Equipamiento deportivo pistas polideportivas en parcela DS02 en San Blas Canillejas
Resumen de avance de obra
Octubre 2026

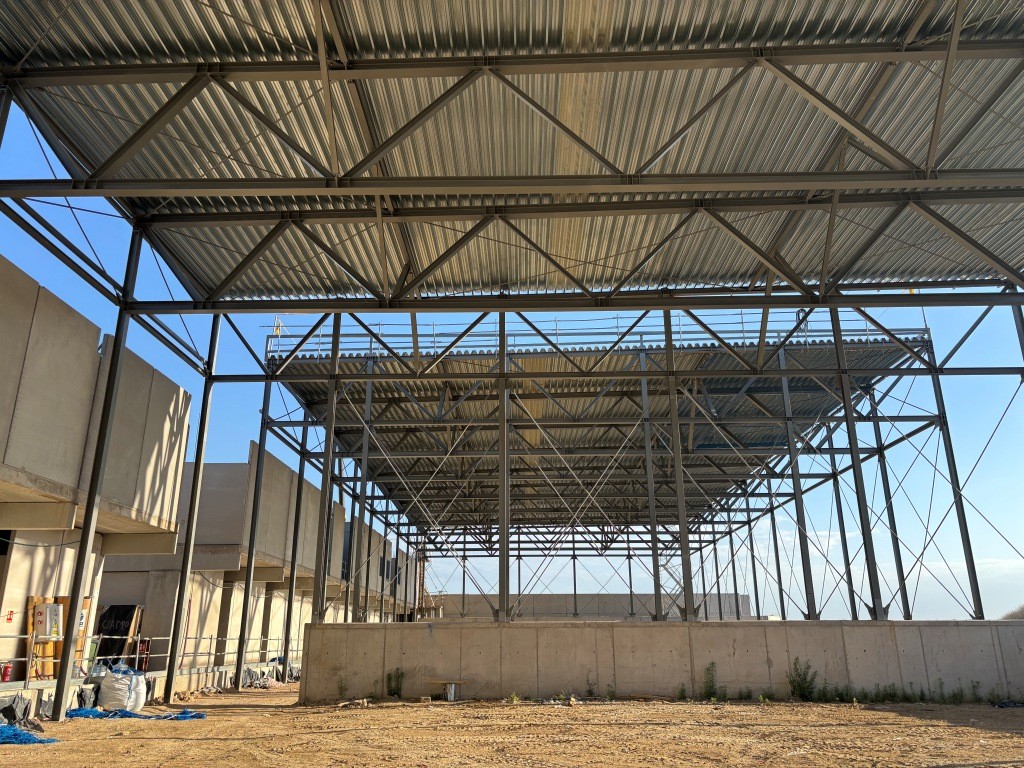

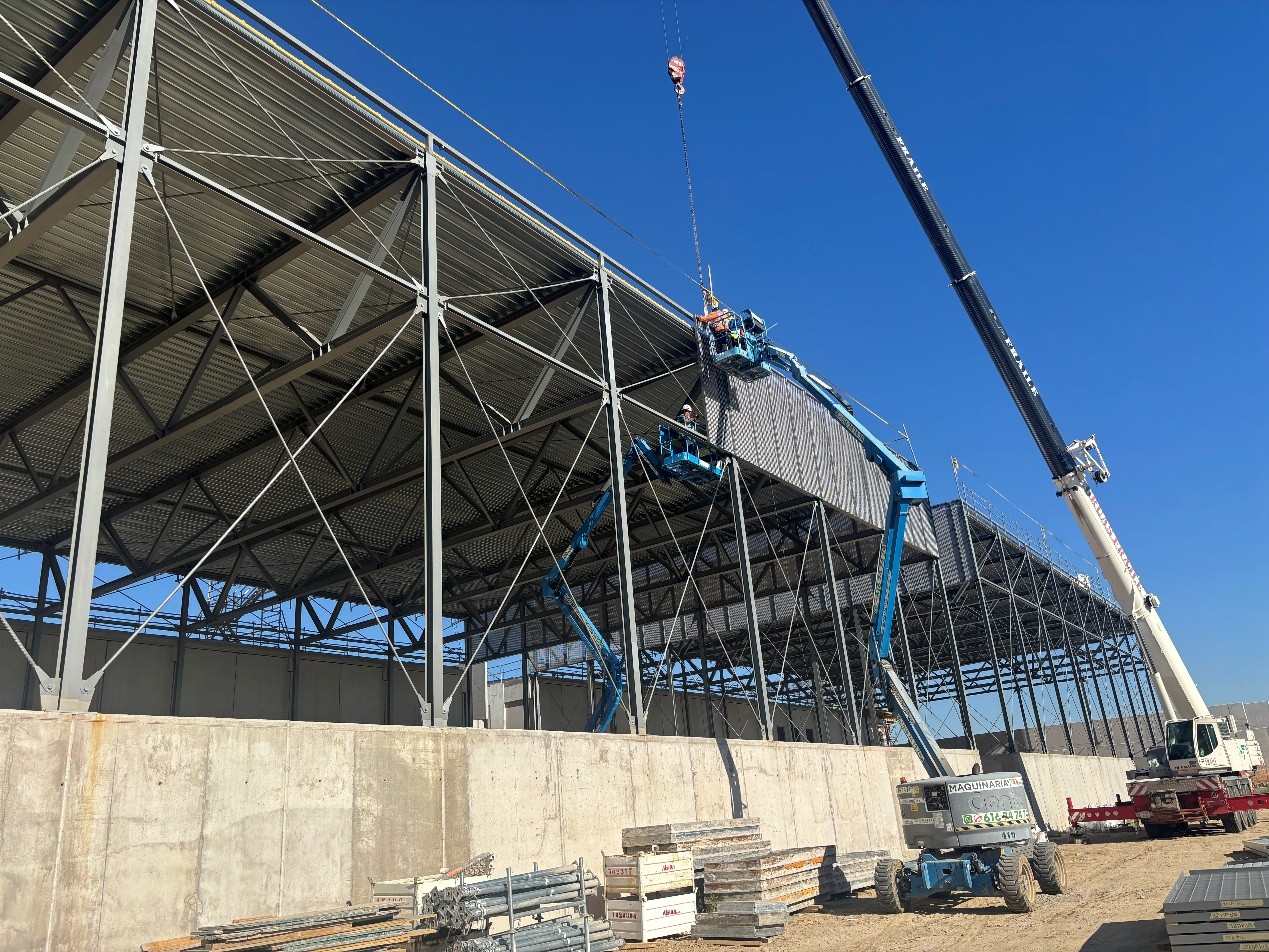

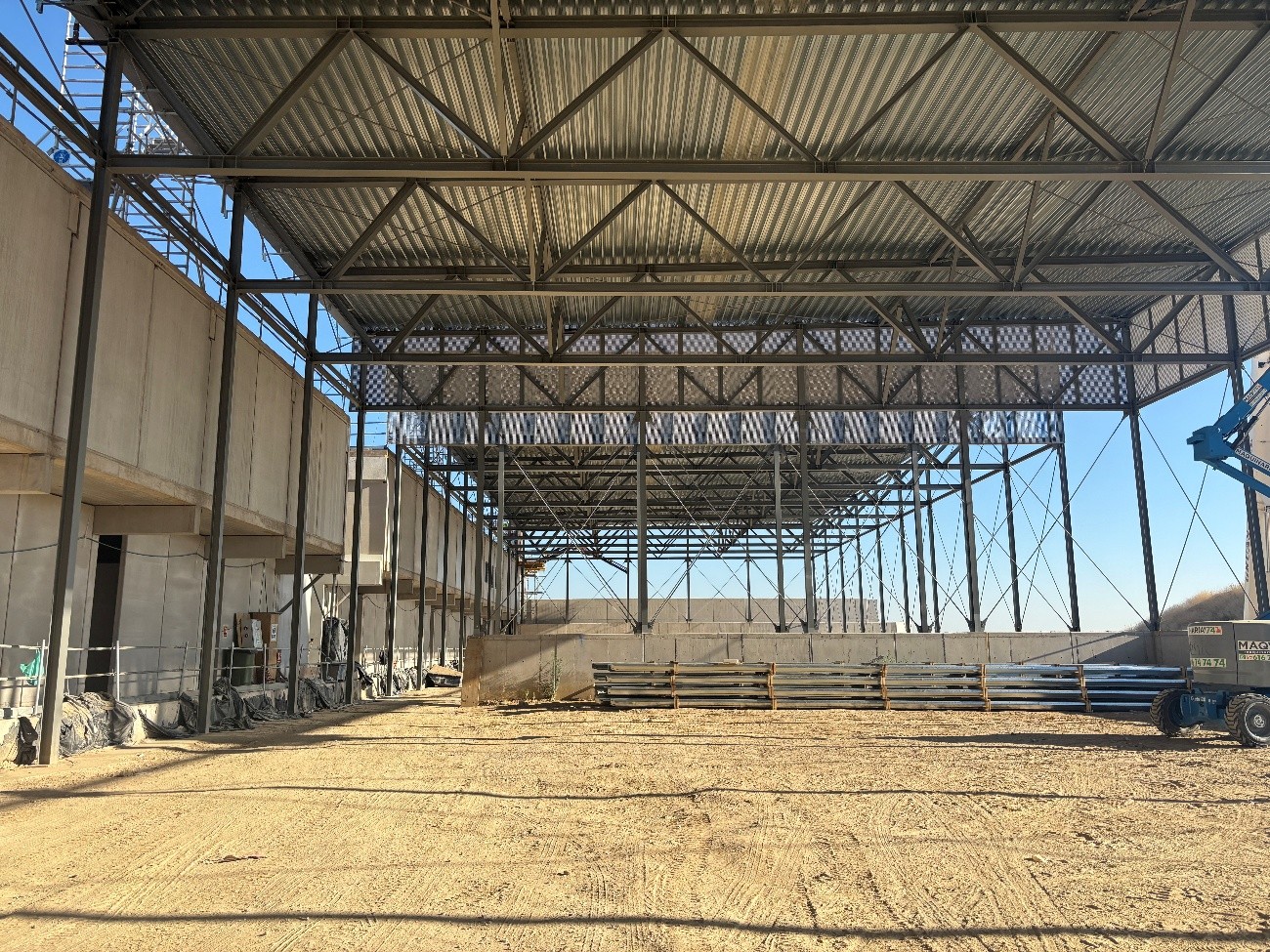

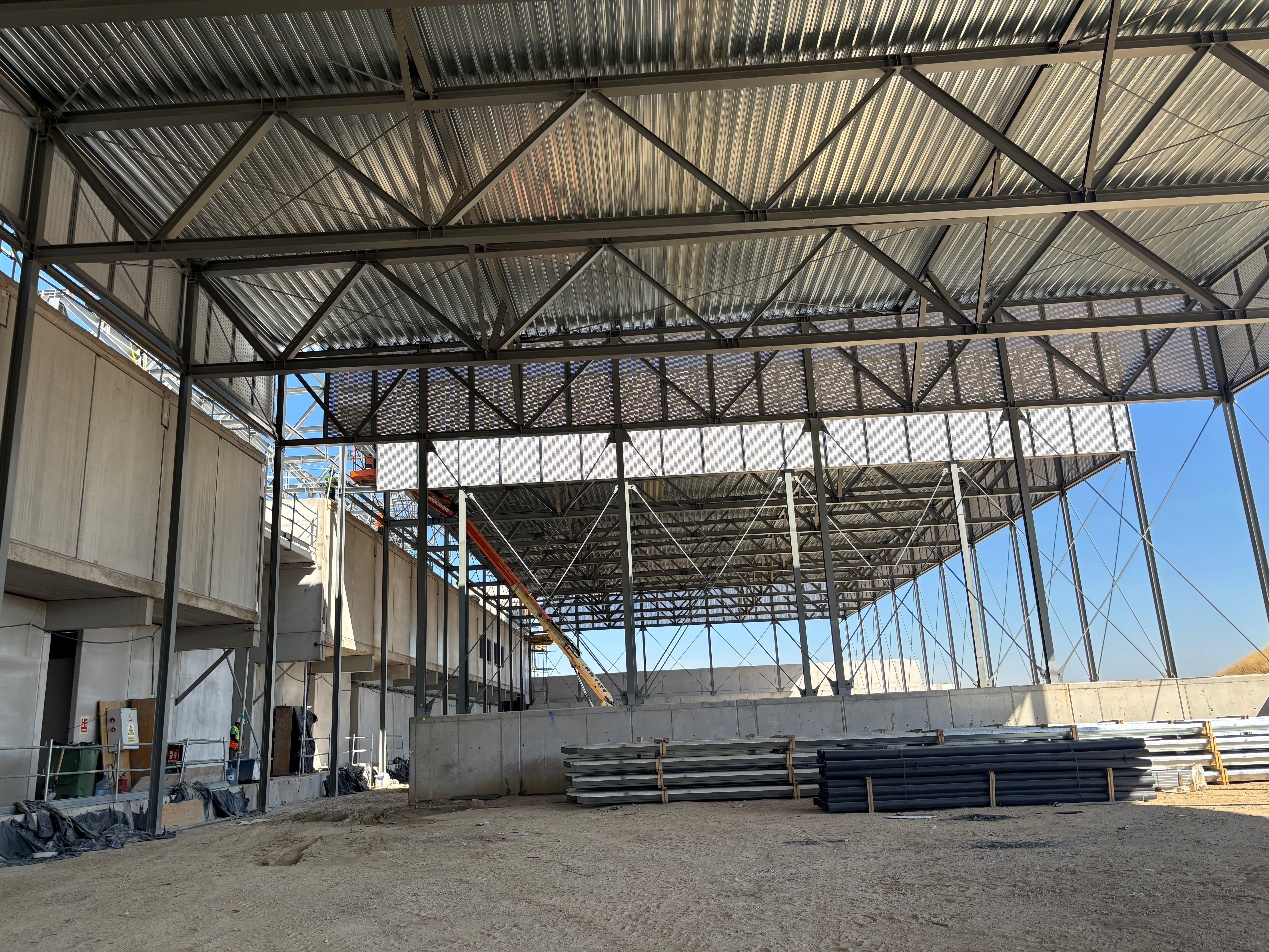

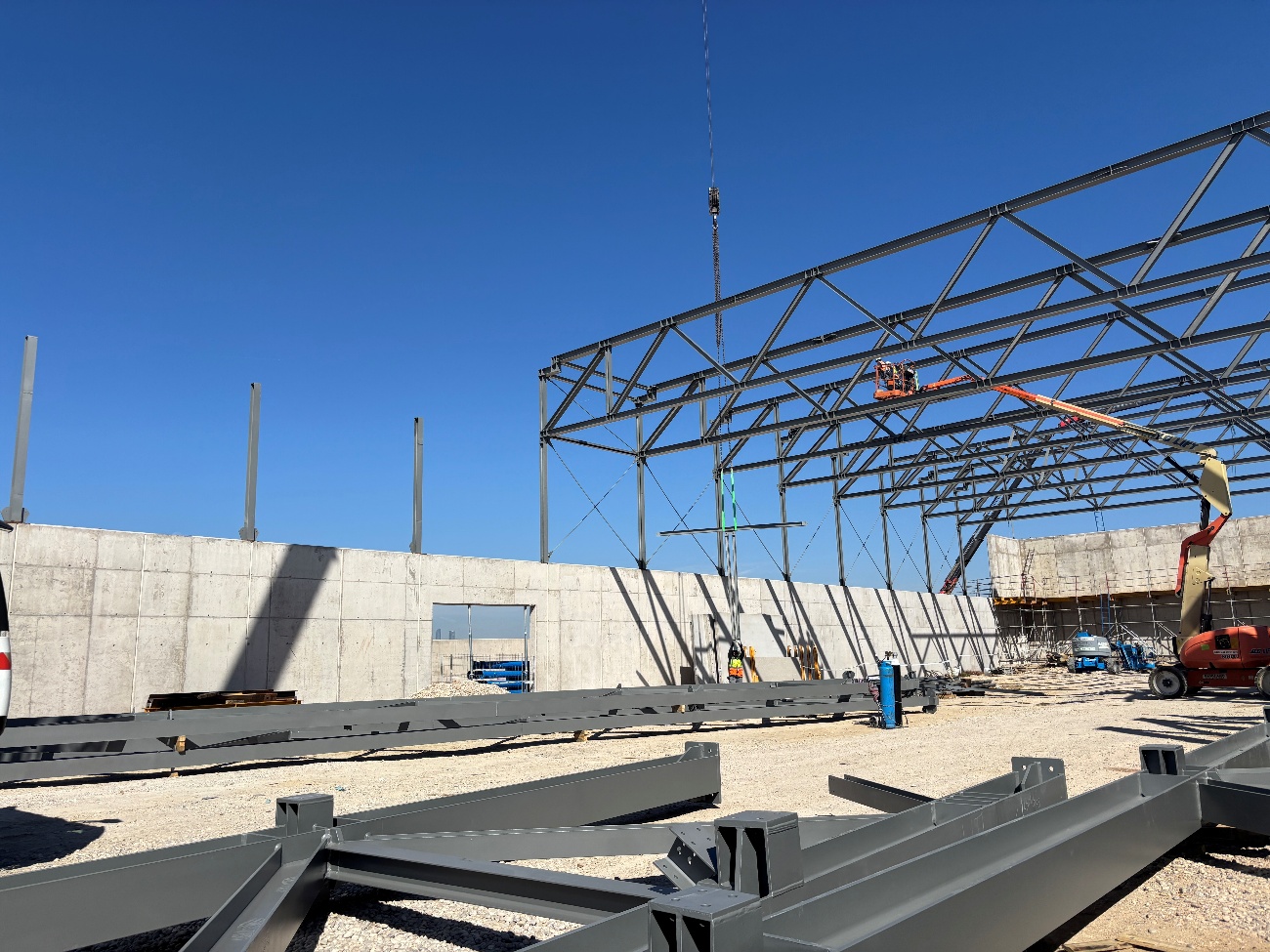

En esta obra, DS02, se han ejecutado los trabajos de ejecución de estructura metálica en pabellones altos, centrándose ahora en aprietes de nudos y encuentros de dicha estructura. Además se continúa la colocación de paneles deployé de fachada sobre estructura metálica. También se han ejecutado estabilización de terreno y capa de grava para la posterior solera en pabellones bajos. Se ha continuado a colocar cubierta de chapa grecada sobre estructura metálica de pabellones altos. Se continúa ejecutando sistemas prefabricados de hormigón en planta baja y primera, así como los núcleos de escaleras.
Paralelamente, continúan los trabajos en planta sótano correspondientes a la ejecución de instalaciones de climatización, saneamiento, fontanería y electricidad.
Septiembre 2026

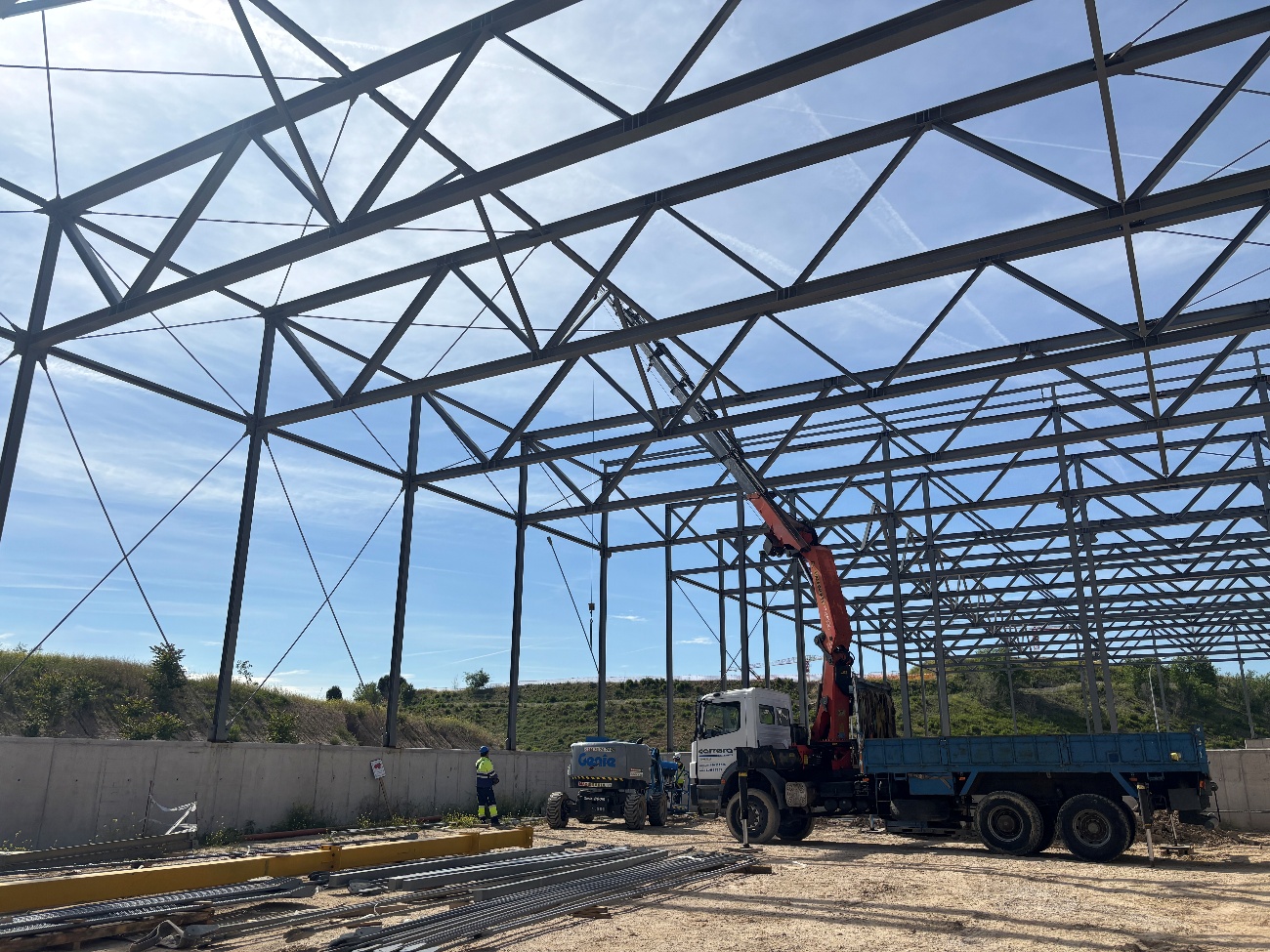

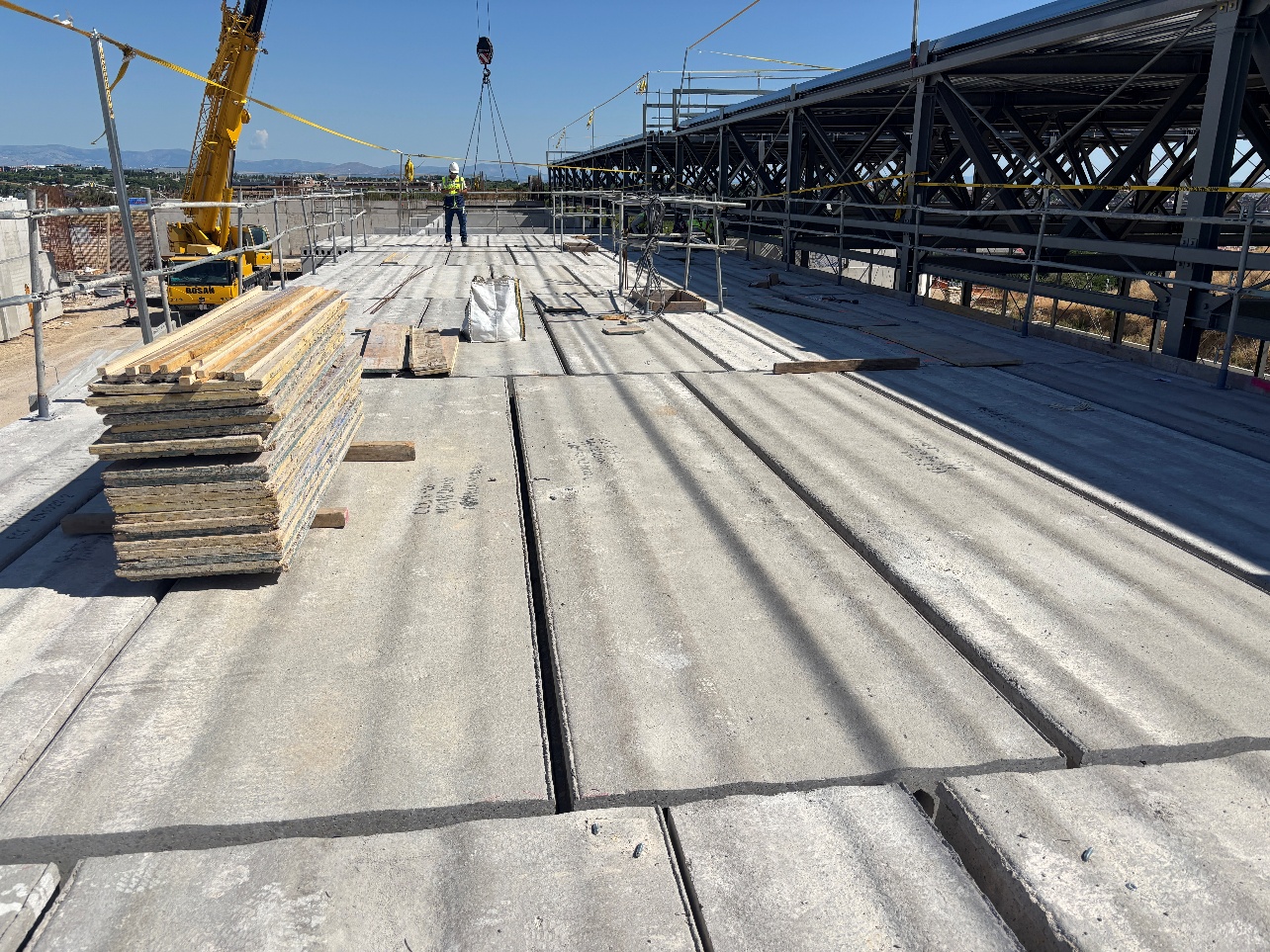

En esta obra, DS02, se han ejecutado los trabajos de ejecución de estructura metálica en pabellones altos, centrándose ahora en aprietes de nudos y encuentros de dicha estructura.. Además se continúa la colocación de paneles deployé de fachada sobre estructura metálica. También se han ejecutado forjado de placas alveolares de planta primera y cubierta. Se ha comenzado a colocar chapa grecada sobre estructura metálica de pabellones altos. Se continúa ejecutando sistemas prefabricados de hormigón en planta baja y primera, así como las zonas de escaleras.
Agosto 2026

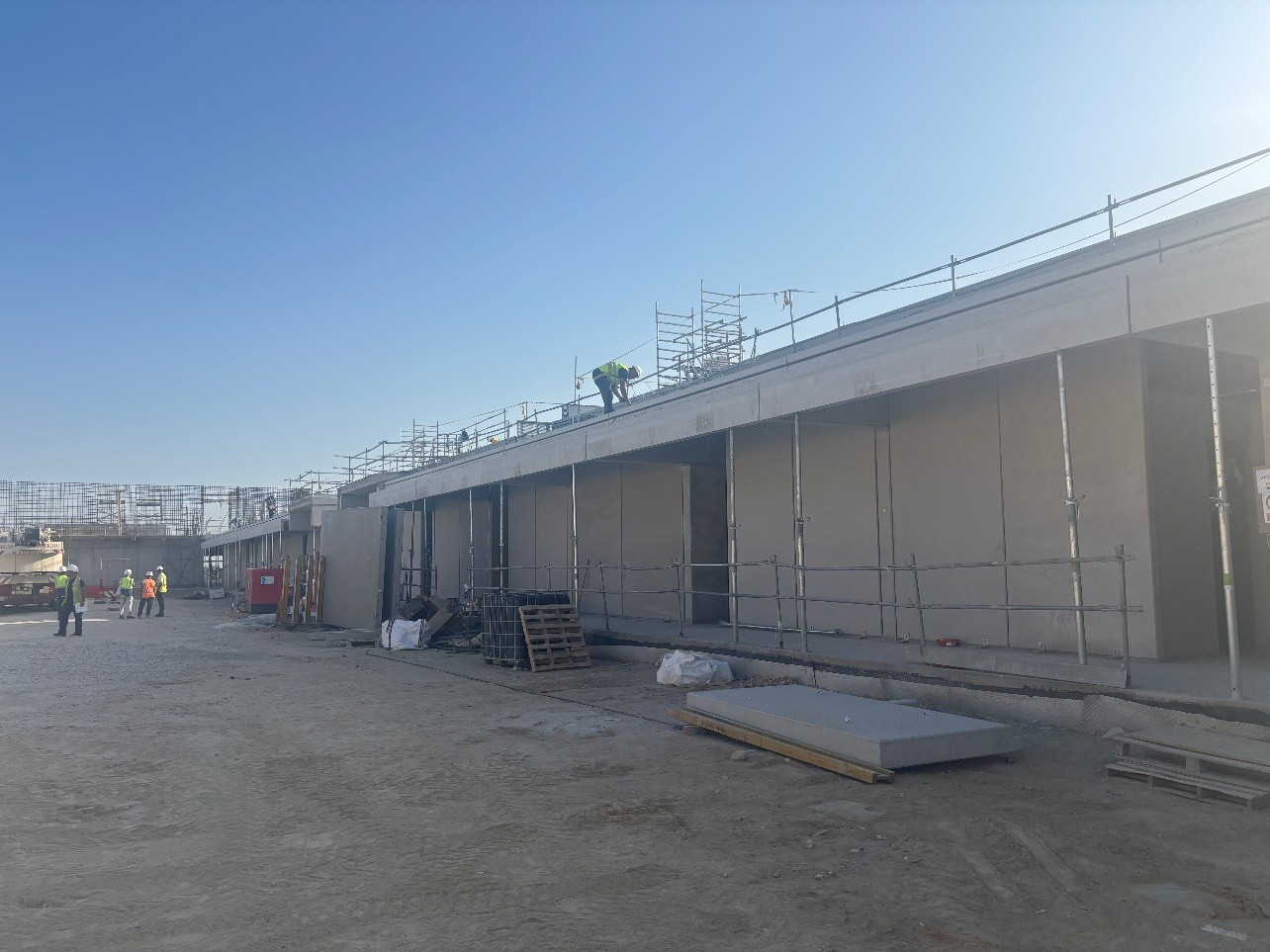

En esta obra, DS02, se han ejecutado los trabajos de colocación de cubierta de panel sándwich sobre la estructura metálica de pilares y cerchas en la zona de pabellones bajos, así como la ejecución de acabado de fachada de pabellón bajo tipo Deployé. Además, se ha comenzado a colocar estructura metálica de zona de pabellones altos. Se han ejecutado los forjados de placas alveolares de planta primera. Se continúa ejecutando sistemas prefabricados de hormigón en planta baja y se ha realizado la colocación de gradas en planta primera. También se continúa la ejecución de muros in situ de planta primera.
Julio 2026

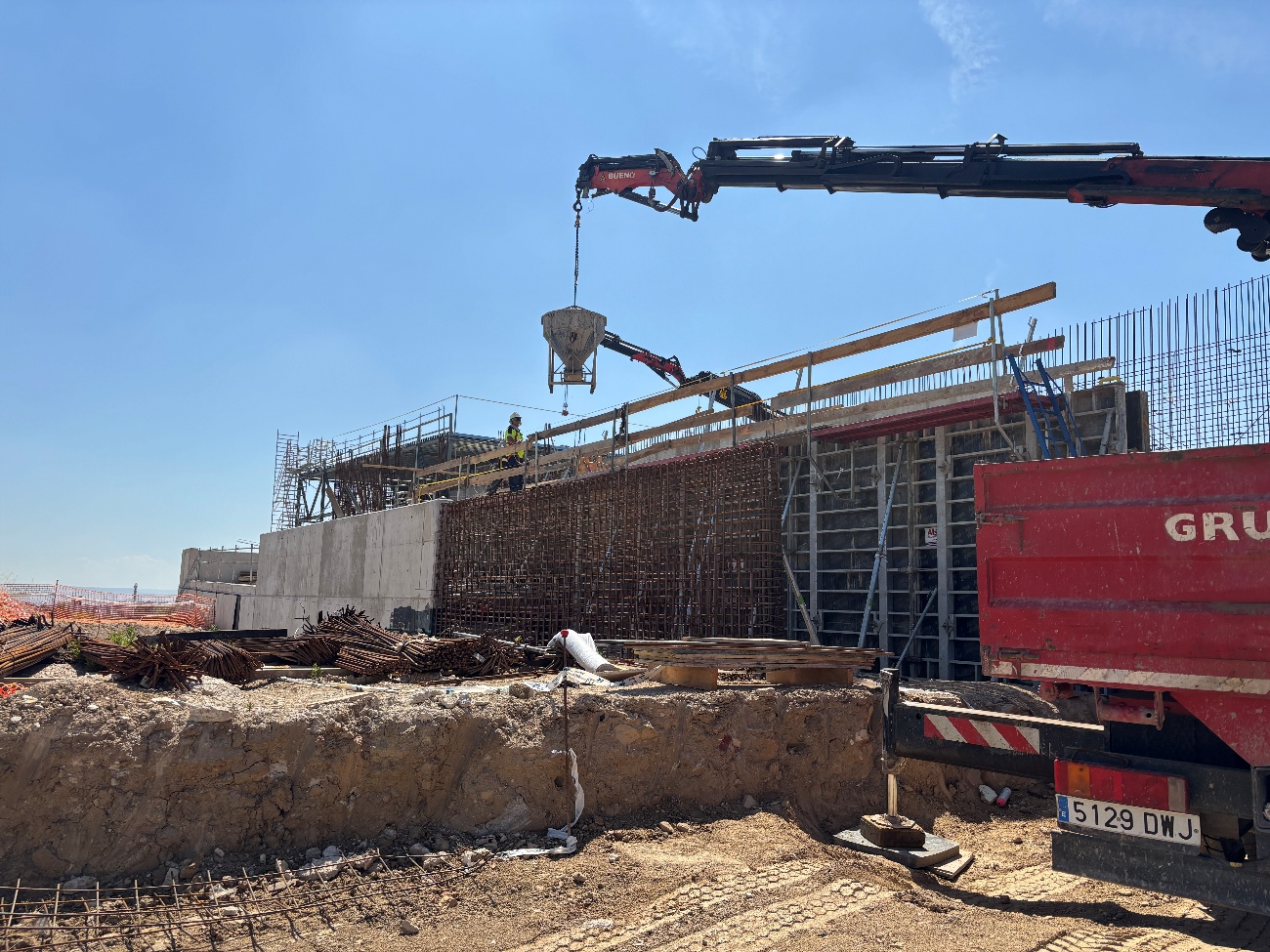

En esta obra, DS02, se han ejecutado los trabajos de colocación chapa grecada y cubierta sándwich sobre estructura metálica en la zona de pabellones bajos. Además se ha comenzado la colocación de paneles deployé de fachada sobre estructura metálica. También se ha ejecutado forjado de placas alveolares de planta primera. Se continúa ejecutando sistemas prefabricados de hormigón en planta baja. Además, se realizan en zona de urbanización soleras y muros in situ de zona de acceso.
Junio 2026

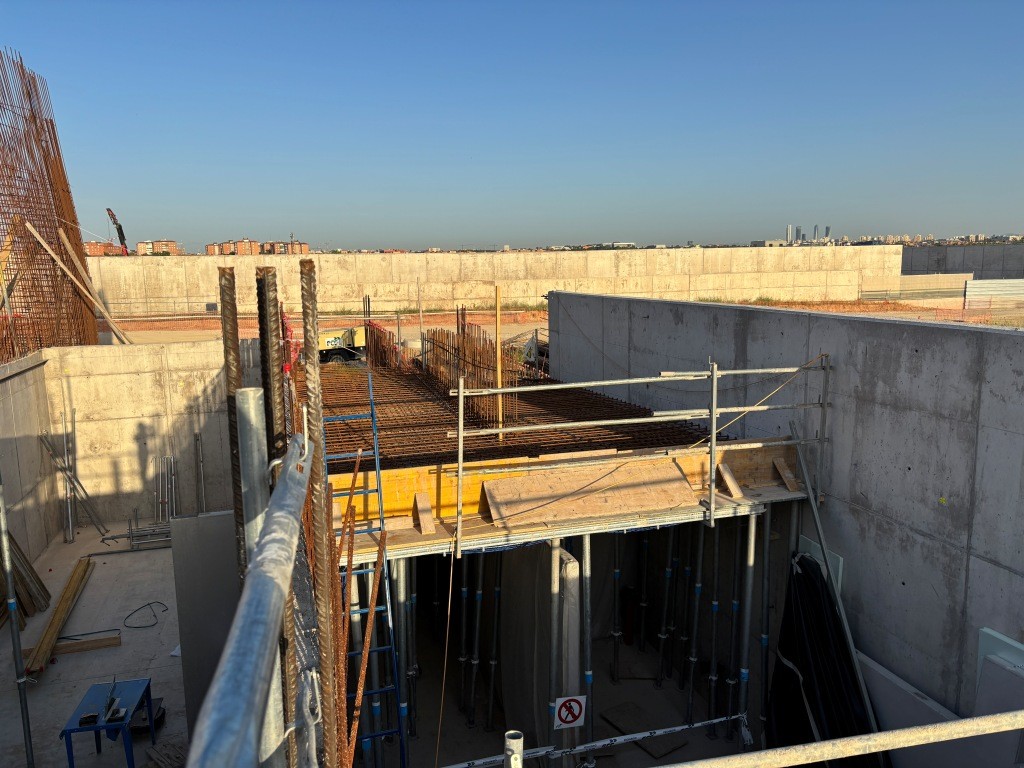

En esta obra, DS02, se han ejecutado los trabajos de colocación de estructura metálica de pilares y cerchas en la zona de pabellones bajos. Además se continúa colocando la chapa grecada sobre dicha estructura metálica. También se ha comenzado a colocar placas alveolares para el forjado de planta primera. Se continúa ejecutando sistemas prefabricados de hormigón en planta baja. Además, se realizan en zona de urbanización soleras y muros in situ de zona de acceso.
Mayo 2026

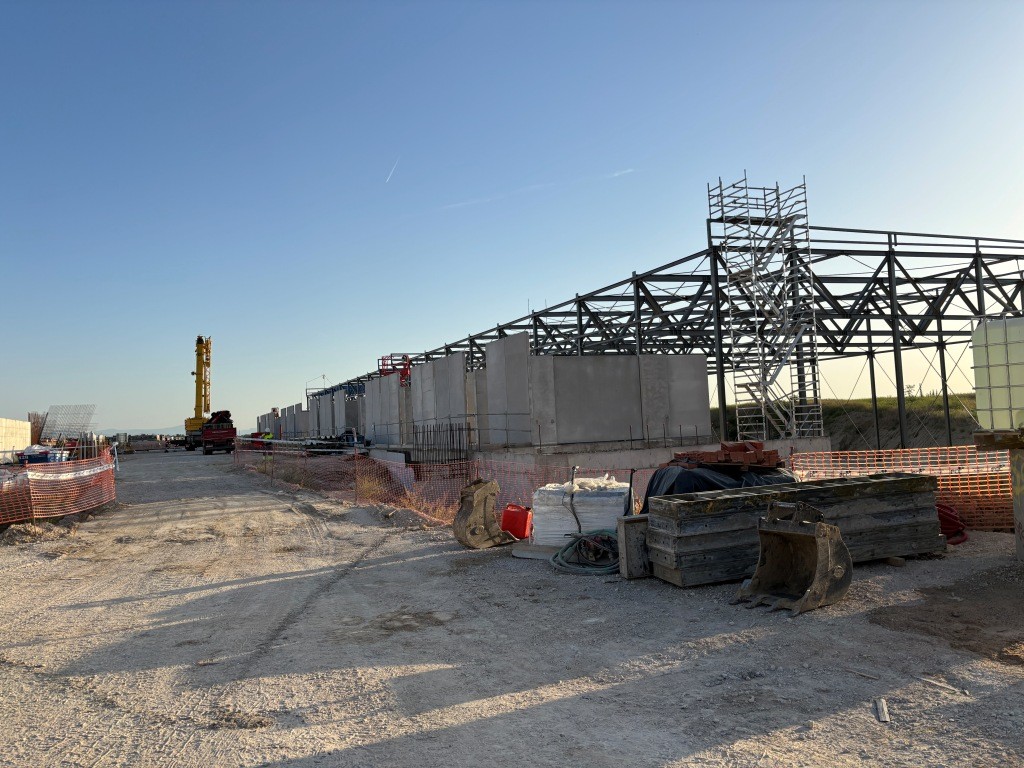

En esta obra, DS02, se han comenzado los trabajos de ejecución de estructura metálica de pilares y cerchas en la zona de pabellones bajos. Además se comienza a colocar la chapa grecada sobre dicha estructura metálica. Se continúa la ejecución de sistemas prefabricados de hormigón en planta baja. Además, se realizan en zona de urbanización soleras y muros in situ de rampa.
Abril 2026

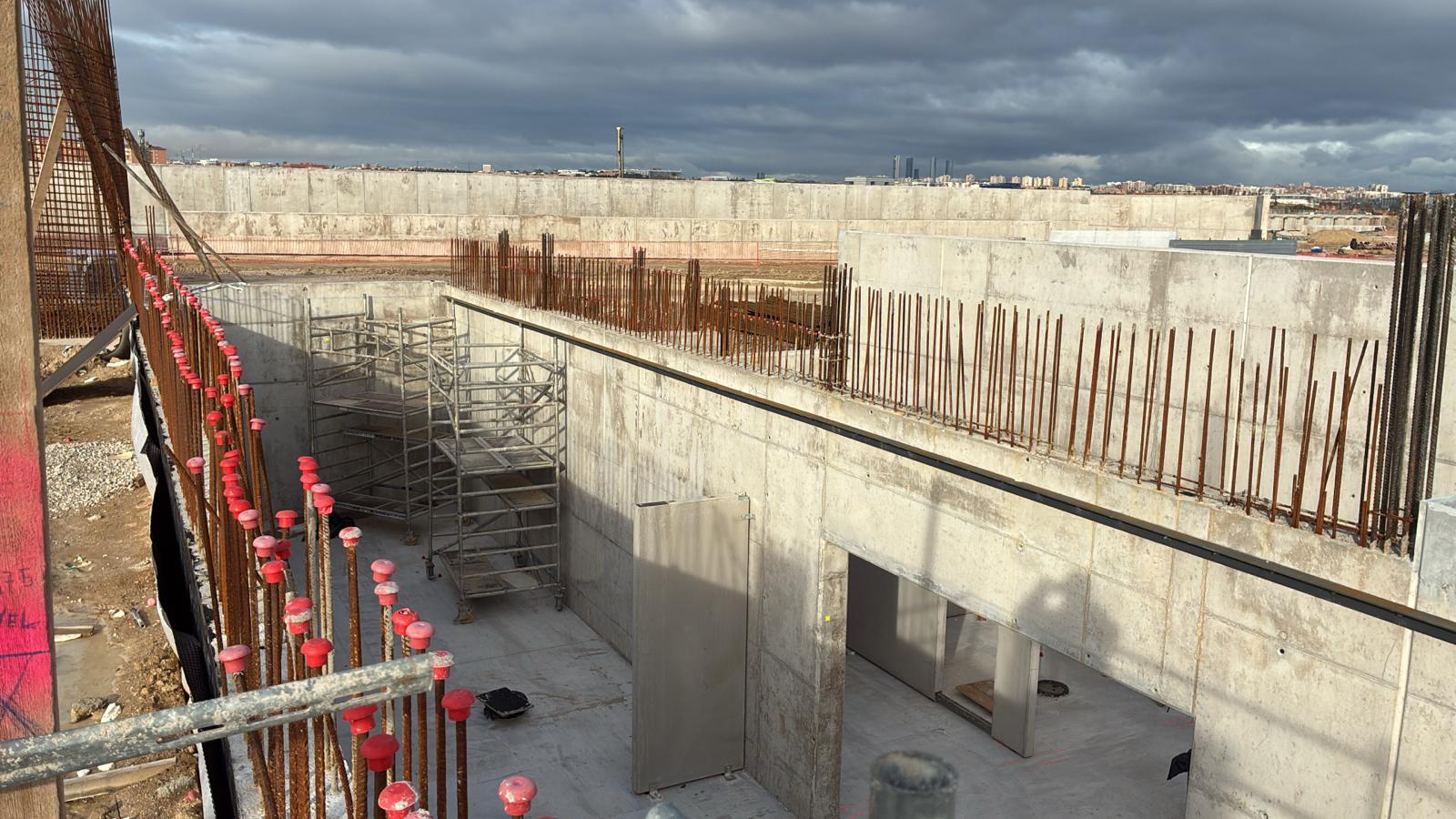

La obra DS02 presenta la cimentación finalizada mediante pilotes CPI-7 y CPI-8, incluyendo encepados y solera en el edificio cubierto, mientras se ejecutan rellenos en trasdós de muros de contención en la zona norte. En la fase de estructura, se trabaja actualmente en la planta baja con un sistema de hormigón principalmente prefabricado en pilares, vigas y divisiones verticales, complementado con forjados mixtos de placas alveolares y capa de compresión, junto a un muro perimetral ejecutado in situ. Por otro lado, la red de saneamiento del edificio cubierto se encuentra en un estado muy avanzado de ejecución.
Marzo 2026

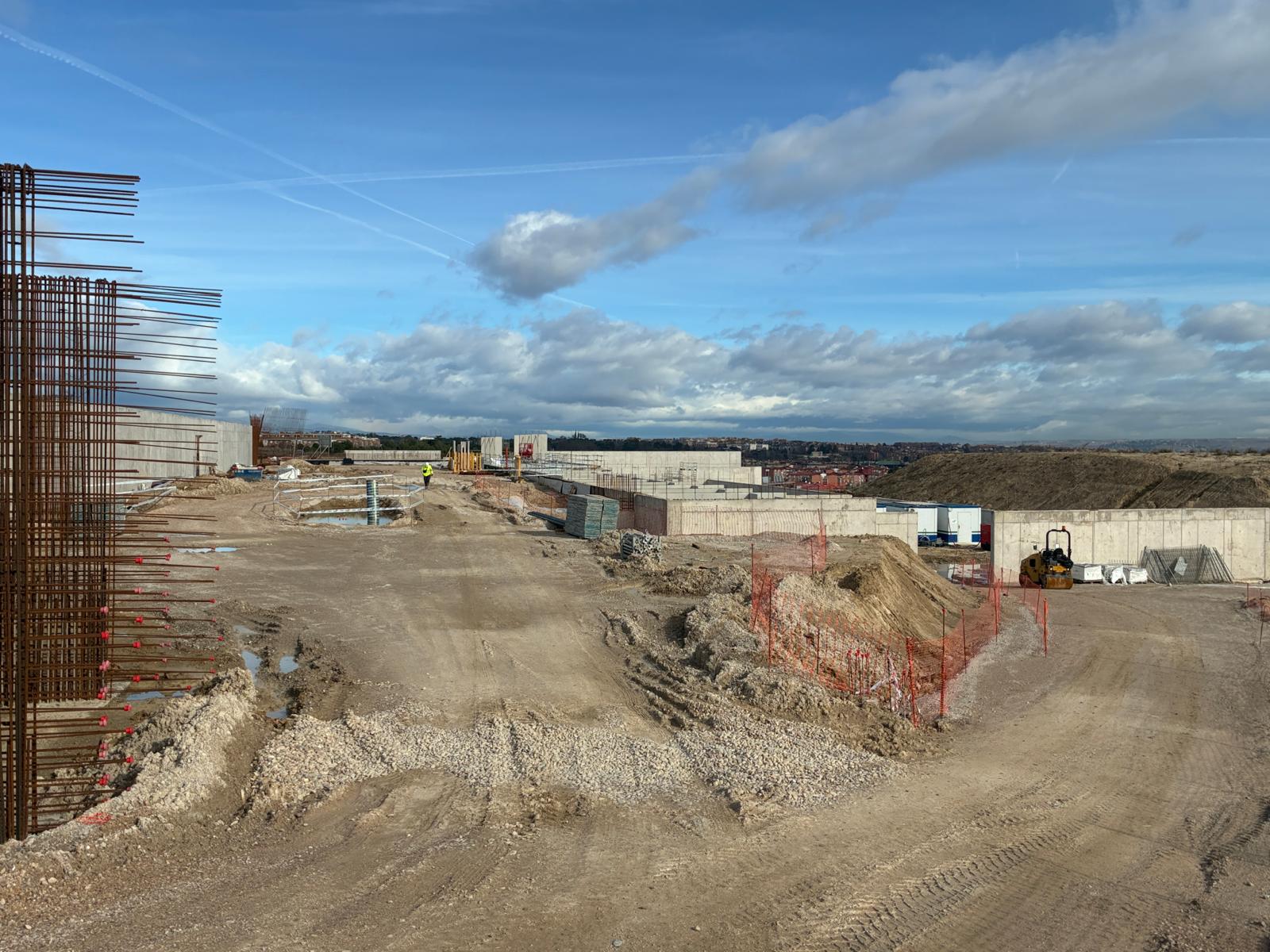

El proyecto se encuentra actualmente en fase de ejecución estructural tras haber finalizado los trabajos de cimentación, realizados mediante pilotes CPI7 y CPI8, encepados y solera en el edificio cubierto. En este momento se desarrollan los trabajos de estructura en planta sótano y planta baja, mediante un sistema de hormigón con elementos prefabricados en pilares, vigas y divisiones verticales. Los forjados son mixtos, compuestos por placas alveolares con capa de compresión y muro perimetral ejecutado in situ. Paralelamente, la red de saneamiento del edificio cubierto se encuentra en estado muy avanzado de ejecución.
