Estadio Peineta
«Donde los sueños se hacen eternos.»
SEPTIEMBRE 2017
Este mes es una fecha muy especial para todos los que de algún modo hemos colaborado en levantamiento del estadio Wanda Metropolitano, ya que se como es sabido el 16 de septiembre de 2017 se ha realizado la tan esperada y espectacular inauguración del Estadio Wanda Metropolitano.

Indicar que se sigue trabajando que aquellas unidades de obra aún pendientes con el objetivo de que el estadio adquiera en breve la definición completa del mismo.

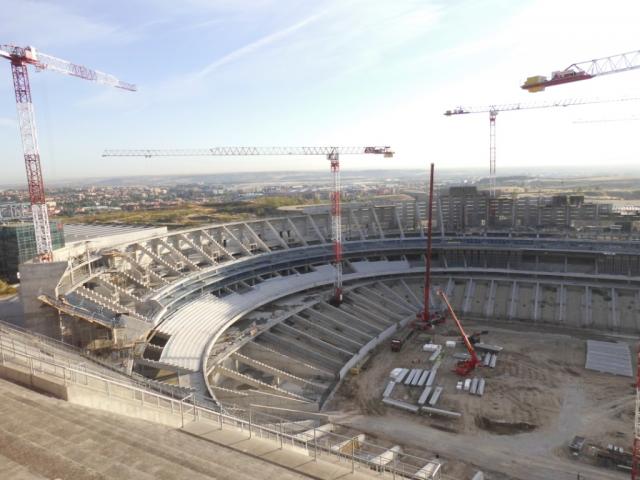

AGOSTO 2017

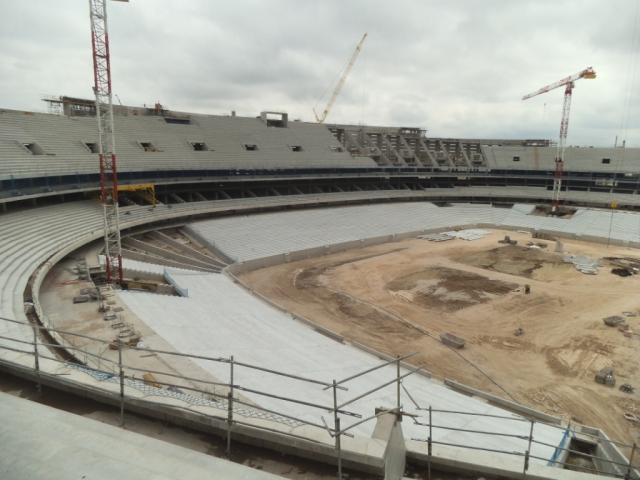

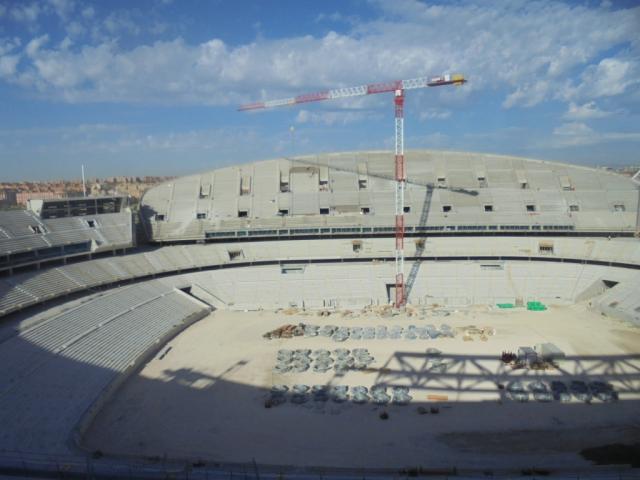

Destacar que en el campo de fútbol se trabaja en la finalización de las instalaciones correspondientes al saneamiento, drenaje, riego, sistema de calefacción, con la previsión de comenzar de forma inminente la instalación de los tepes de césped natural.

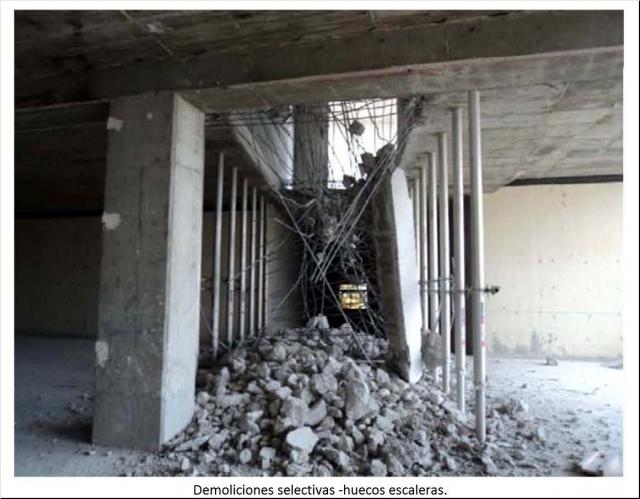

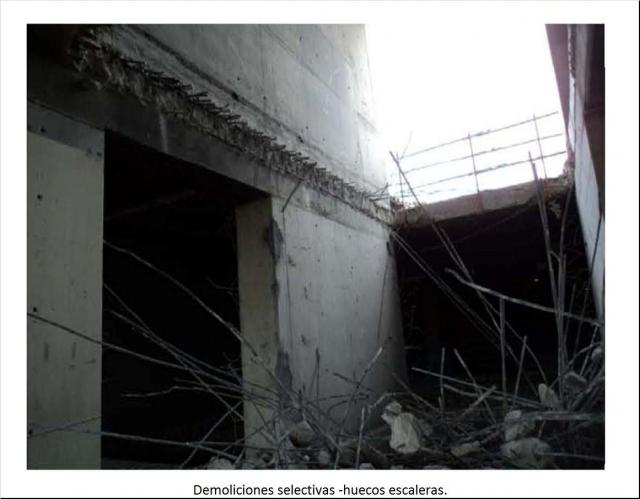

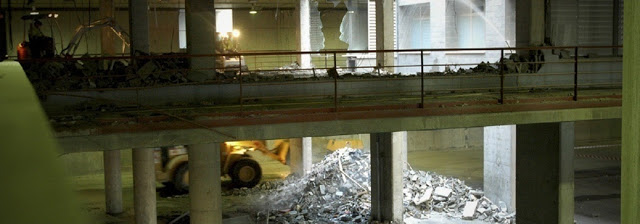

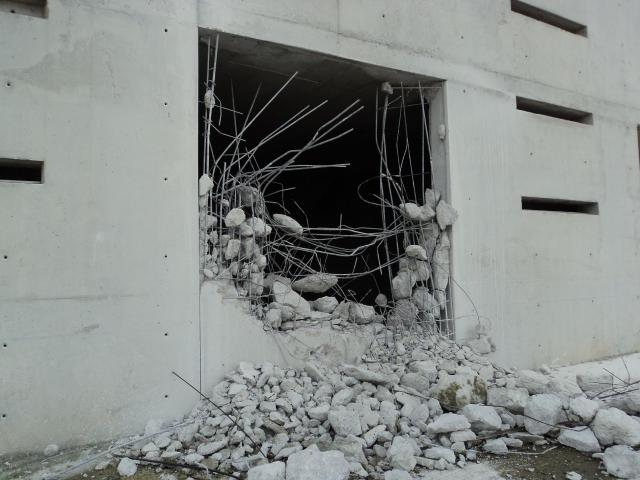

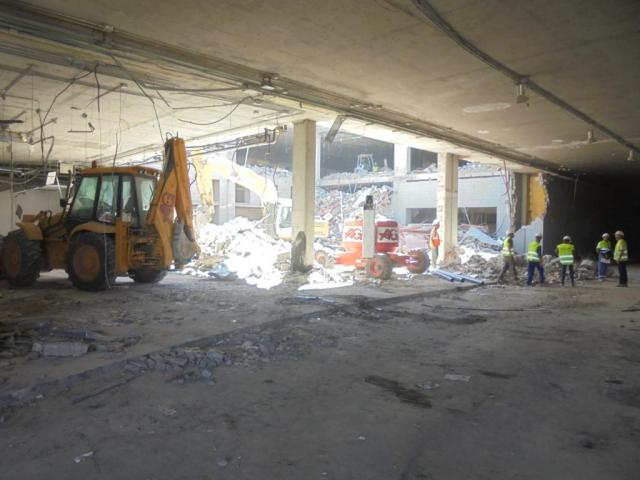

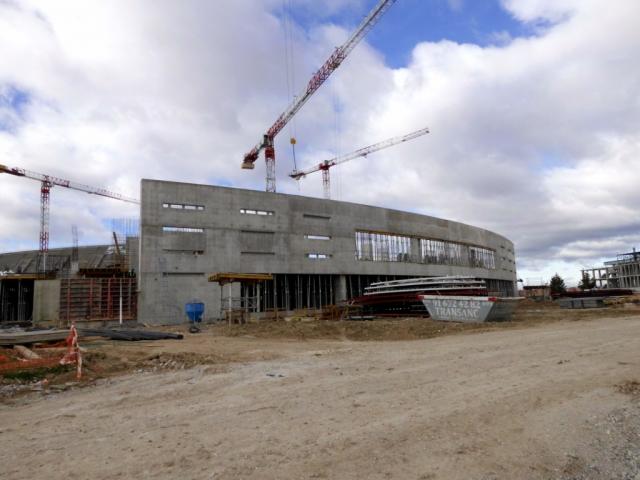

Se han iniciado las demoliciones de las antiguas oficinas situadas en la zona noroeste del edificio dorsal, en la cuales se ubicarán las nuevos despachos del club.

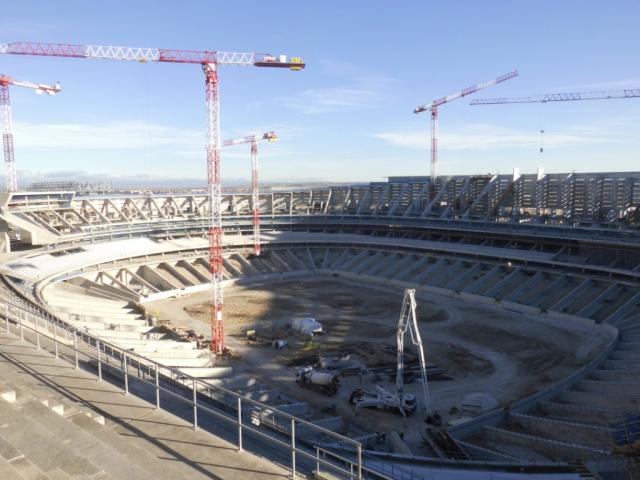

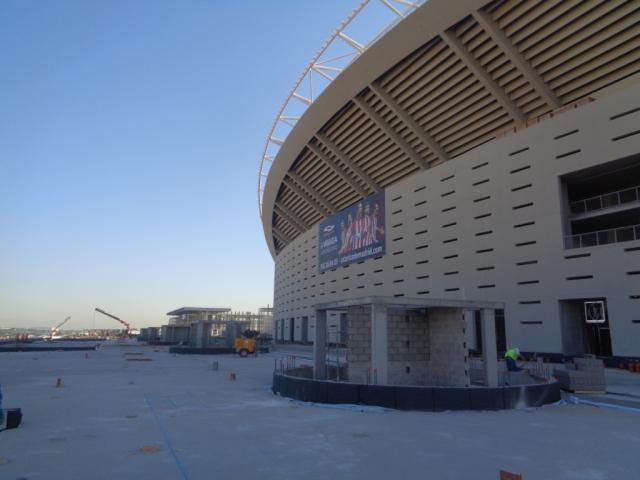

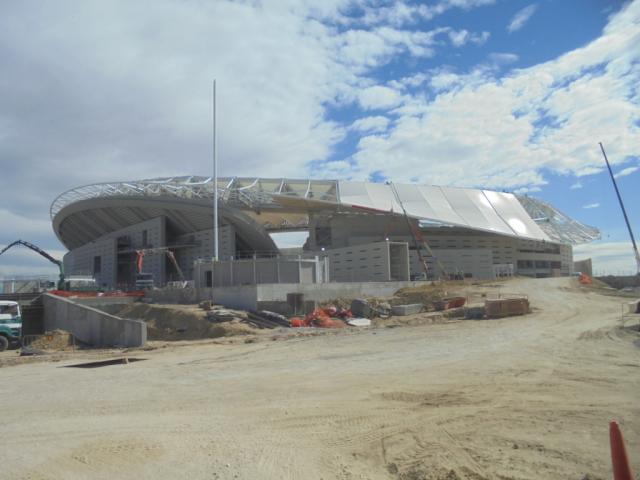

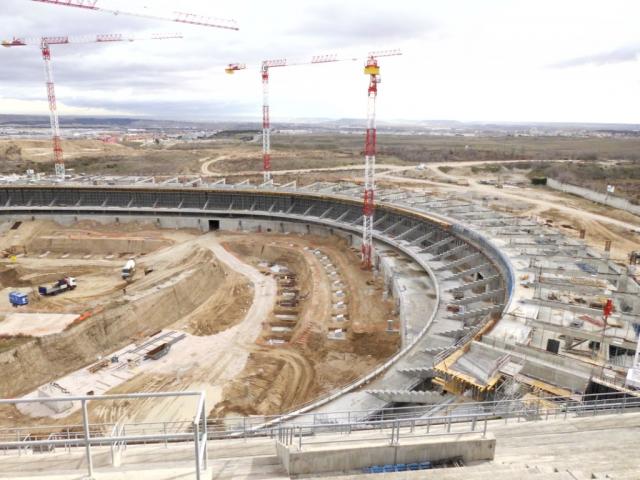

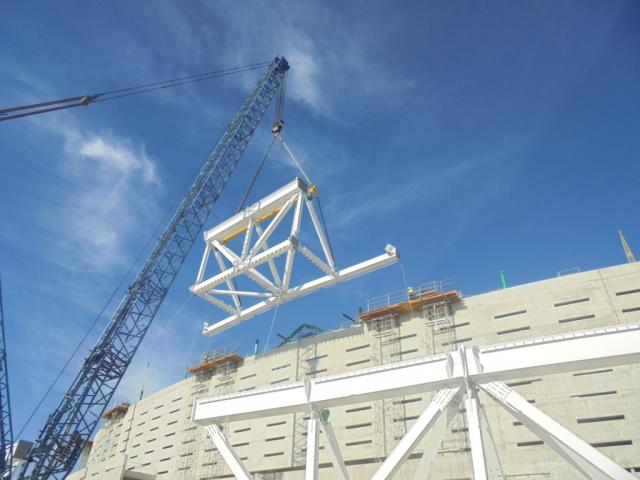

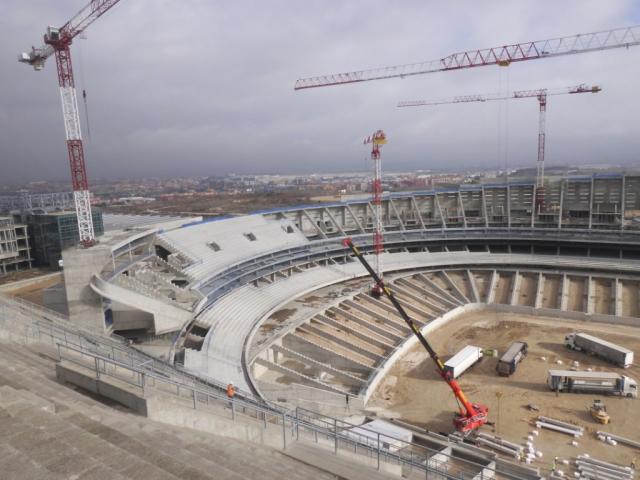

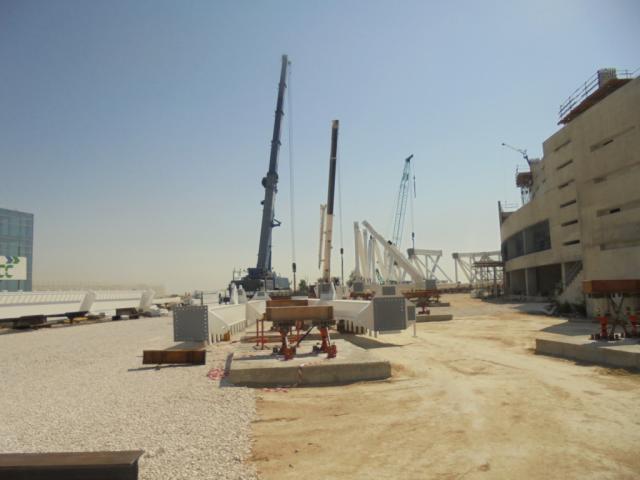

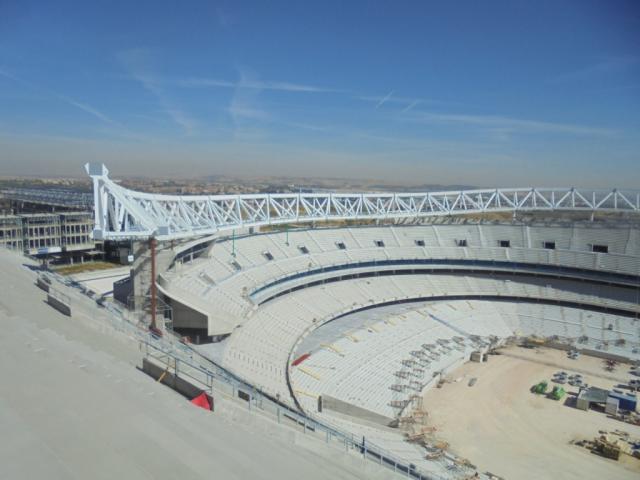

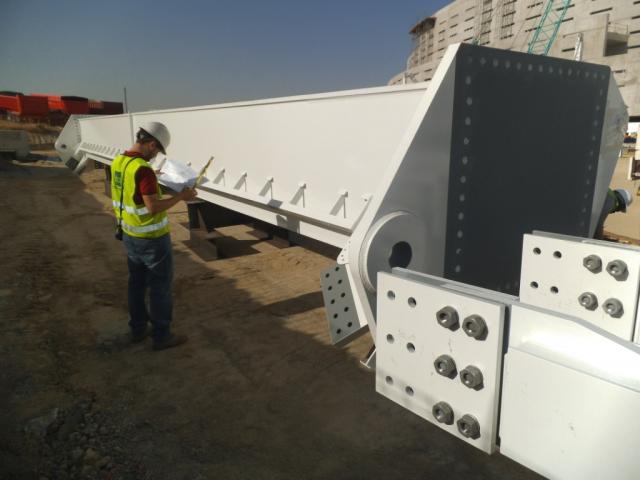

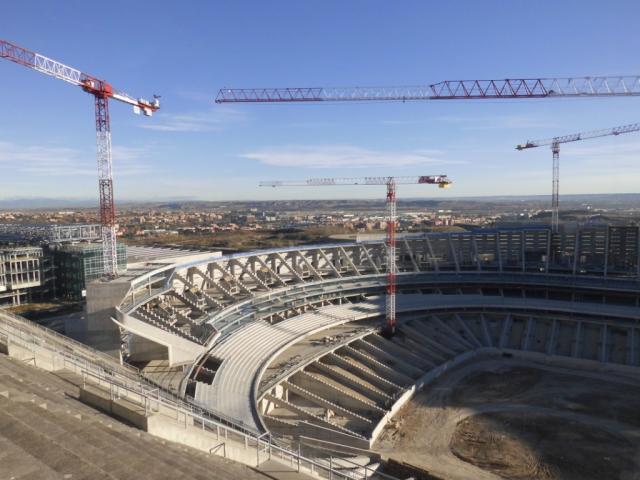

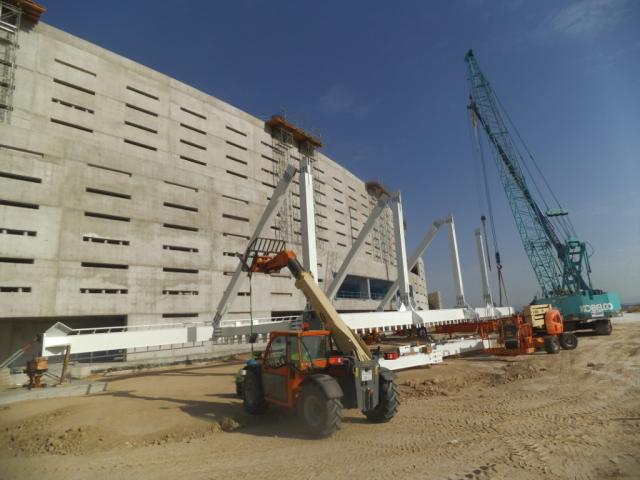

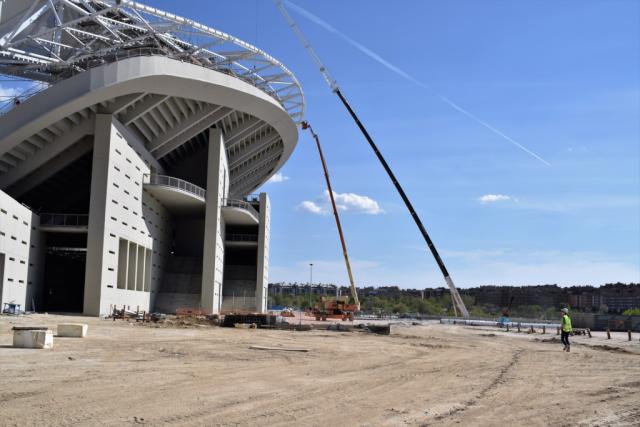

Han comenzado los trabajos de ejecución de la estructura metálica para ampliación de los palcos Vips situados en Peineta.

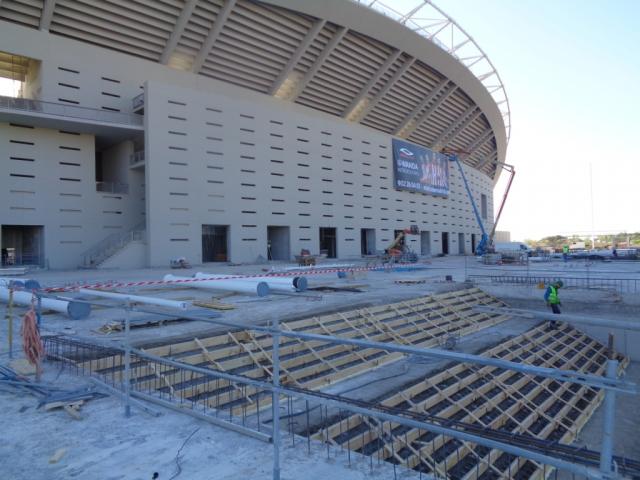

Señalar el avance en los tajos de carpinterías metálicas de acceso al estadio.

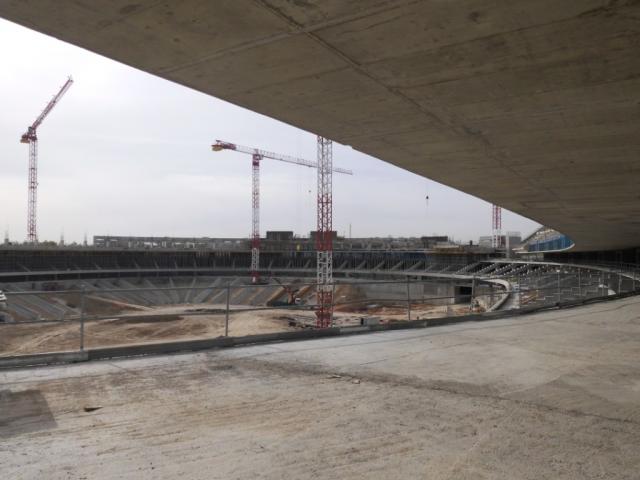

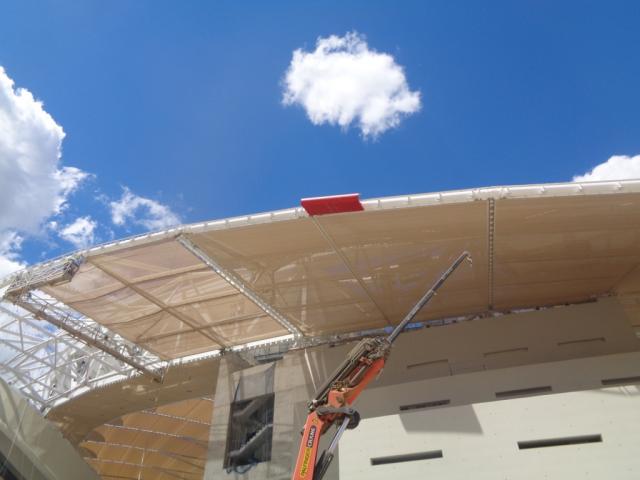

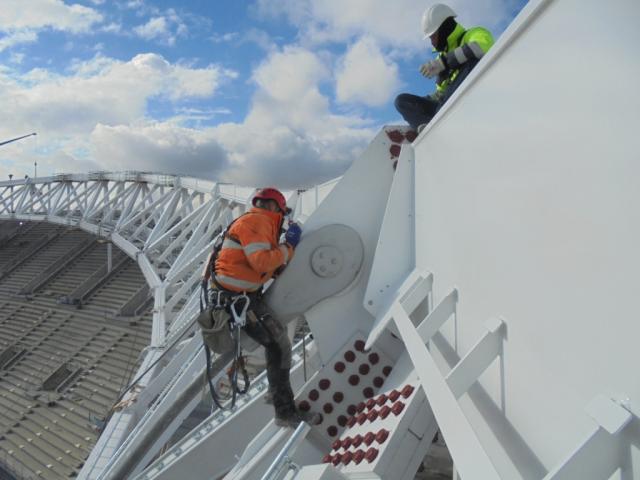

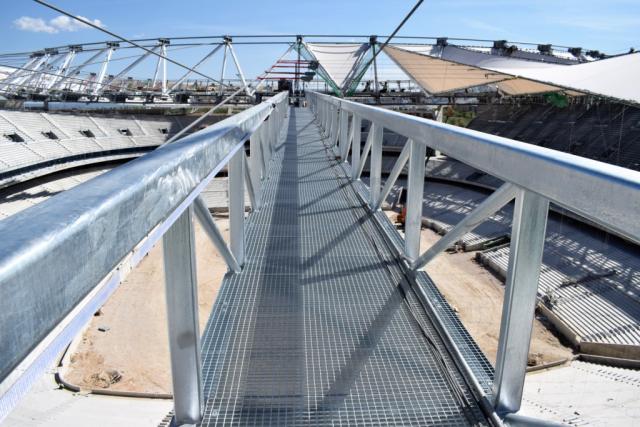

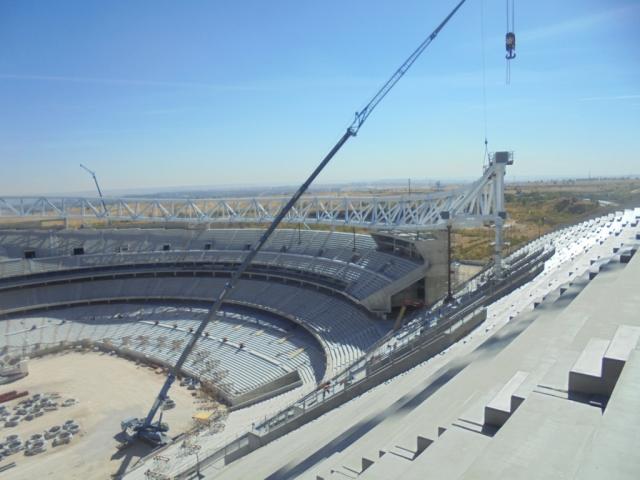

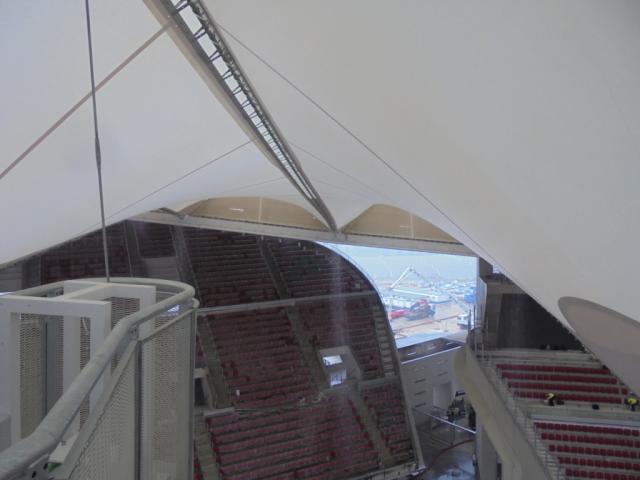

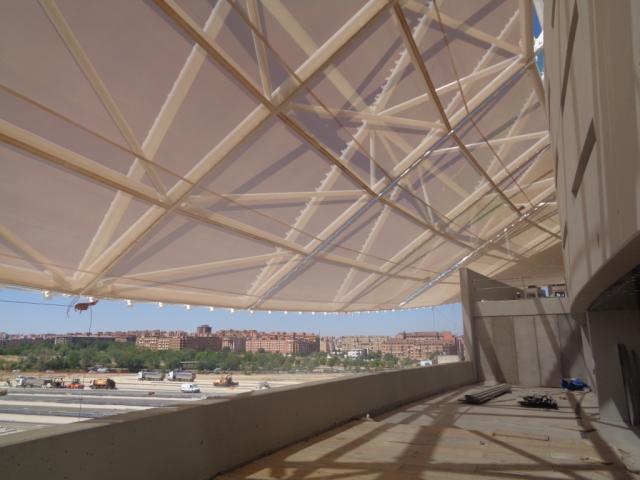

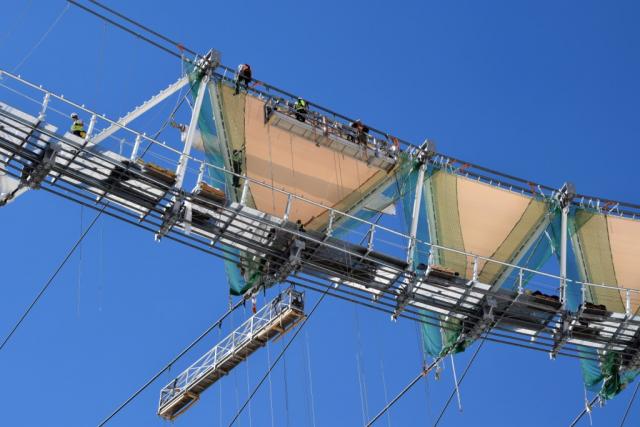

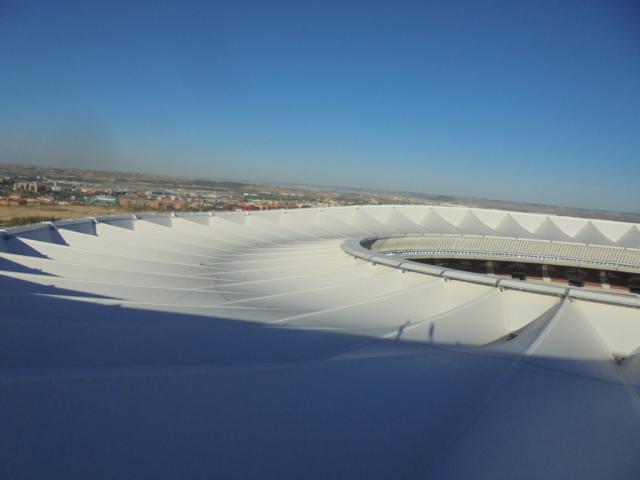

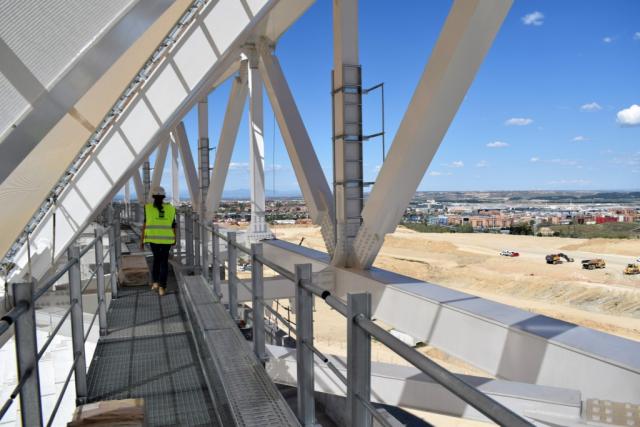

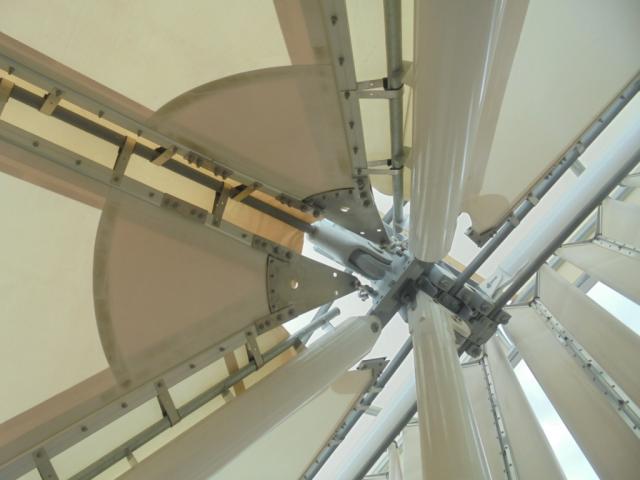

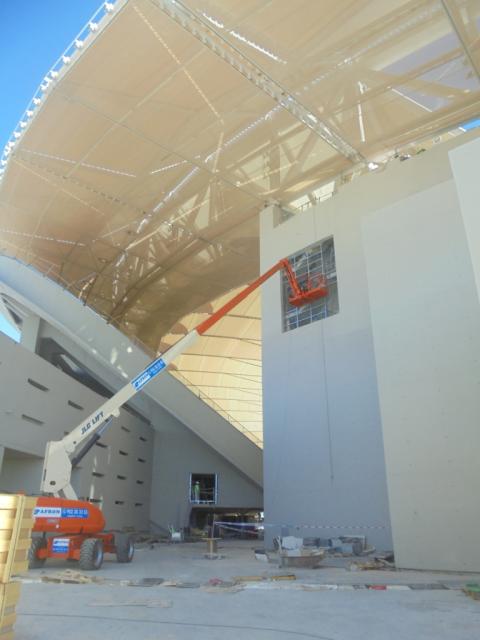

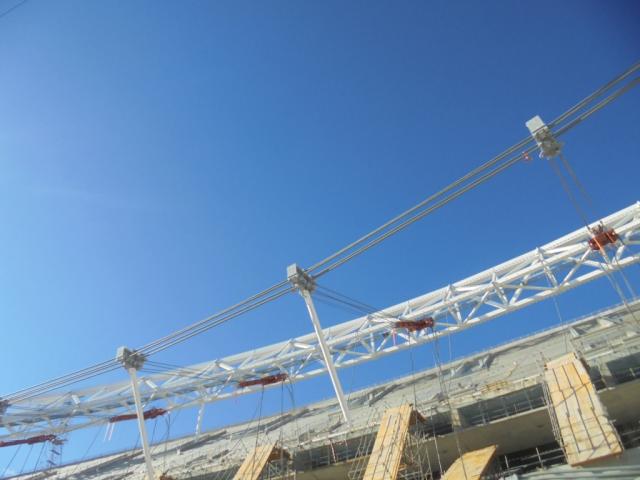

Prosigue el revestimiento de la cubierta con paneles de fibra de vidrio recubiertos de teflón, y se inician los sellados de las juntas entre paneles.
JULIO 2017

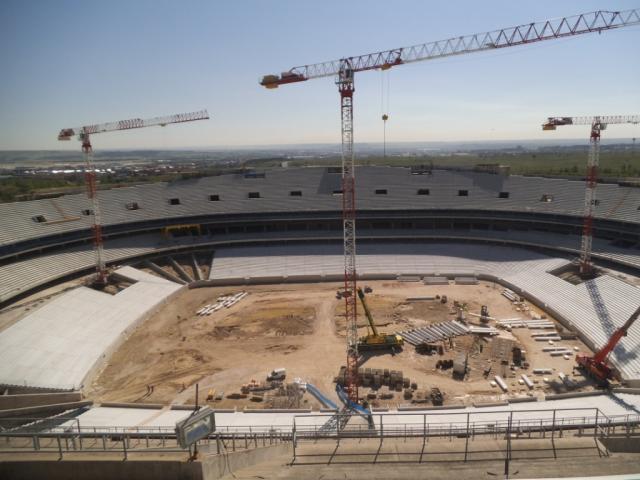

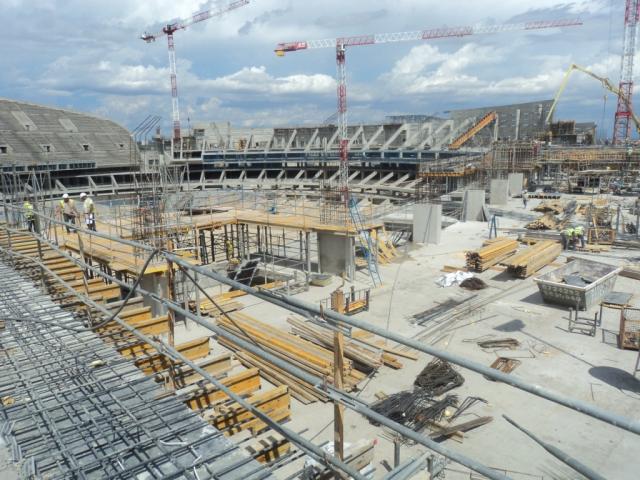

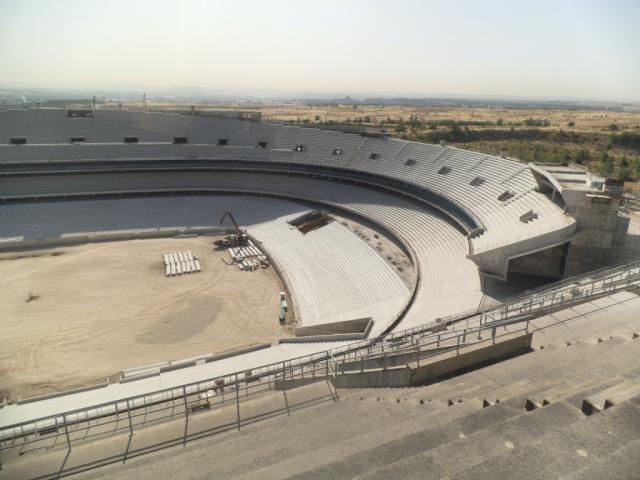

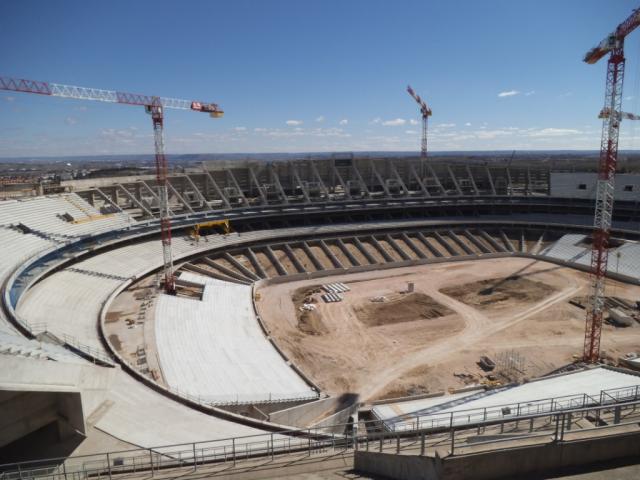

A lo largo de este mes de Julio, cabe destacar el inicio de los trabajos de acondicionamiento del terreno de juego, mediante la compactación y ejecución de distintos paquetes de gravas que integran el campo; se trabaja en la ejecución del drenaje perimetral y en espina de pez del mismo.
En la urbanización de fachada oeste se trabaja en adoquinado de las distintas superficies.

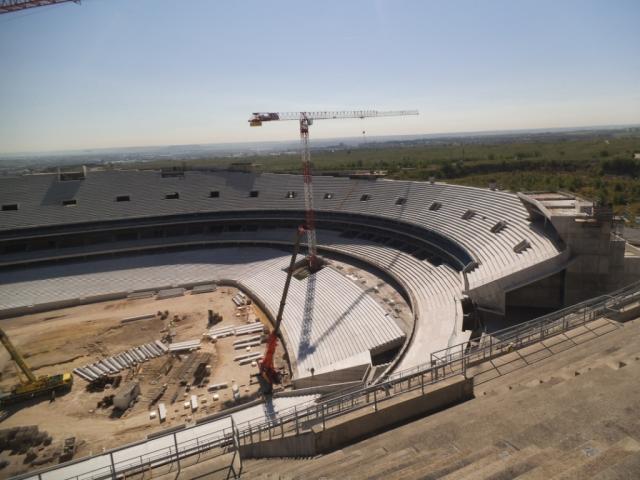

Prosiguen los trabajos de revestimiento de la cubierta, habiendo finalizado en este mes el montaje de los paneles radiales.

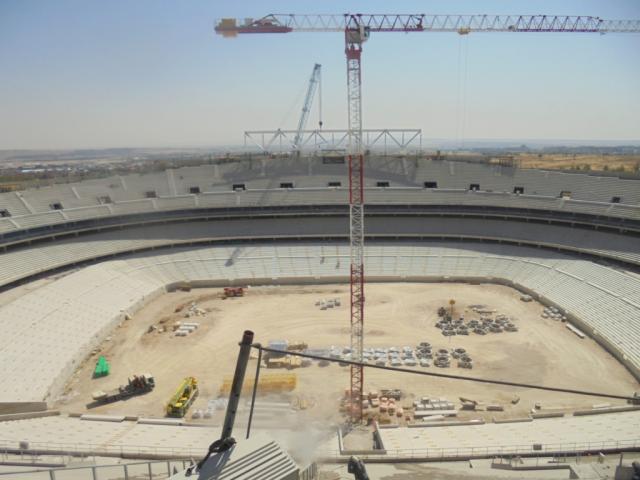

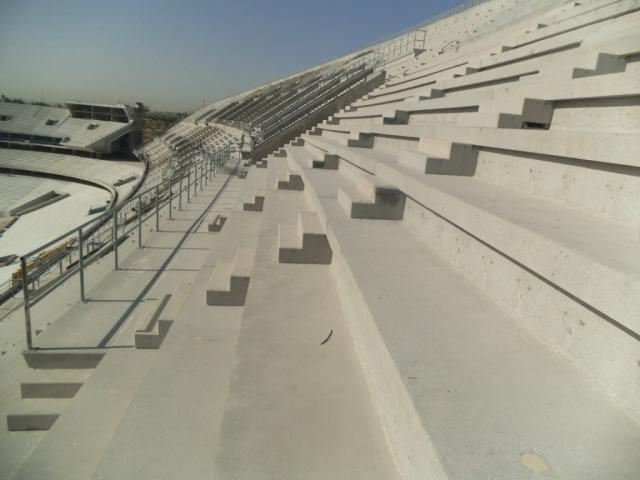

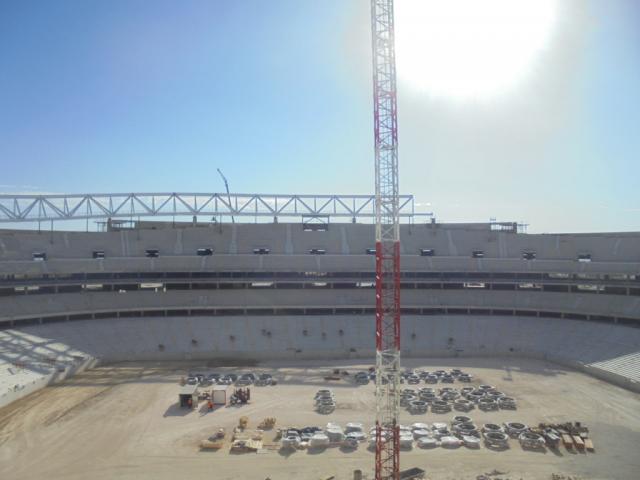

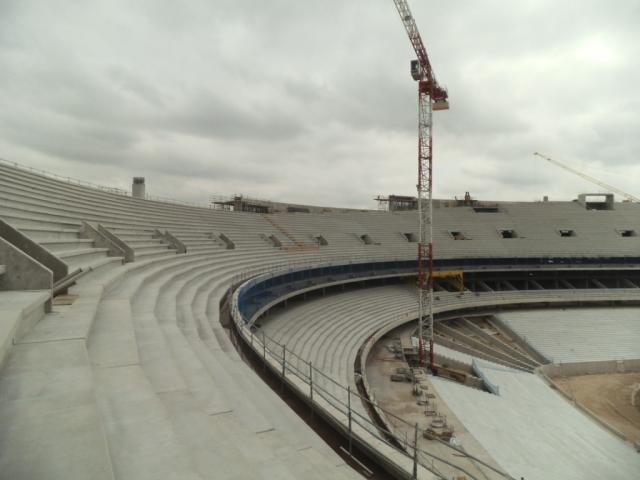

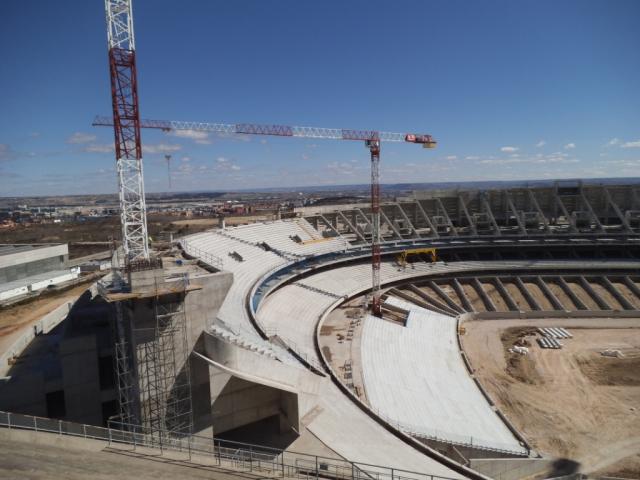

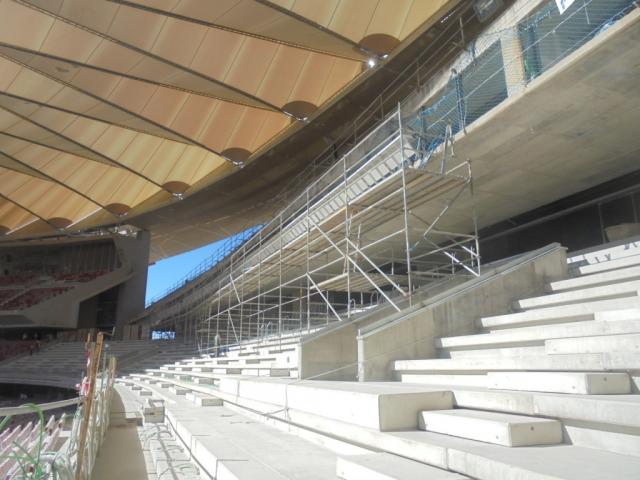

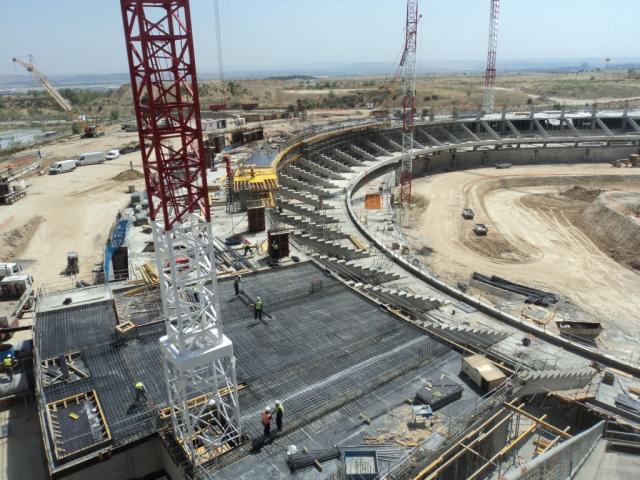

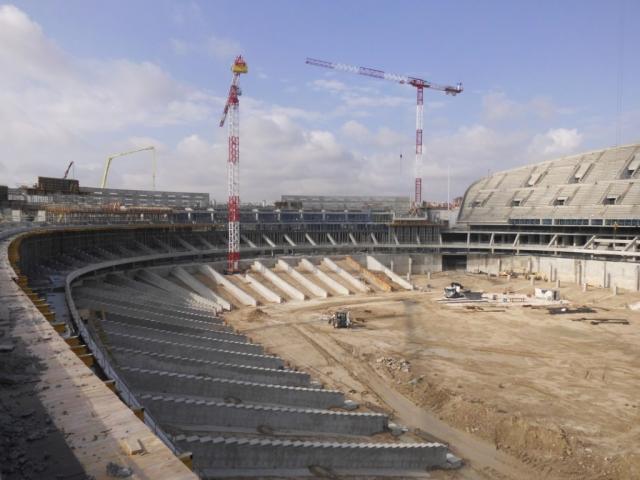

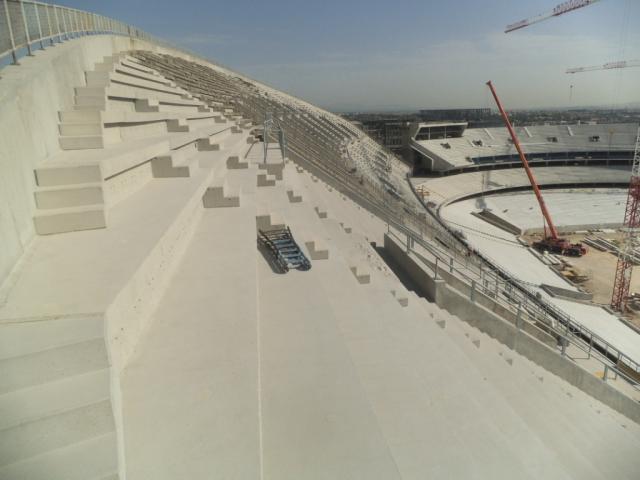

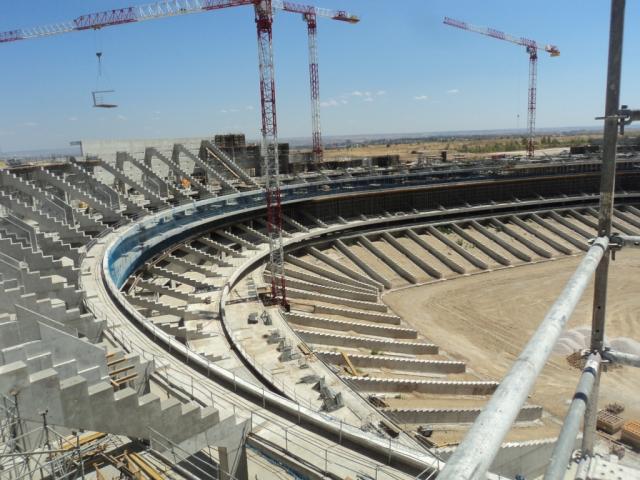

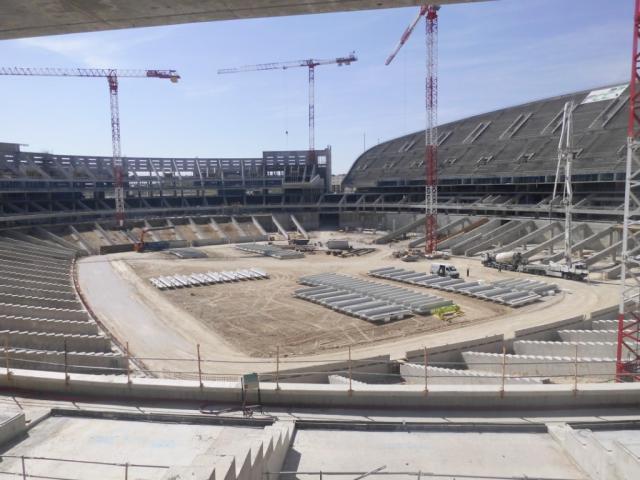

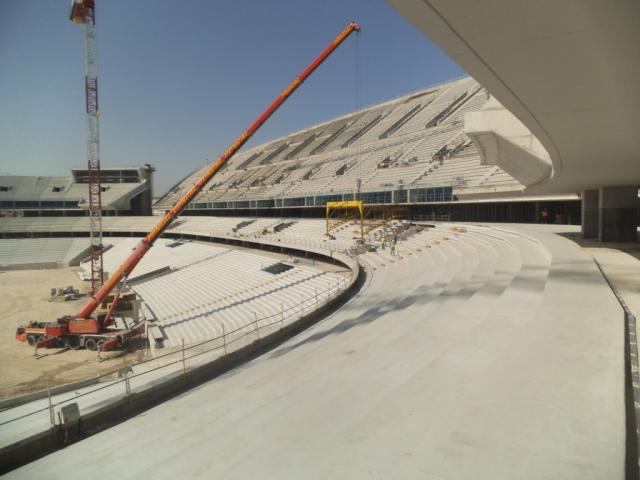

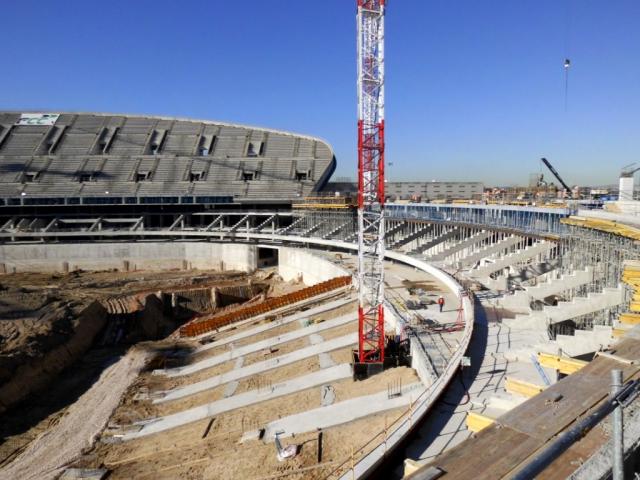

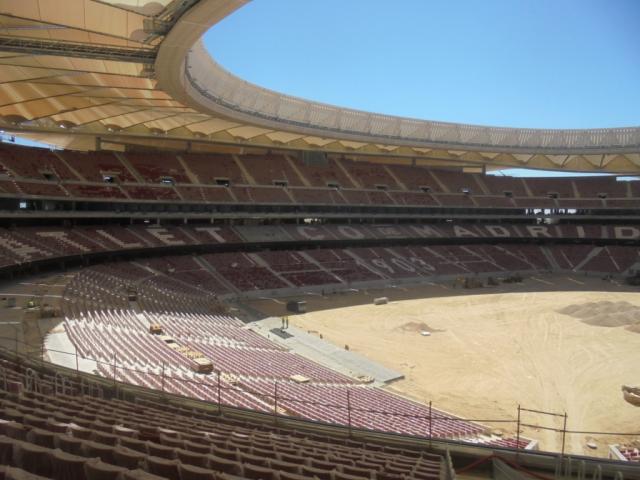

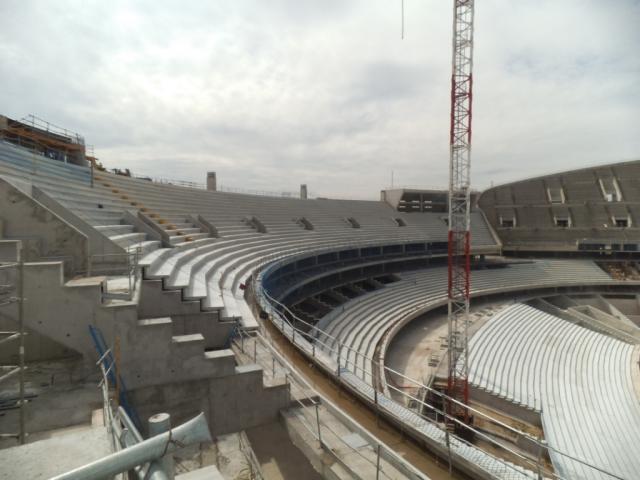

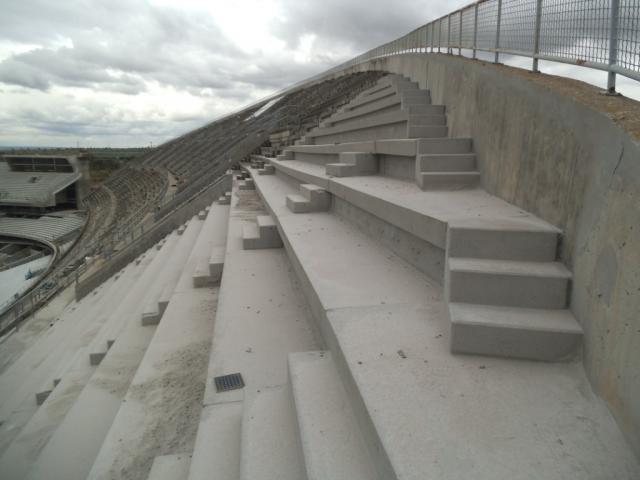

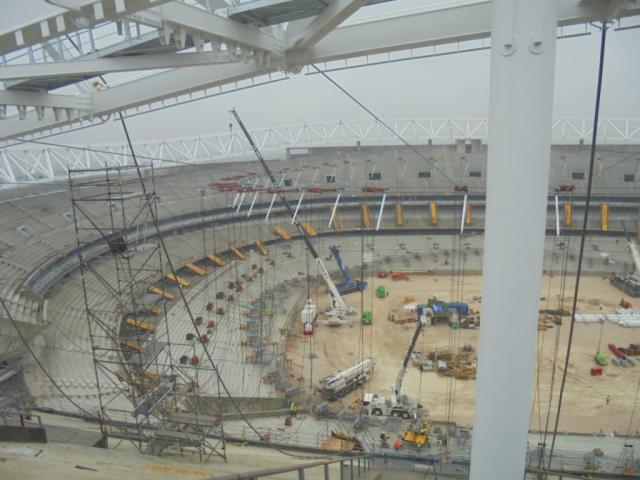

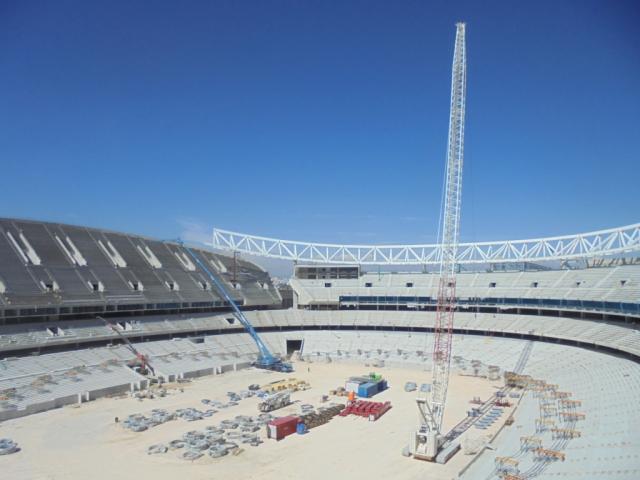

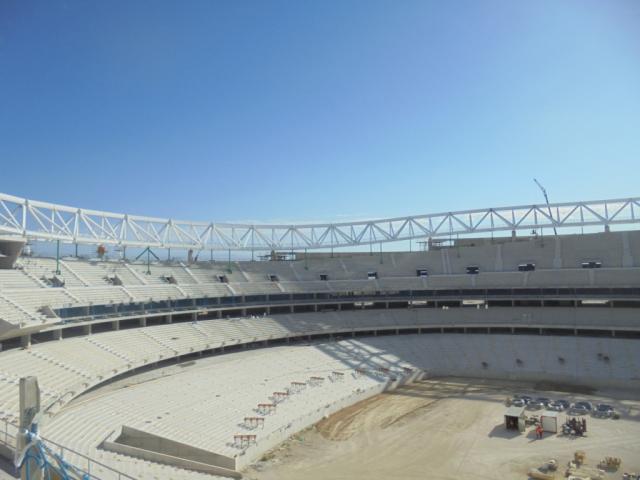

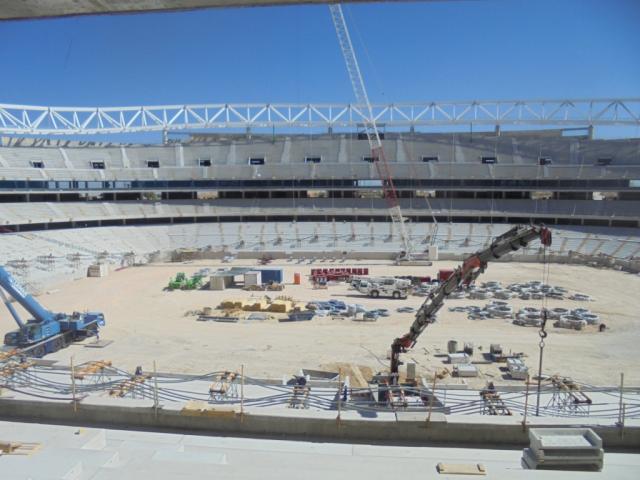

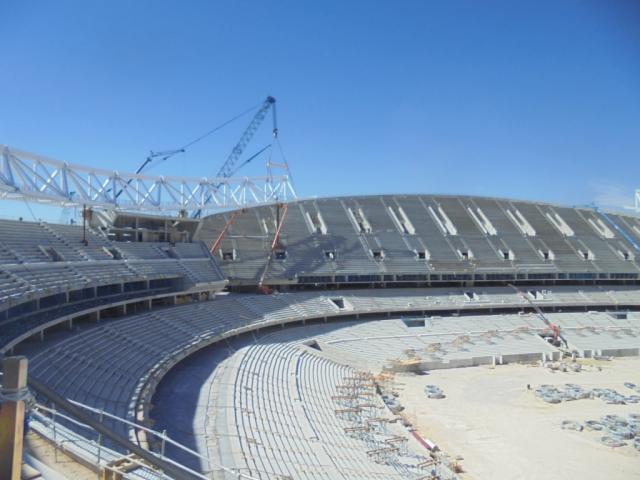

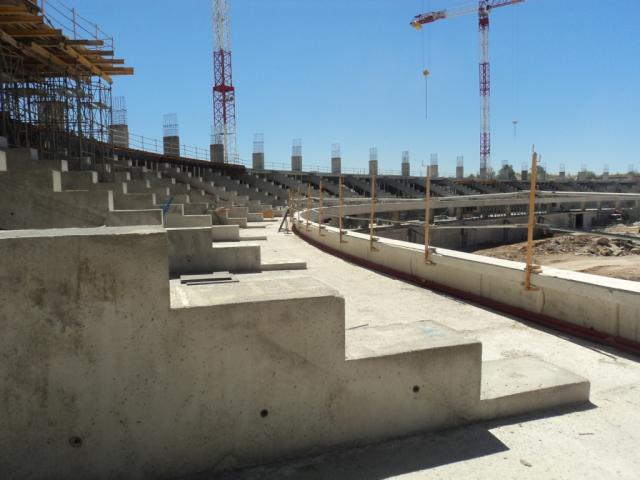

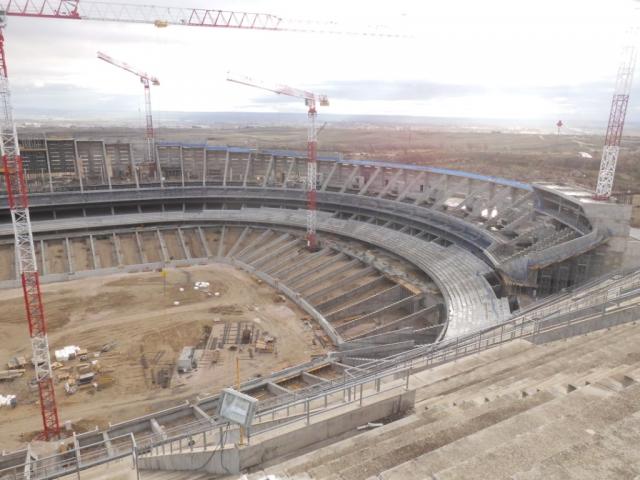

Ha comenzado la instalación de butacas en el graderío bajo.
Avanzan a un importante ritmo los restantes trabajos.

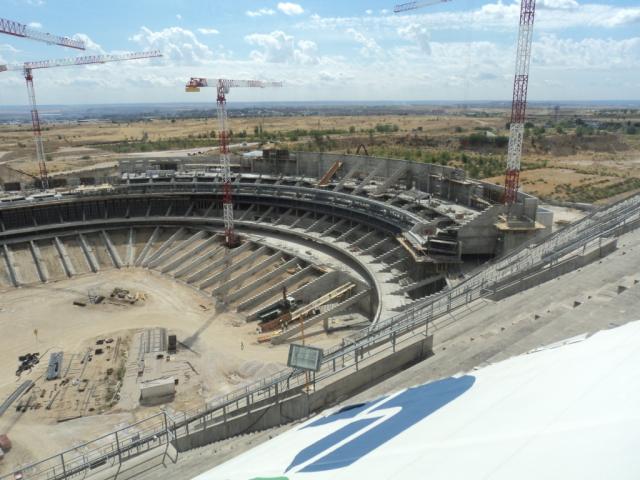

JUNIO 2017

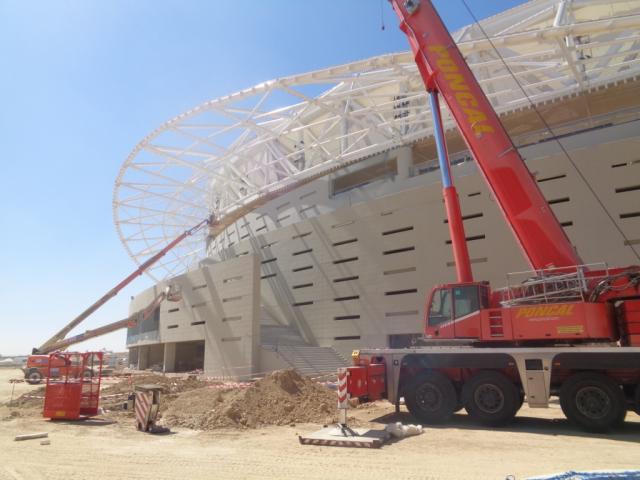

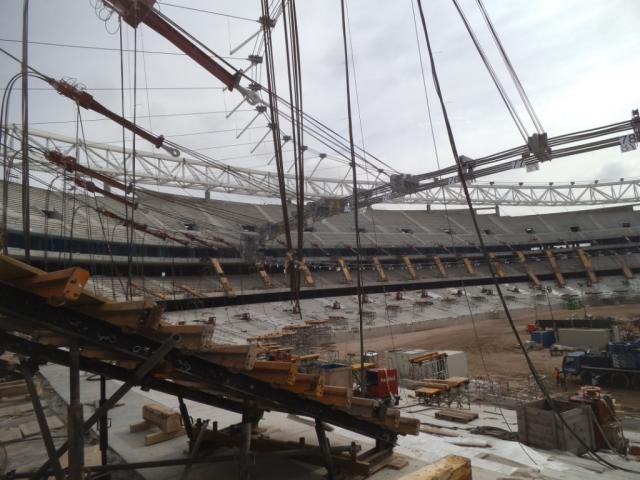

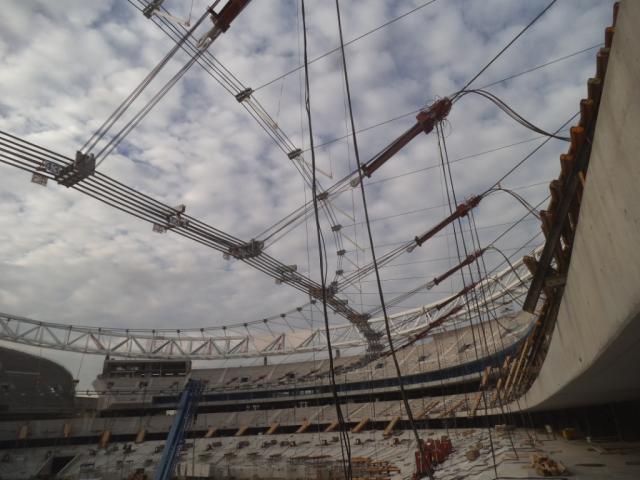

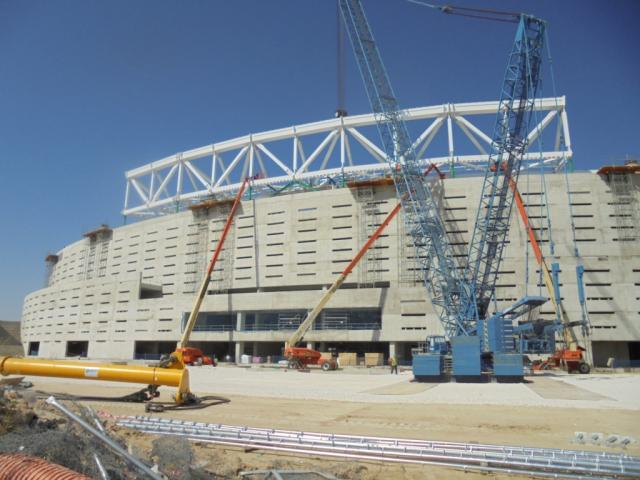

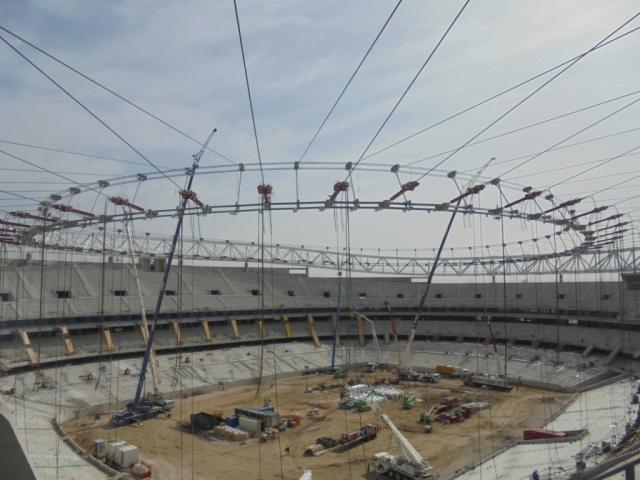

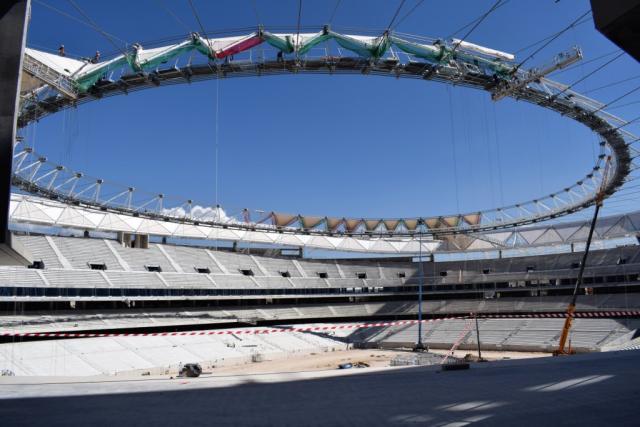

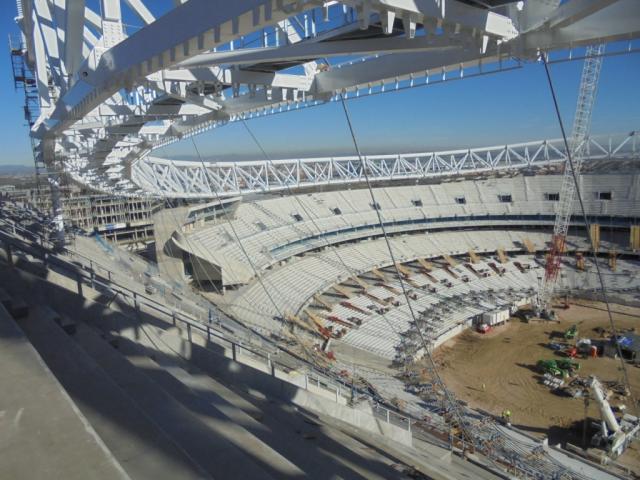

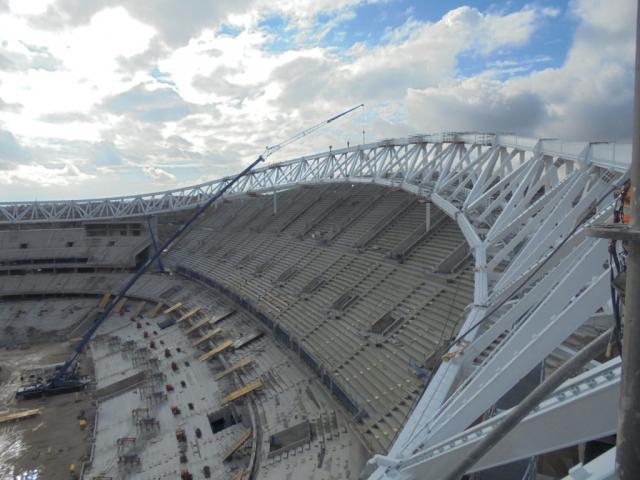

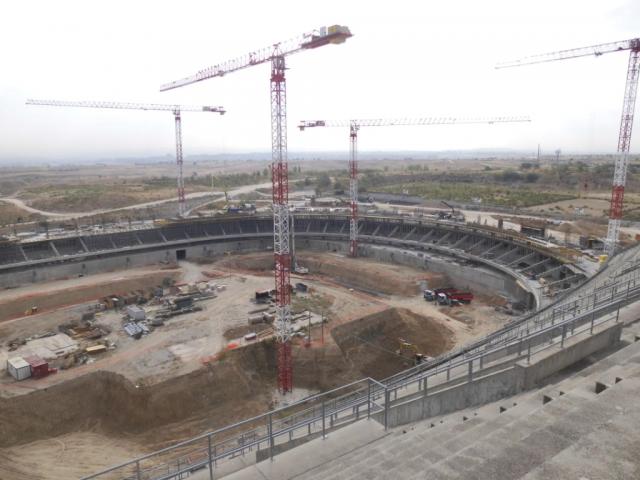

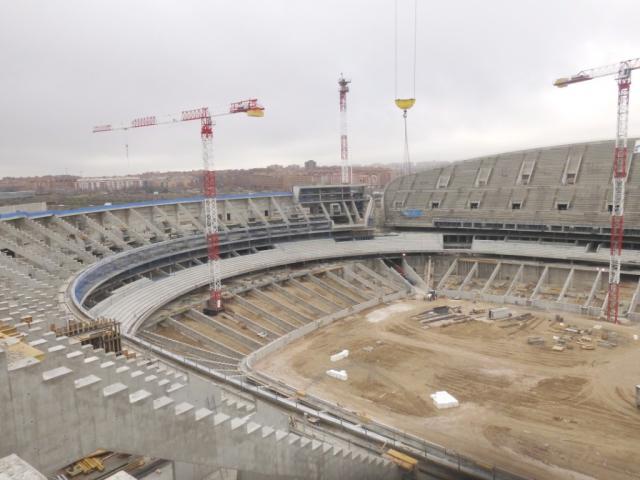

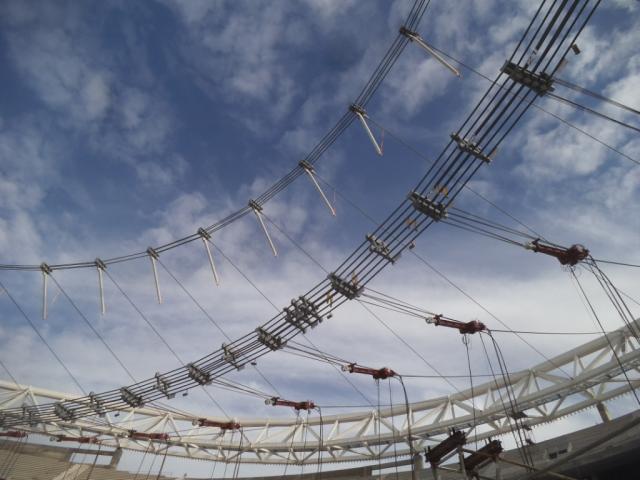

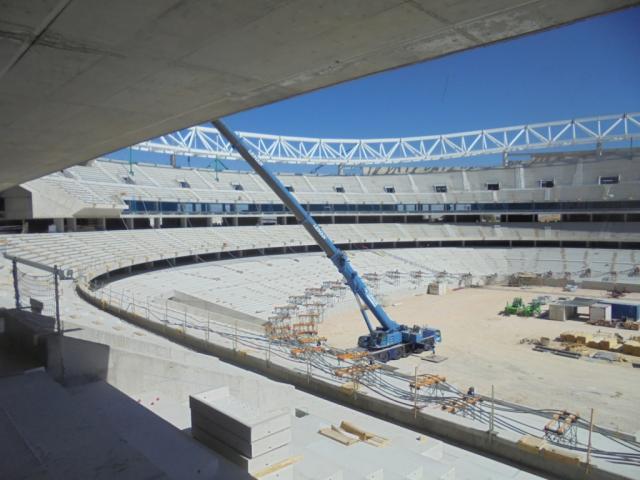

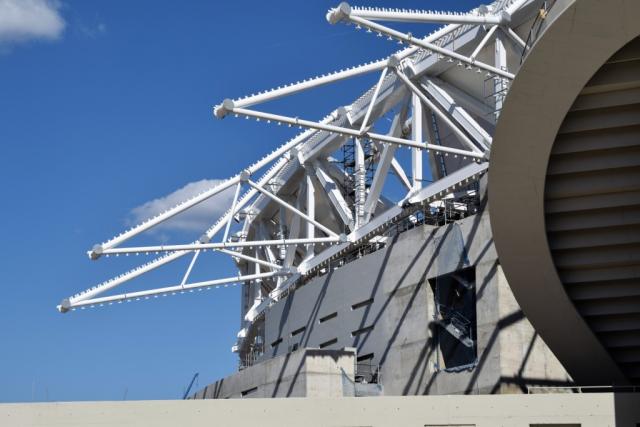

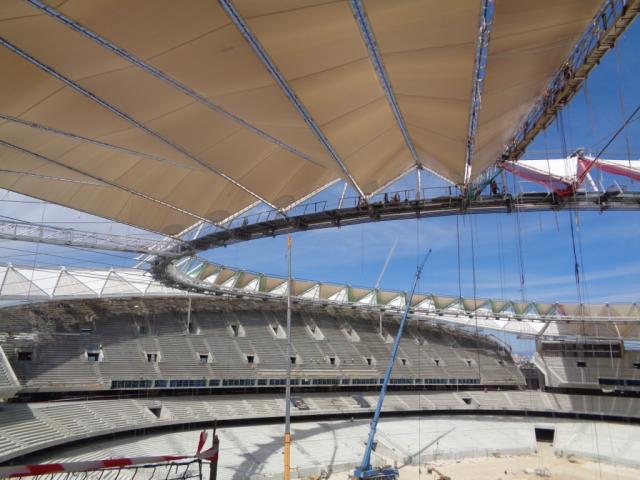

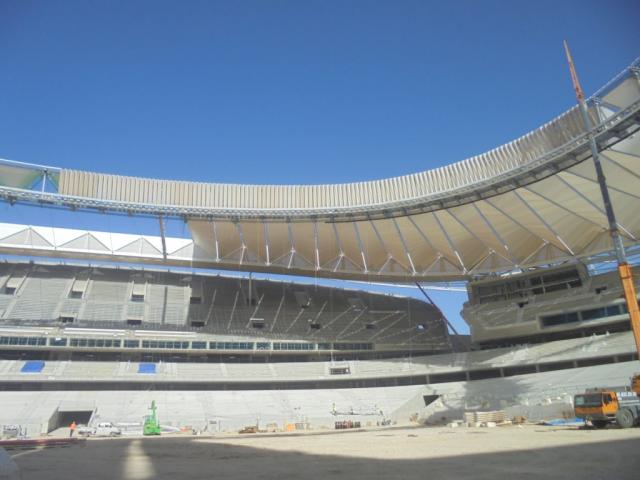

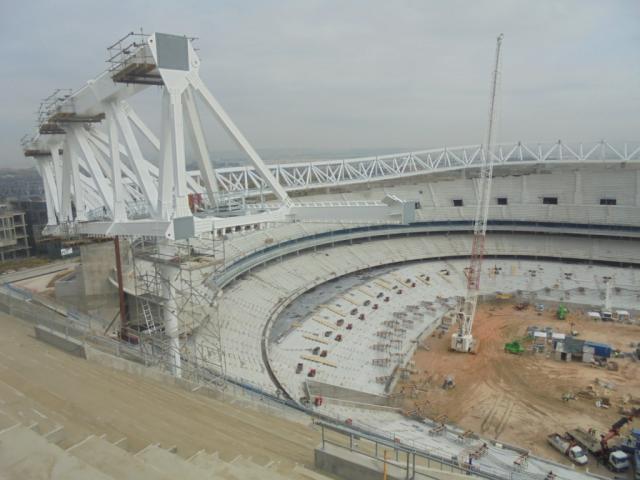

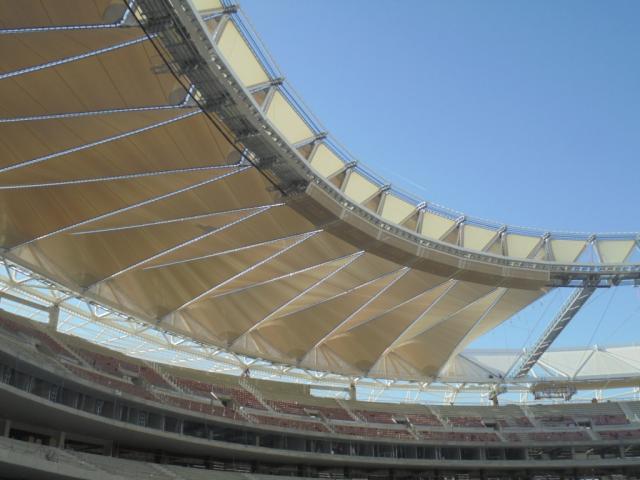

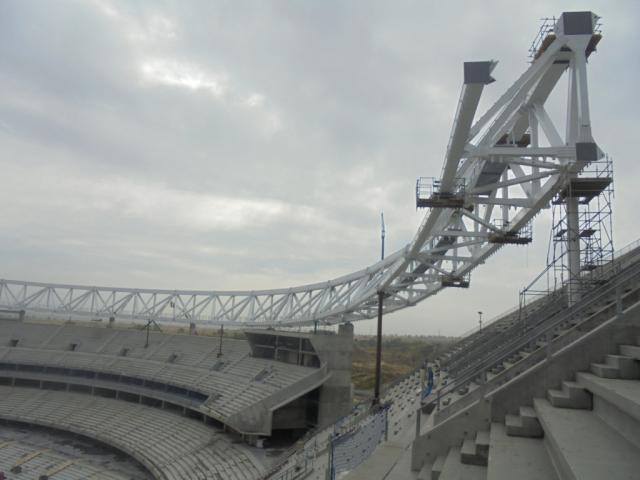

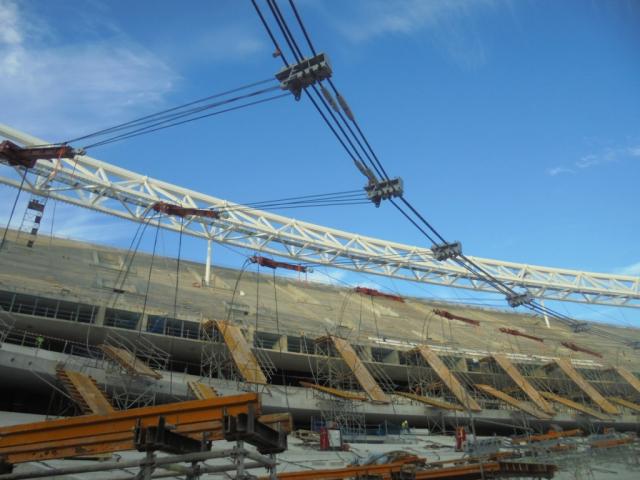

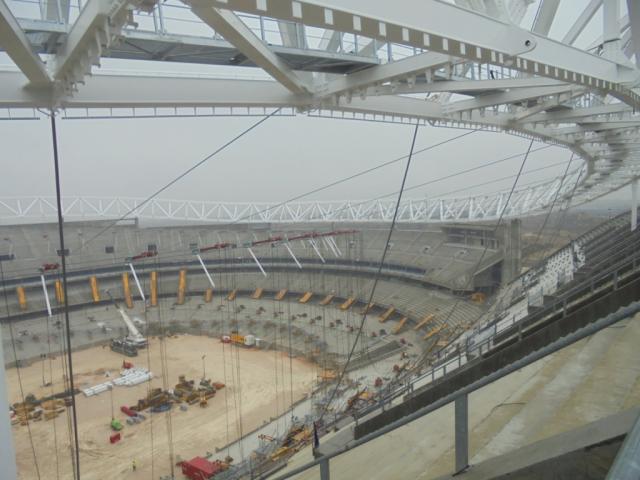

Destacar los trabajos realizados en la cubierta general del estadio correspondientes al inicio de la instalación del canalón, y a la finalización del montaje de la estructura del canopy; al mismo tiempo se avanza en la cubrición de la cubierta con membrana de fibra de vidrio.

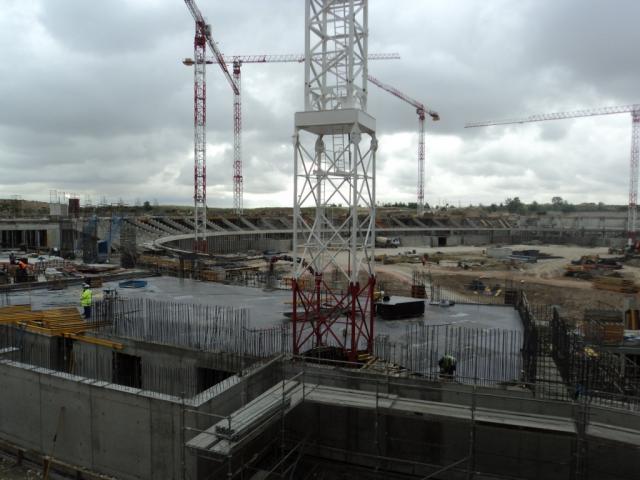

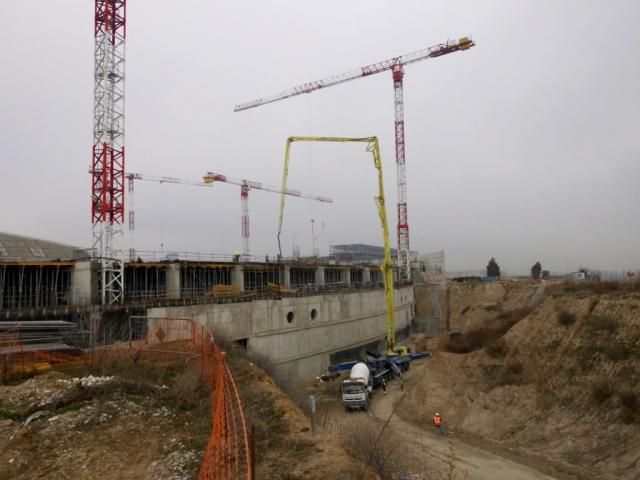

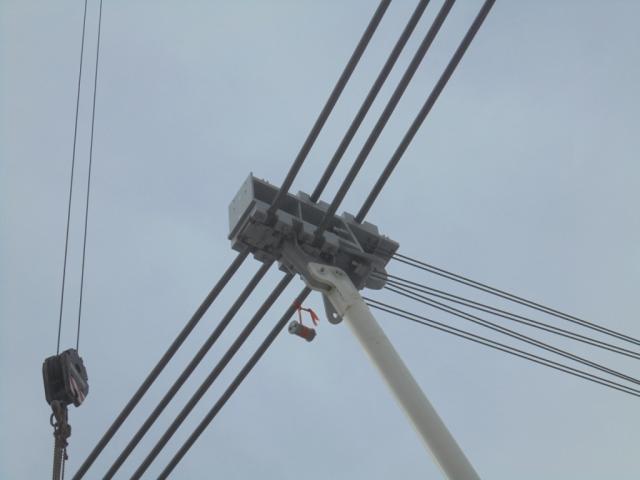

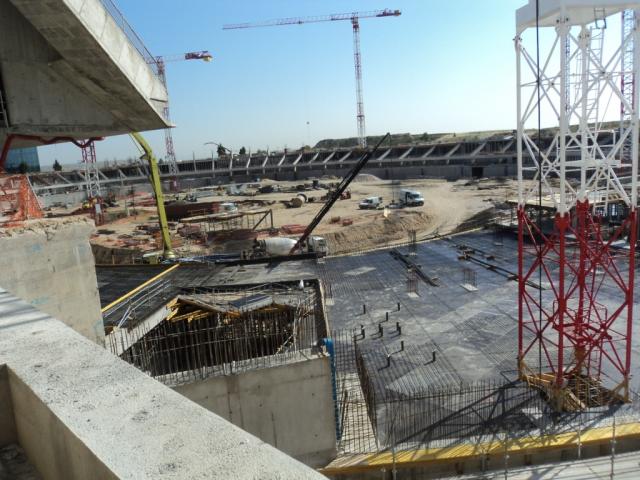

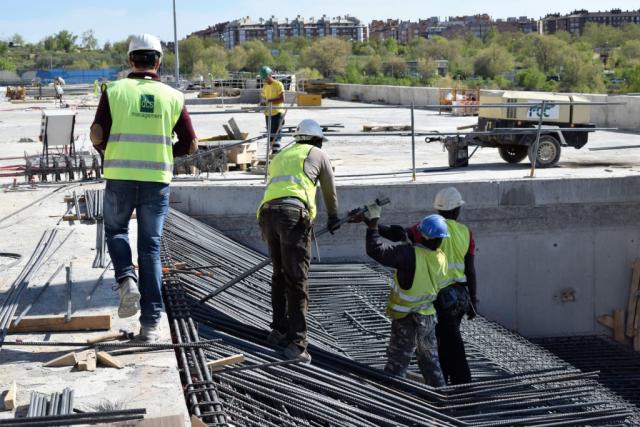

Se ha ejecutado la cimentación, cimentación profunda a base de pilotes CPI-7, del mástil de la bandera del Club.

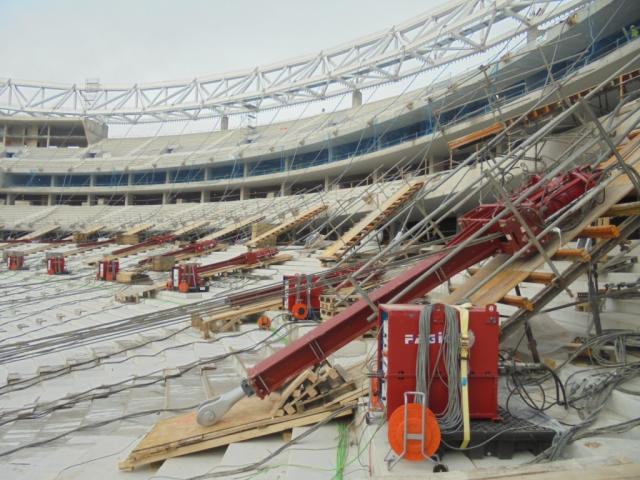

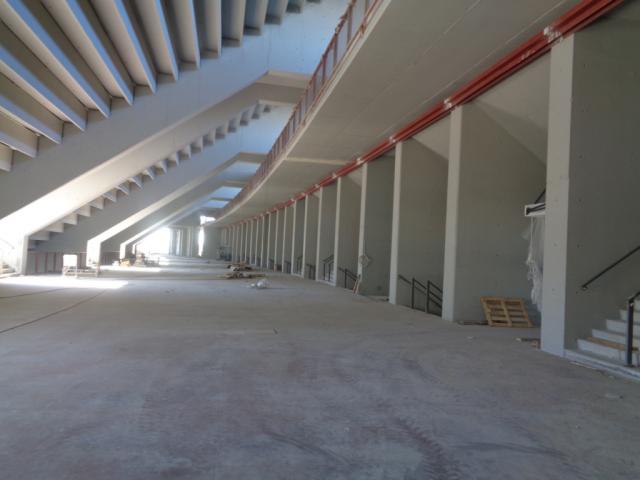

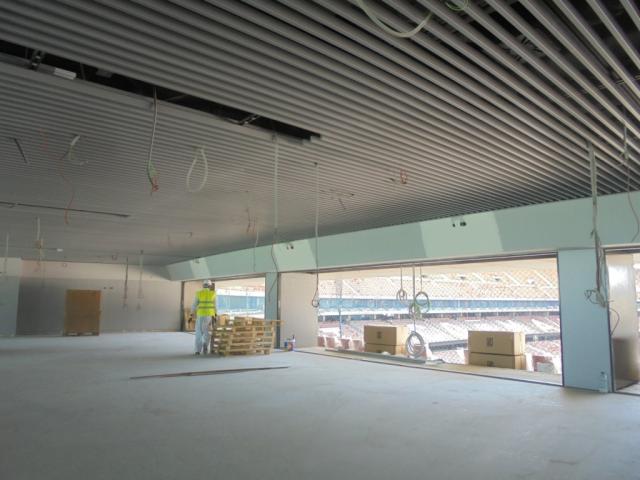

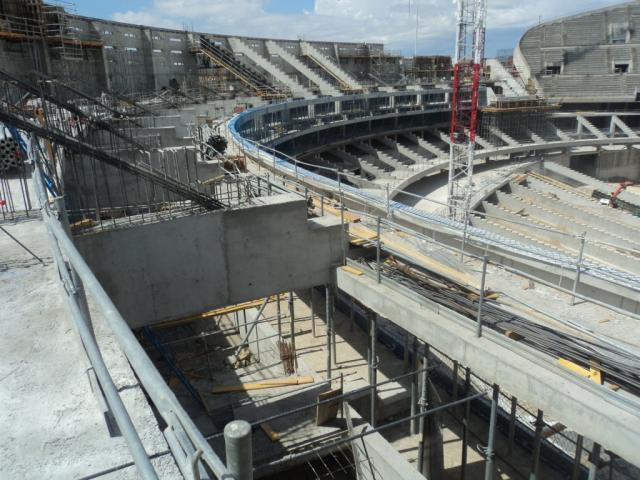

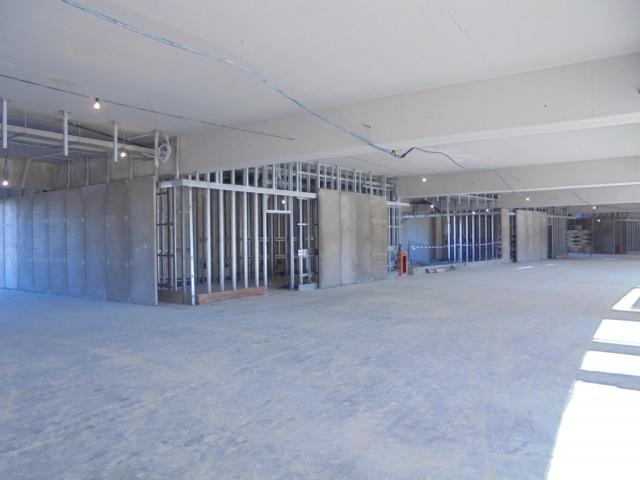

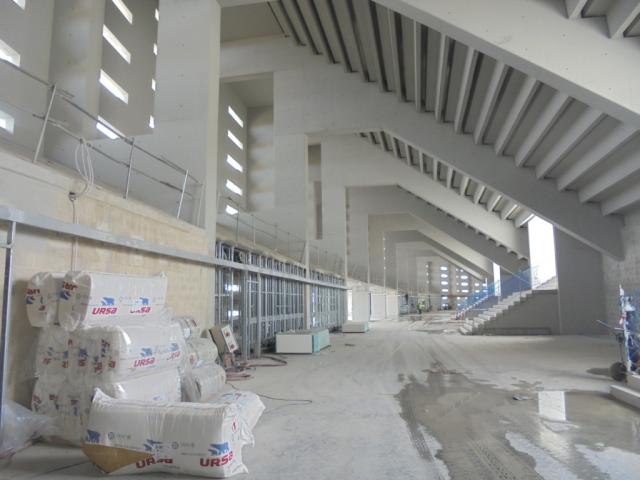

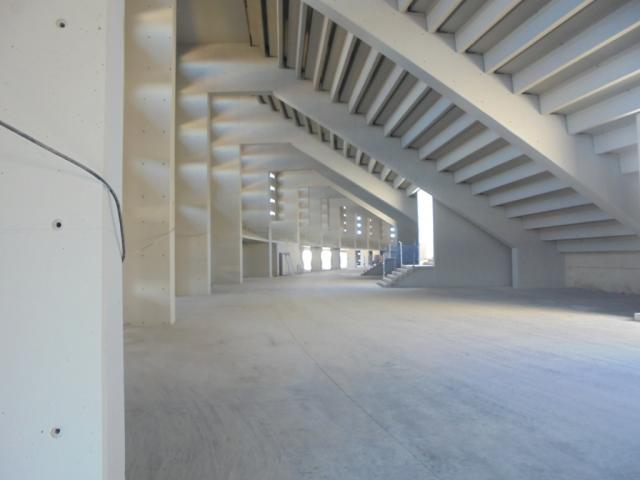

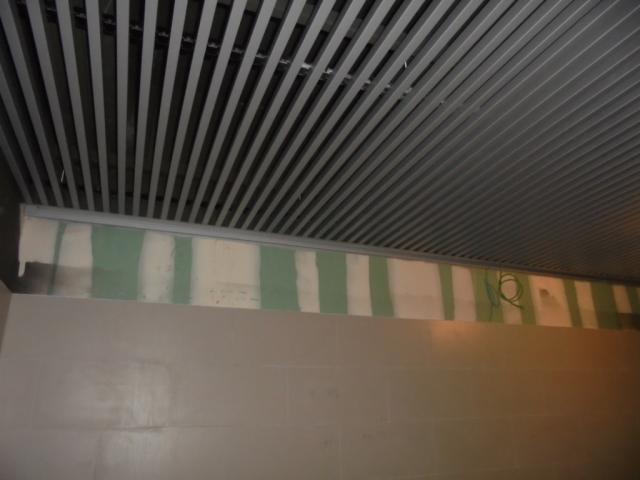

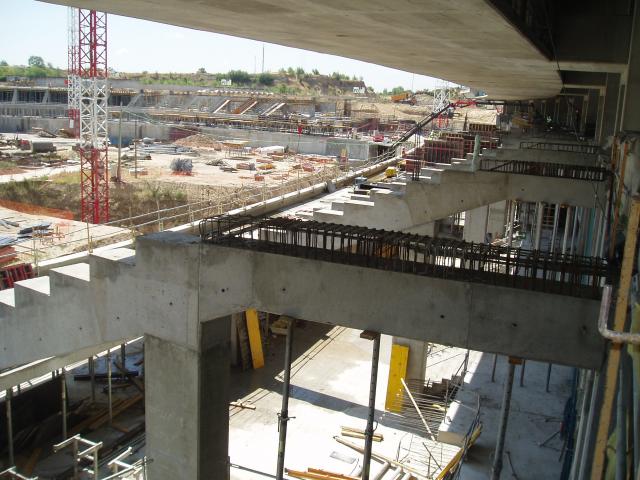

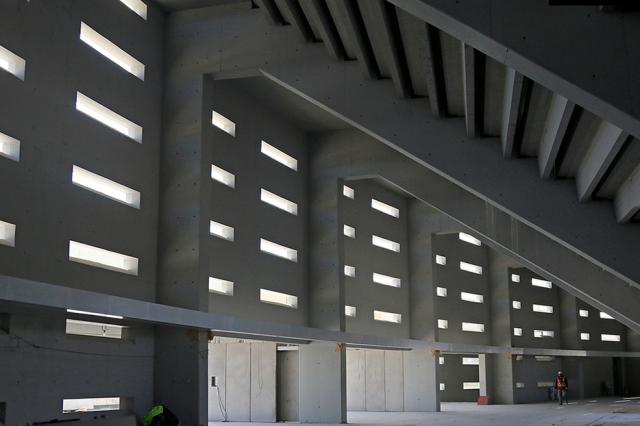

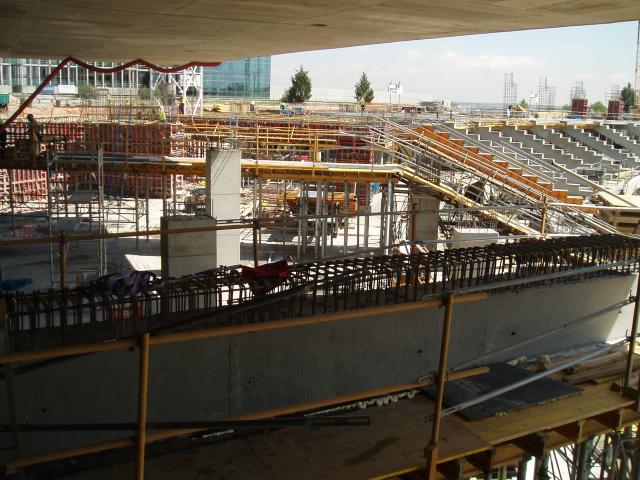

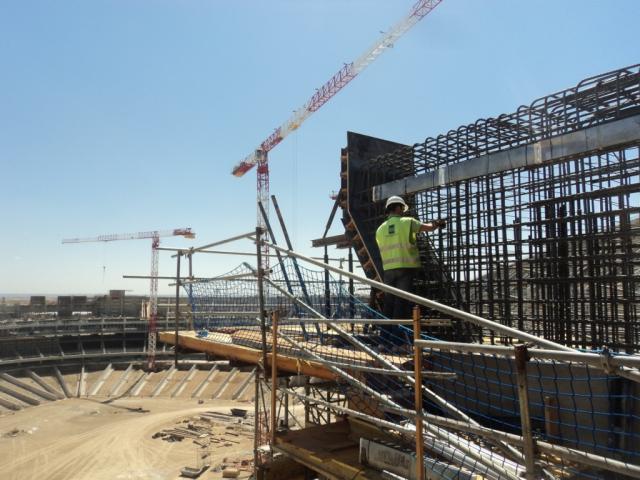

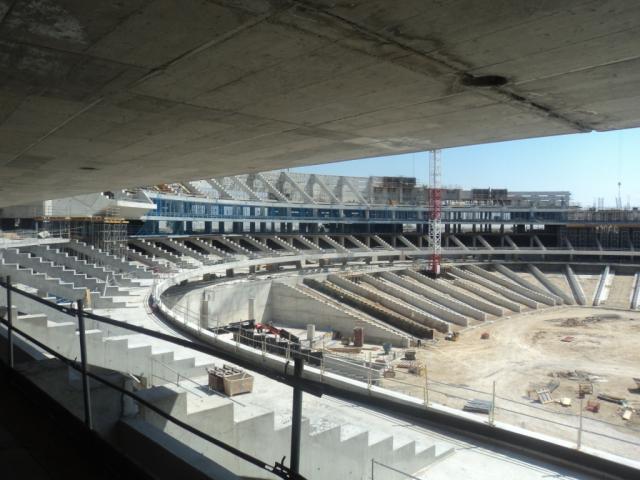

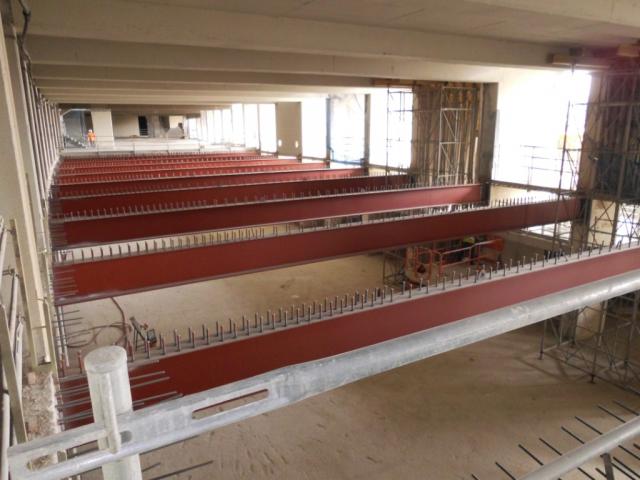

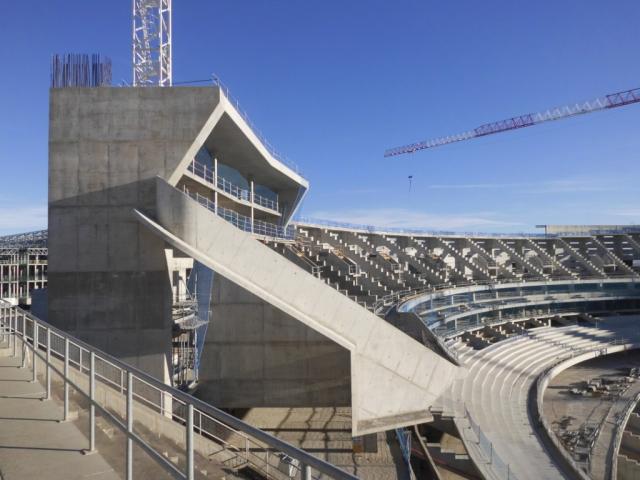

Prosiguen a buen ritmo los trabajos de acabados incluyéndose en éstos el montaje de falsos techos en palcos Vips de ampliación, revestidos verticales y ejecución de solados.

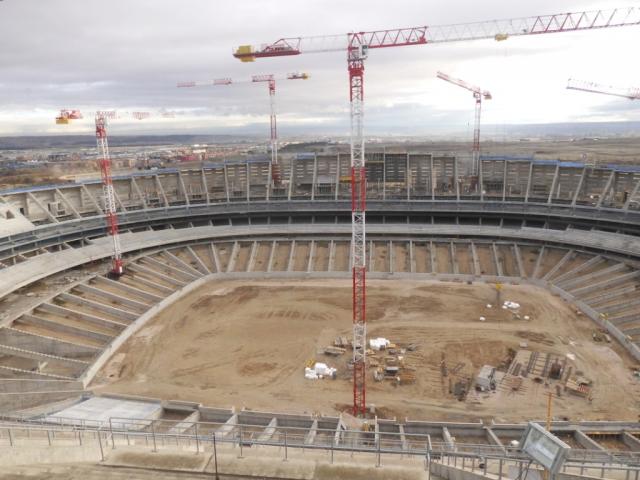

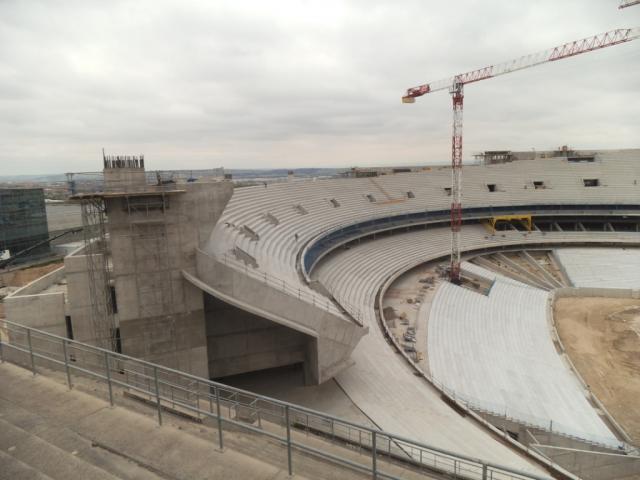

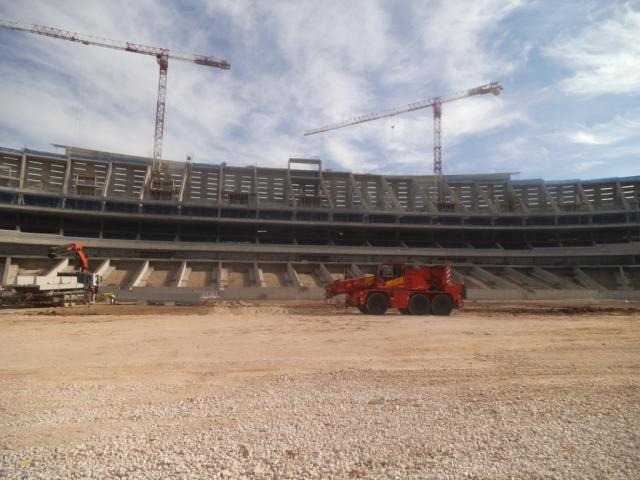

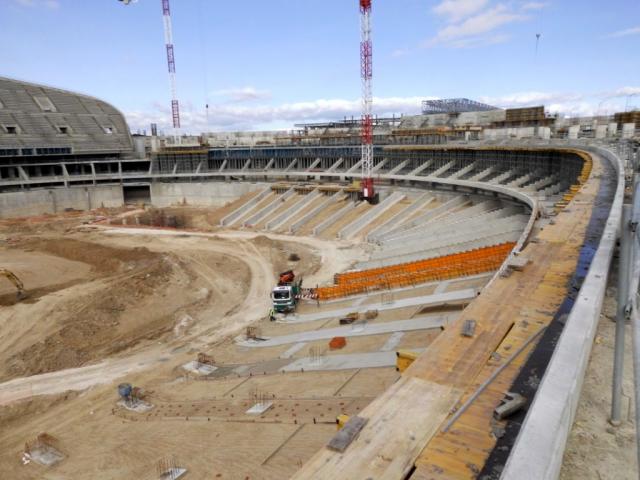

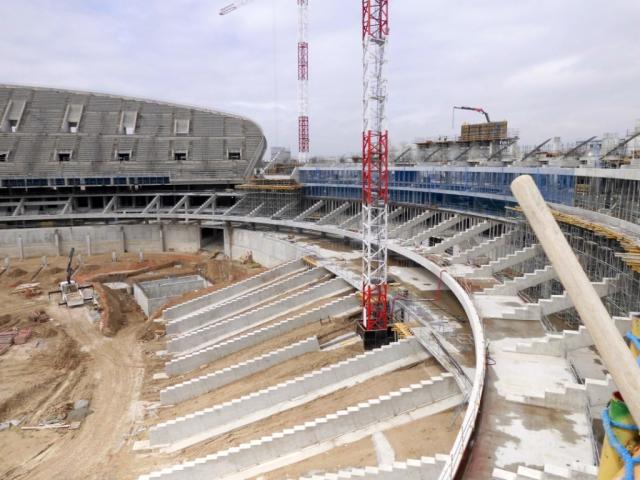

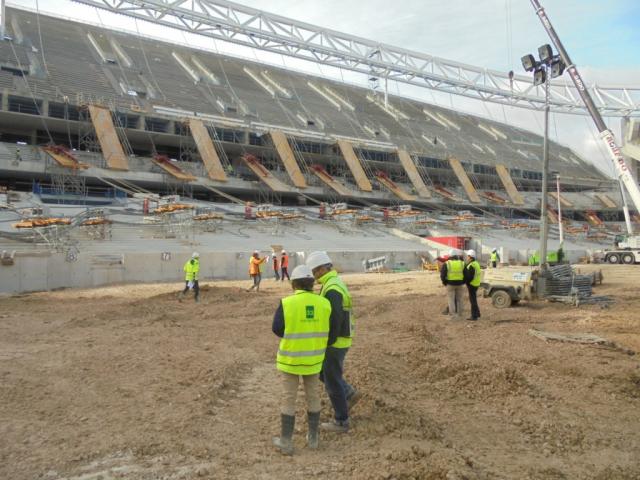

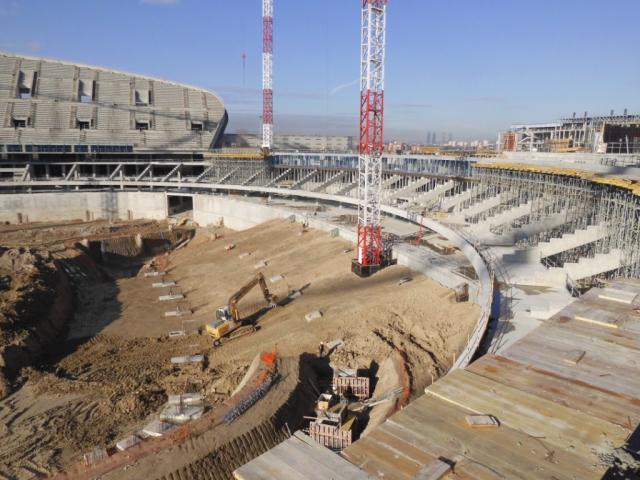

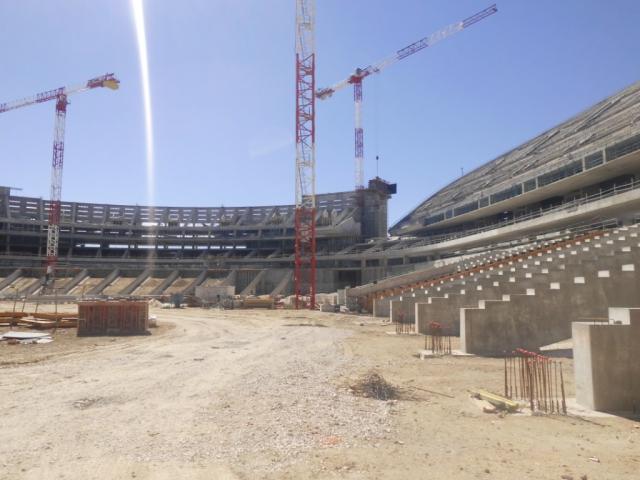

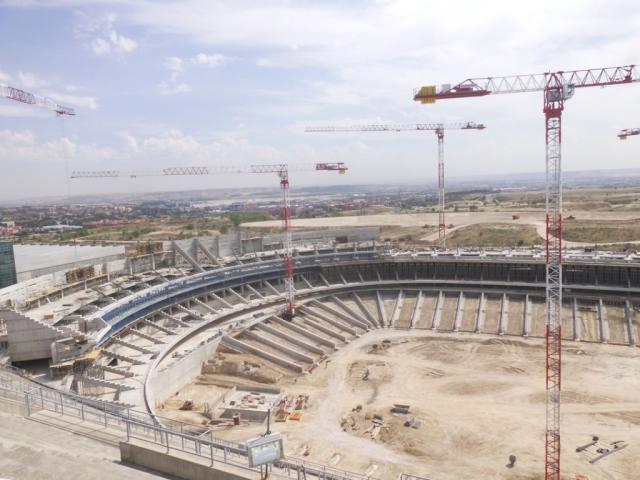

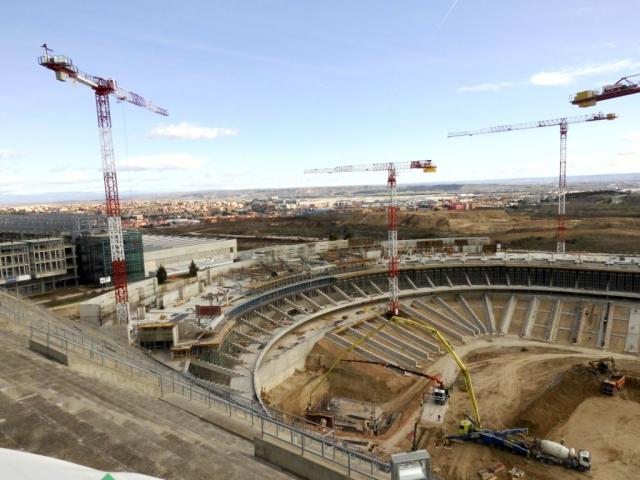

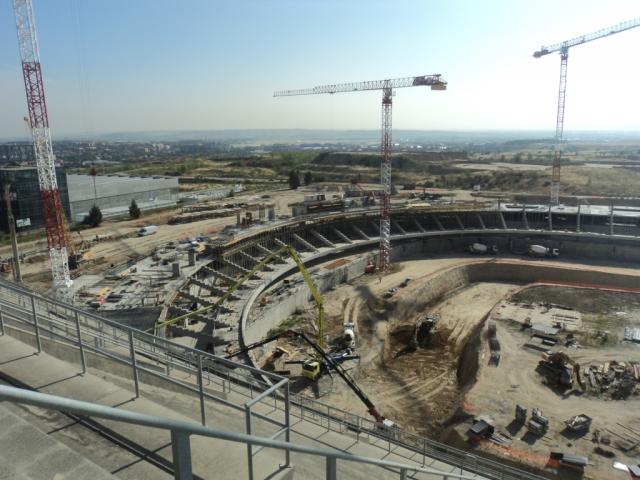

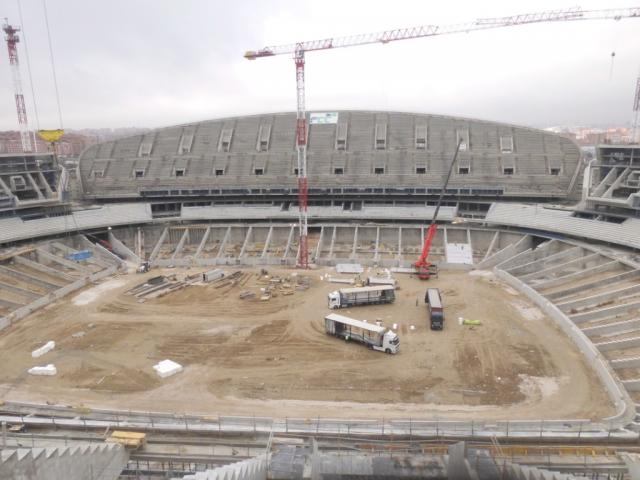

Ha comenzado el montaje de las butacas en el graderío medio.

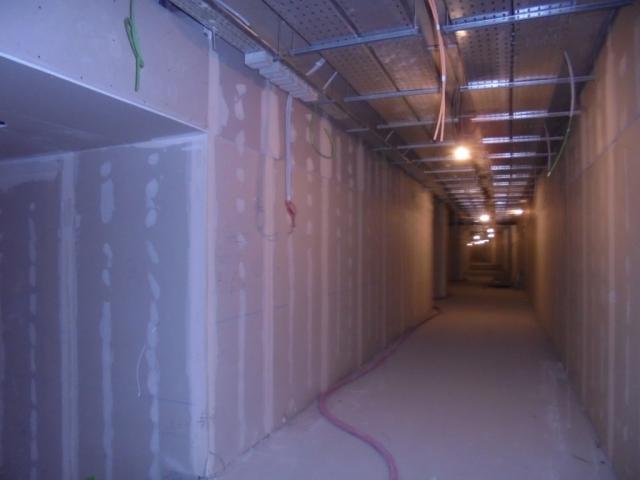

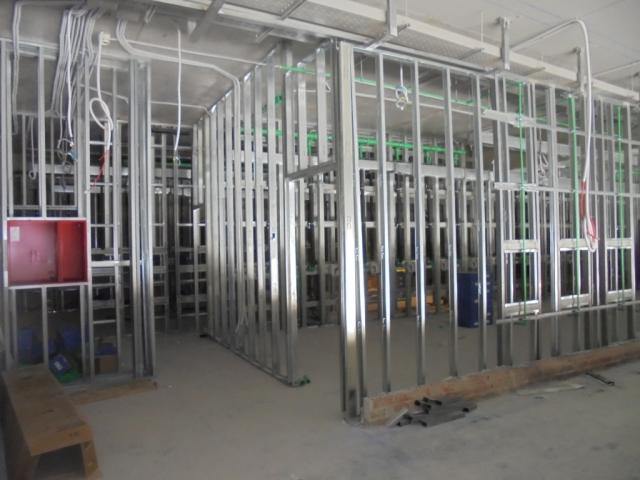

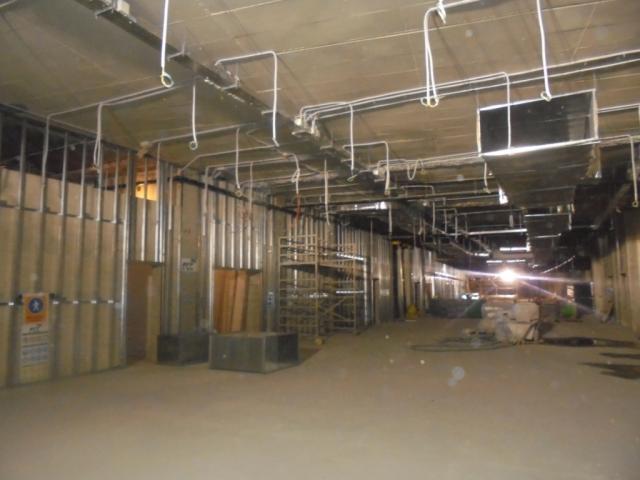

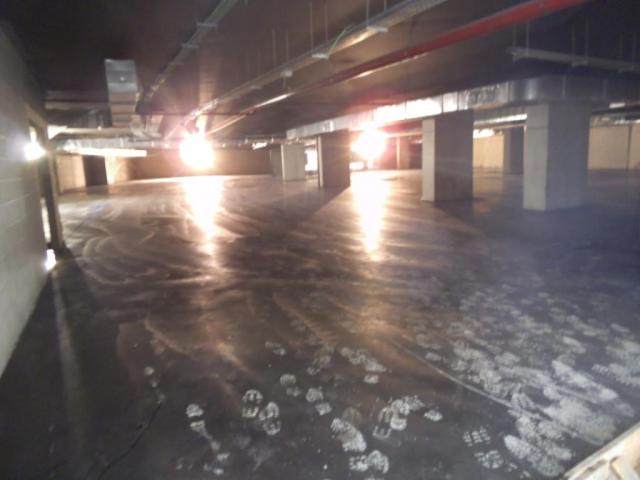

En cuanto a las distintas instalaciones se avanza en montaje de conductos y equipos de climatización y ventilación, tuberías extinción PCI, cableados de datos y telecomunicaciones.

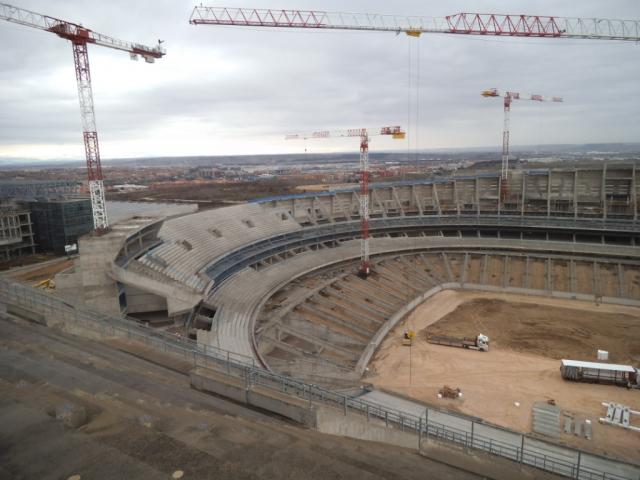

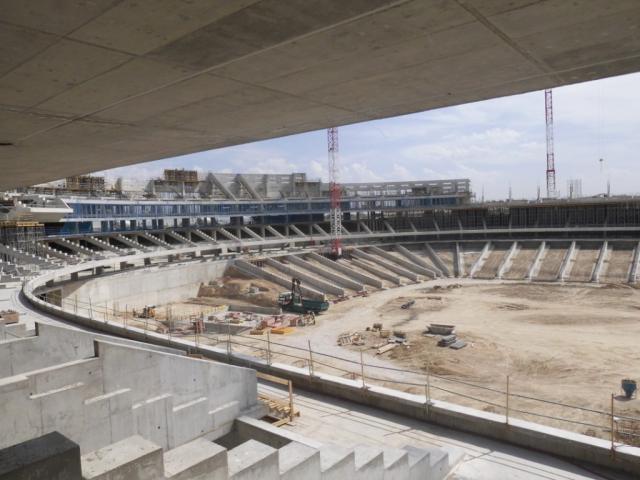

MAYO 2017

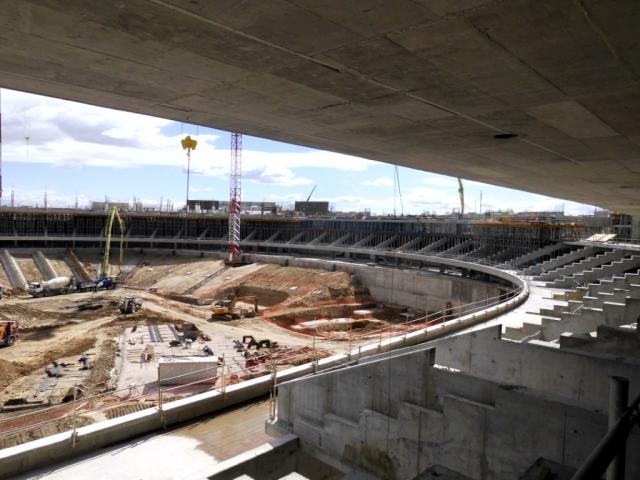

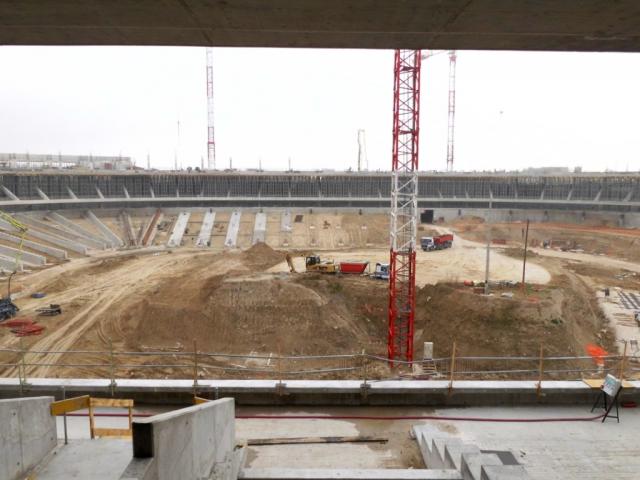

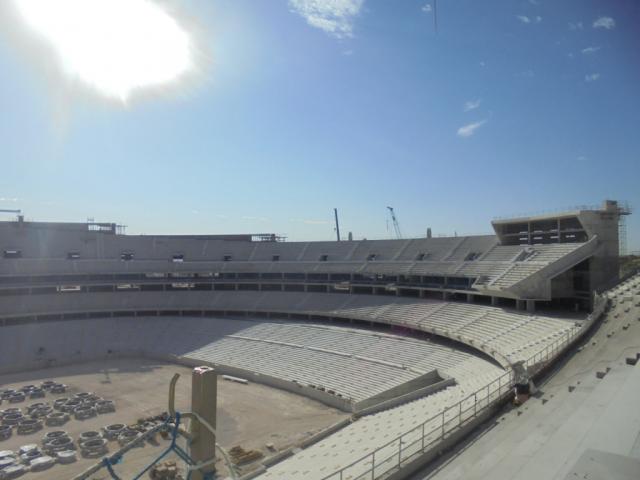

Ha dado comienzo el montaje de las butacas en graderío alto.

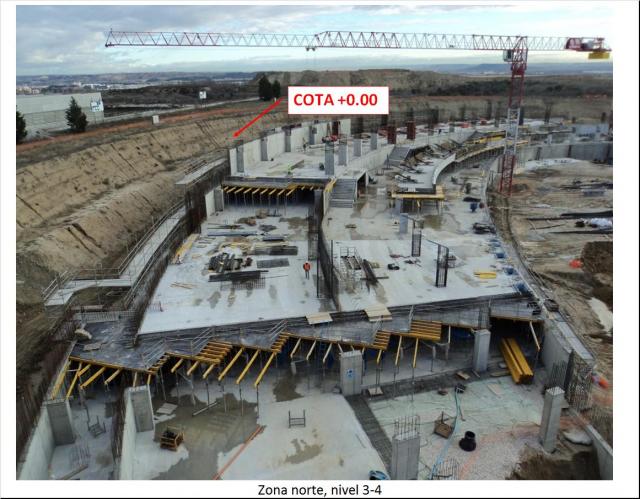

En urbanización se trabaja en el saneamiento perimetral al estadio, y en fachada oeste, cota +0.00, en la impermeabilización de la solería.
En relación al avance de cubierta, se trabaja en montaje de membrana en los anillos de compresión y tracción, y en instalación del cladding, revestimiento inferior de anillo de tracción).
De forma paralela se avanza a ritmo significativo en la ejecución de las distintas instalaciones en todos los niveles, tanto de Ampliación como de Peineta.

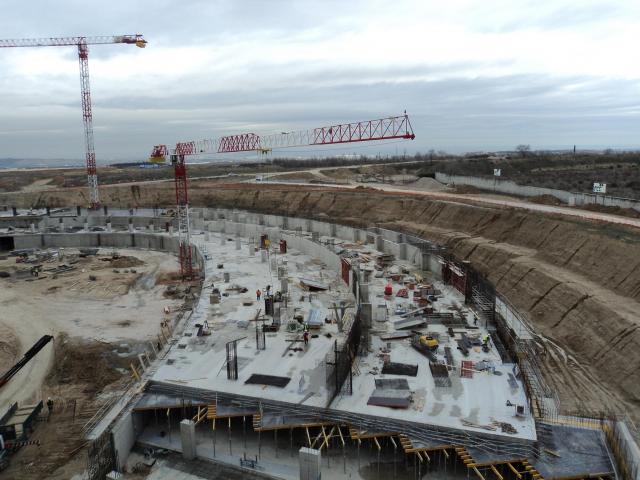

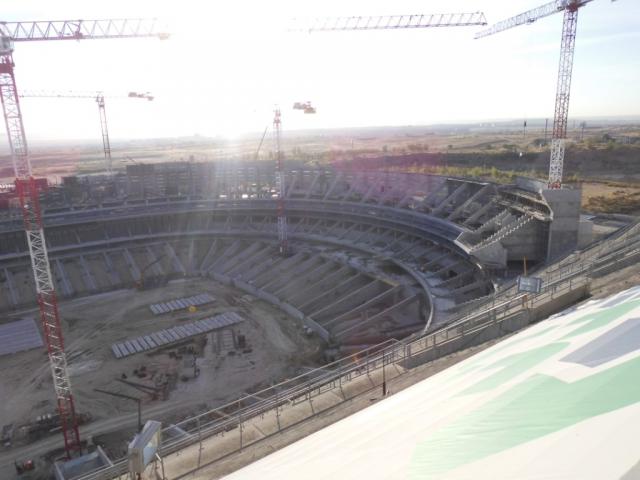

ABRIL 2017

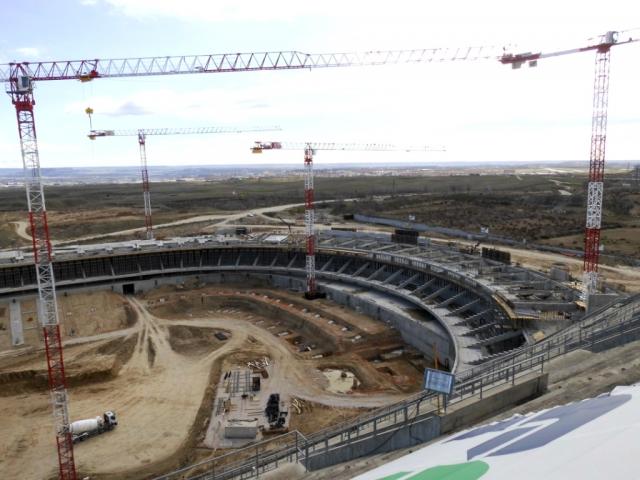

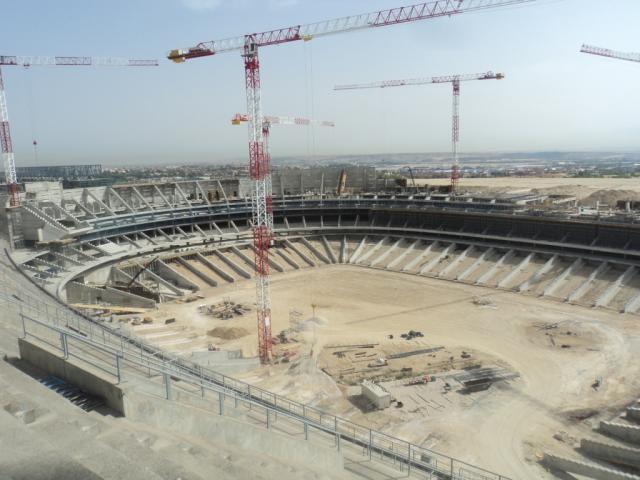

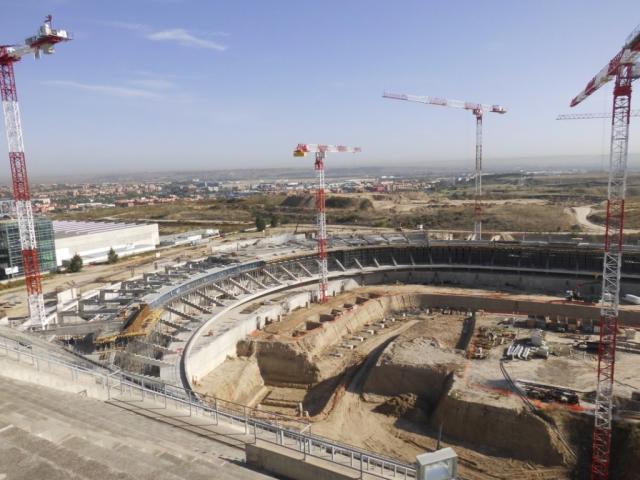

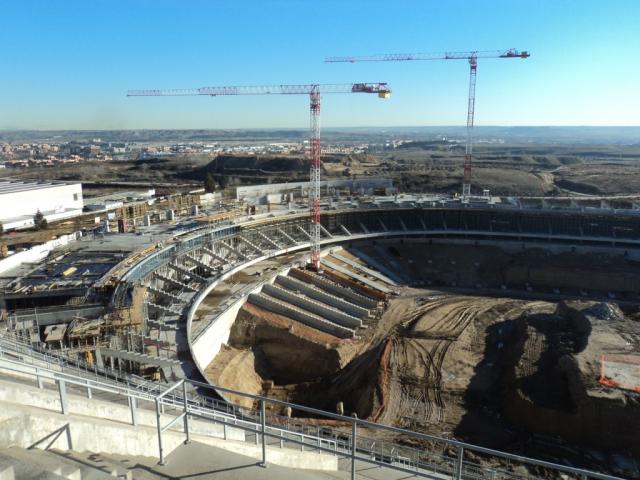

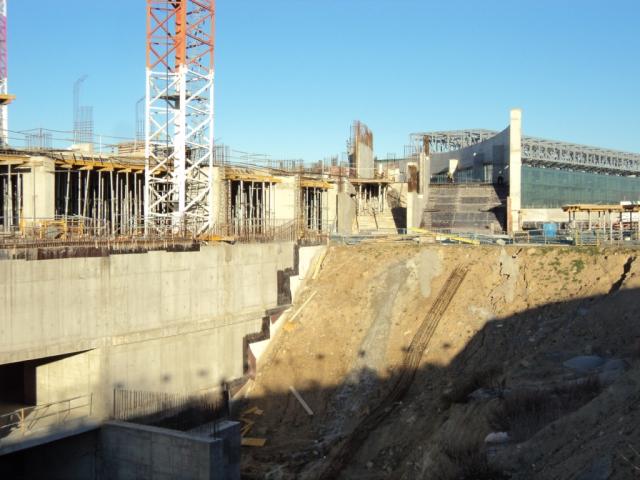

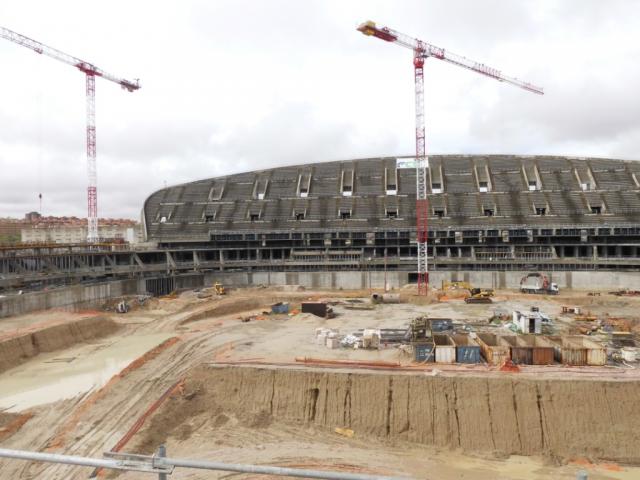

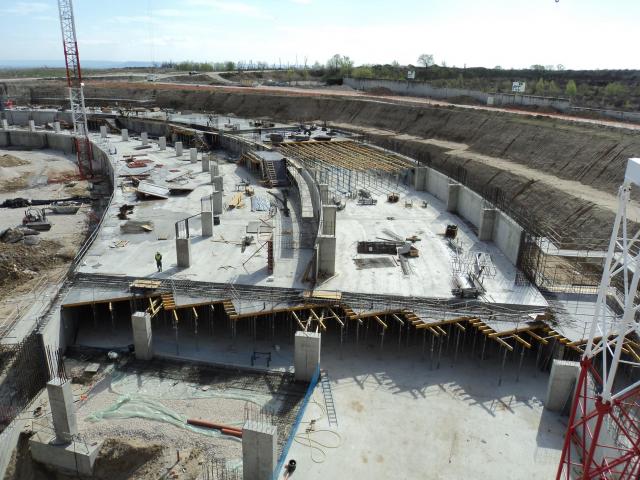

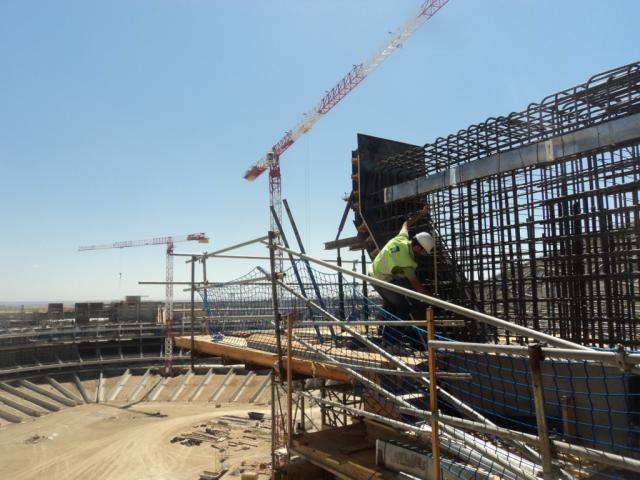

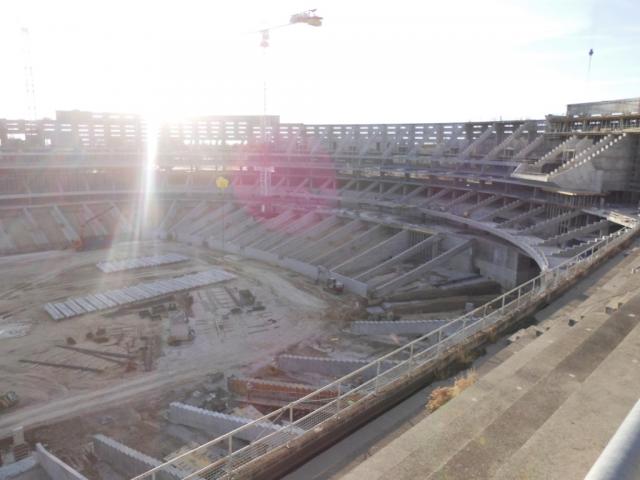

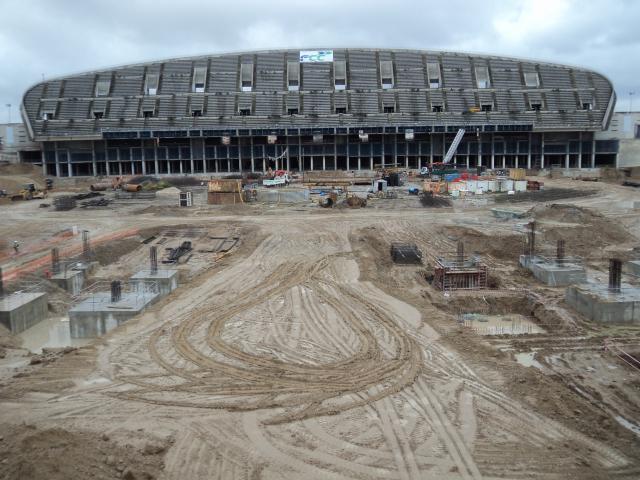

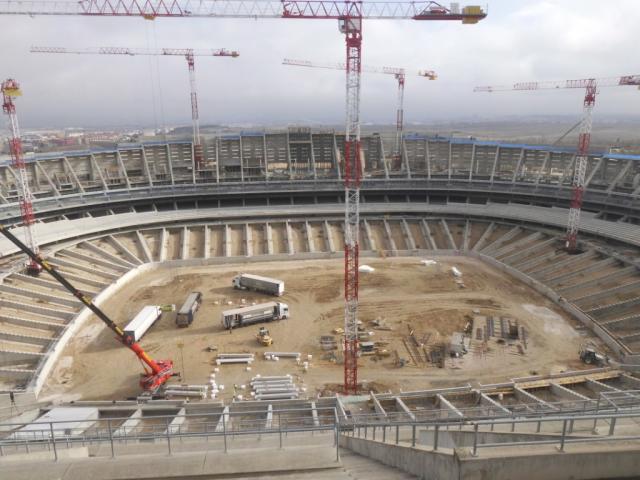

Ha comenzado el montaje de la estructura de bancadas en graderío alto, correspondiente a las butacas de dicho graderío, cuya instalación será inminente.

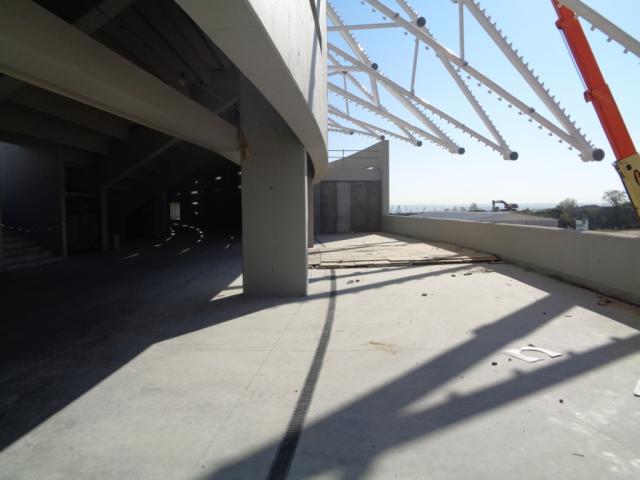

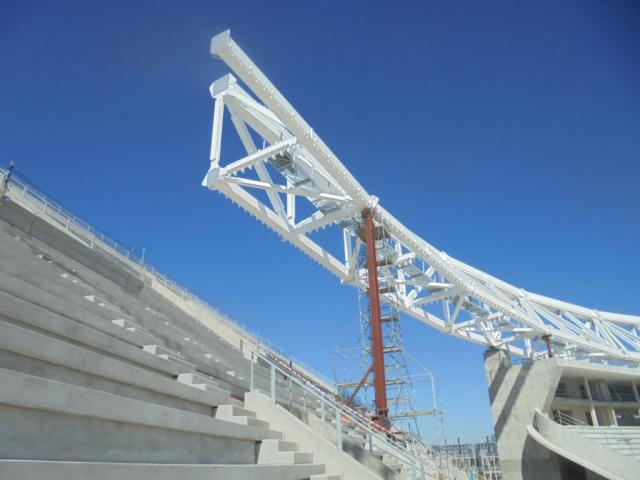

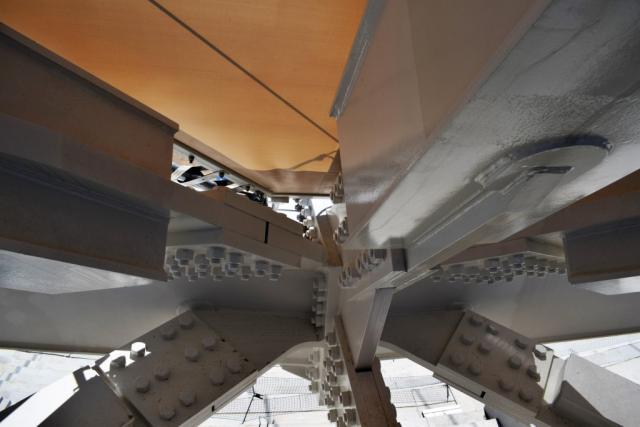

Avanzan hacia fachada sureste los trabajos de montaje del voladizo exterior de cubierta, Canopy; de forma paralela se trabaja tanto en la cubrición a base de paneles radiales, como en el montaje de los balcones de altavoces en la pasarela interior tangencial del anillo inferior de tracción.

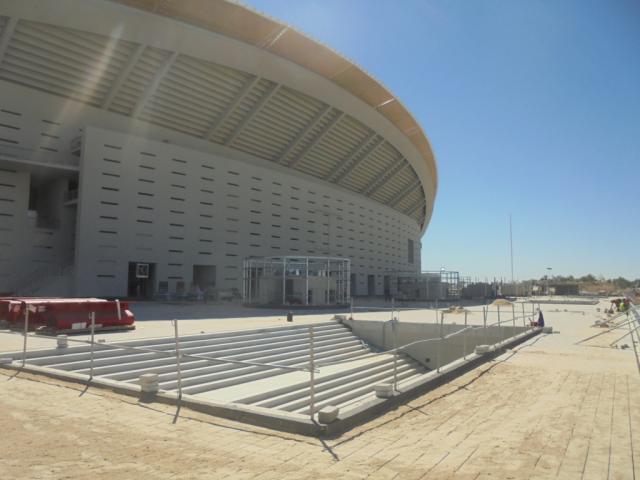

Prosiguen los trabajos de revestimiento de los distintos paramentos, tanto en Ampliación como en Peineta.

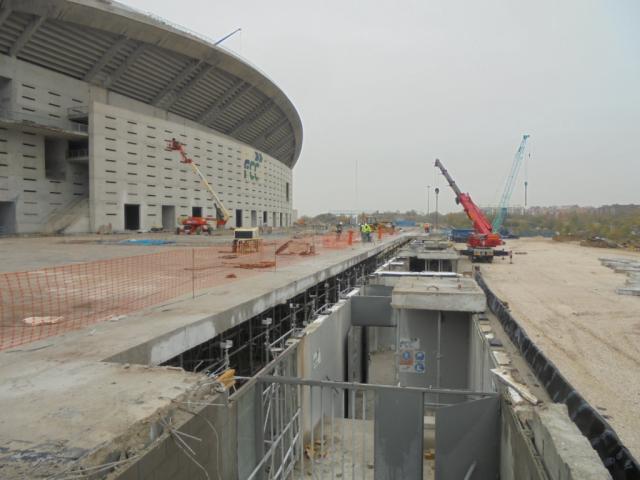

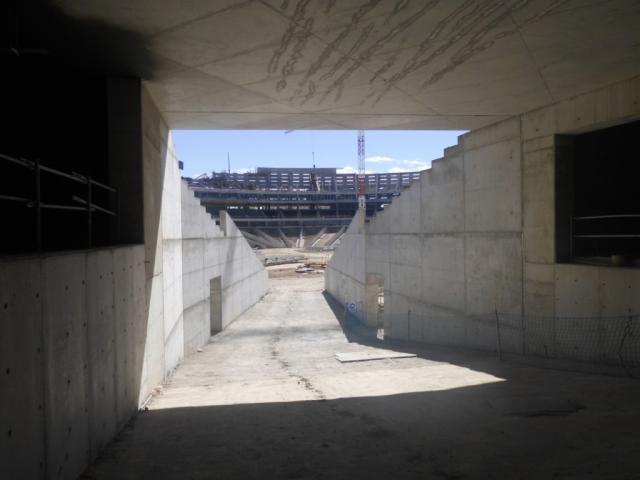

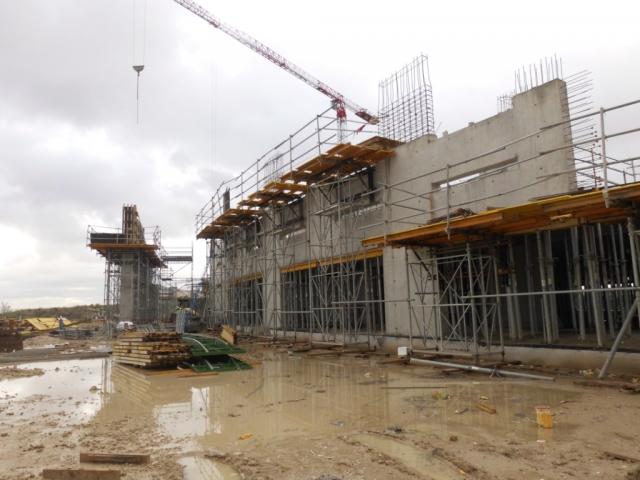

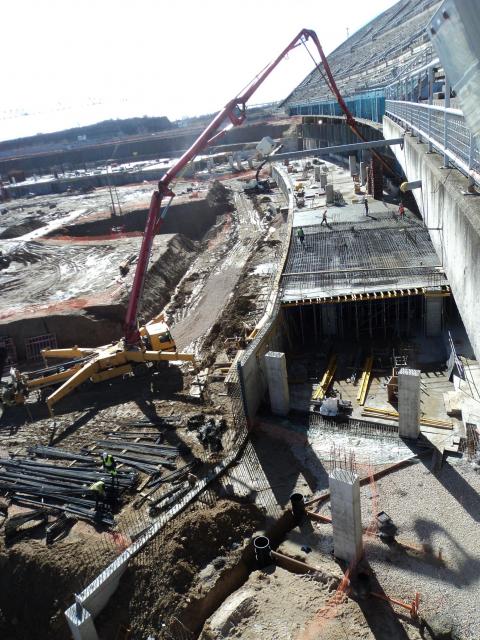

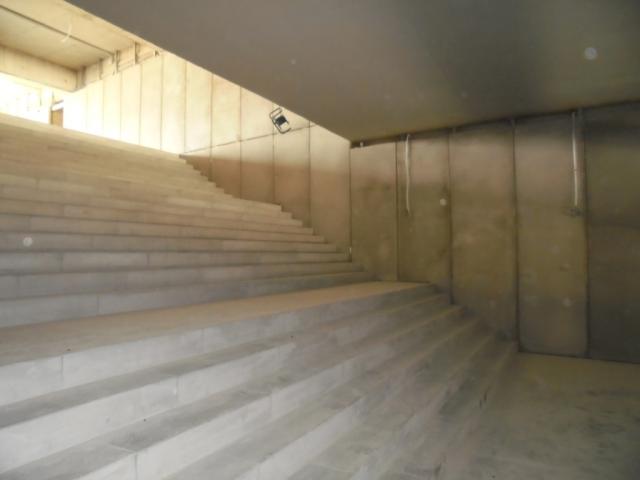

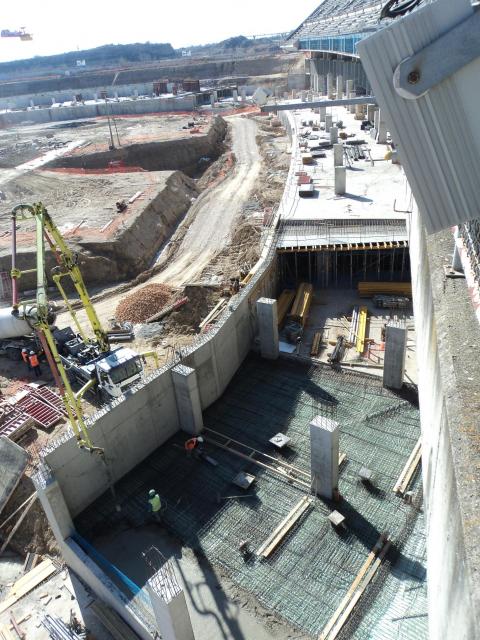

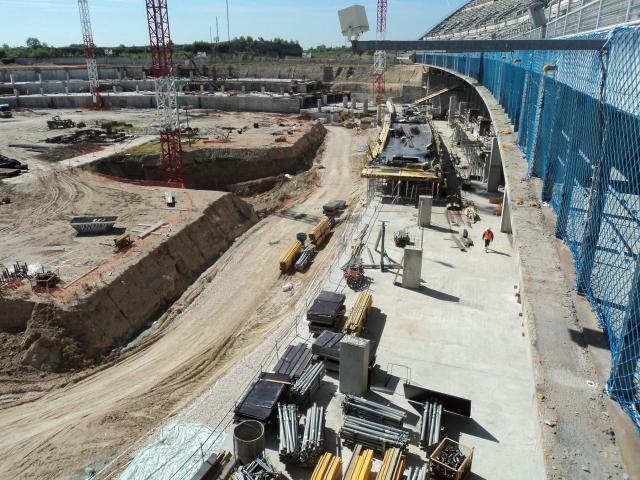

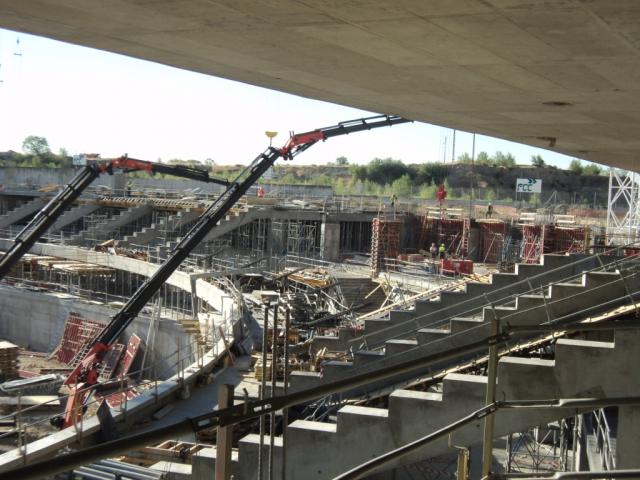

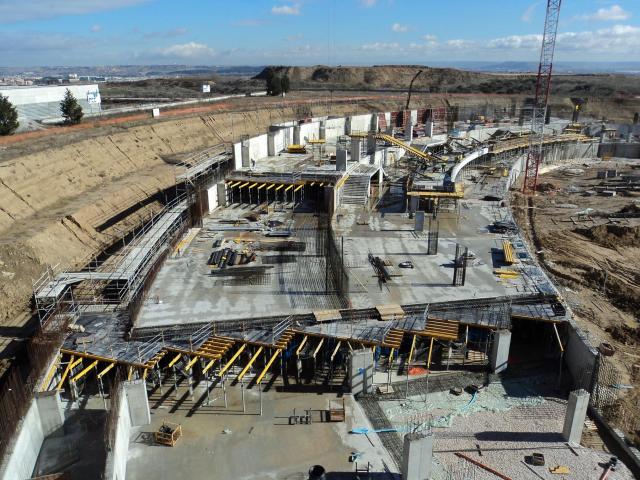

En los accesos a la fachada oeste del edificio, se trabaja en la ejecución de los tres núcleos de escaleras de acceso de cota -4.50 a +0.00.

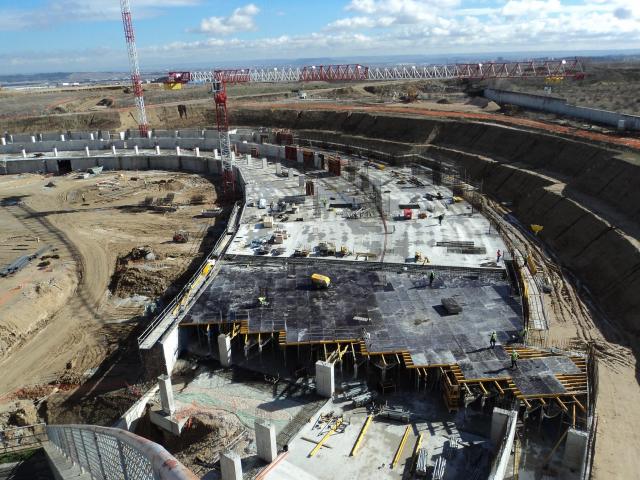

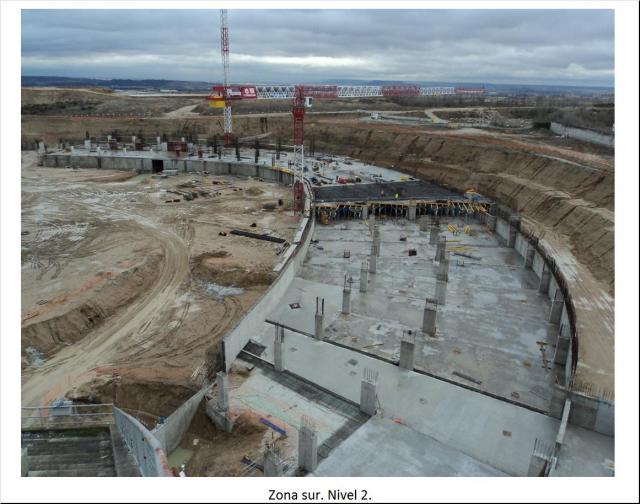

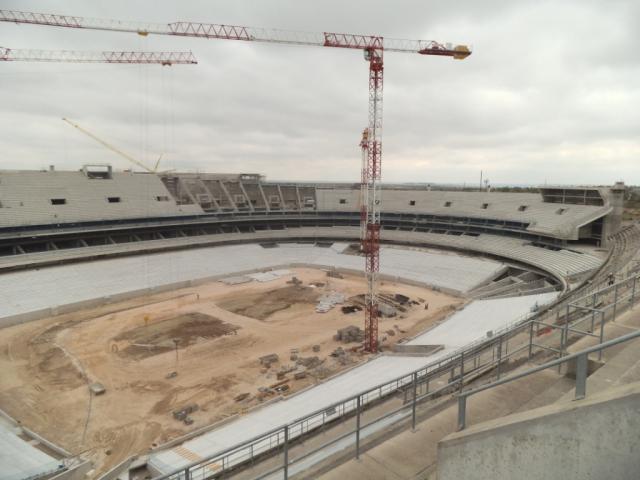

MARZO 2017

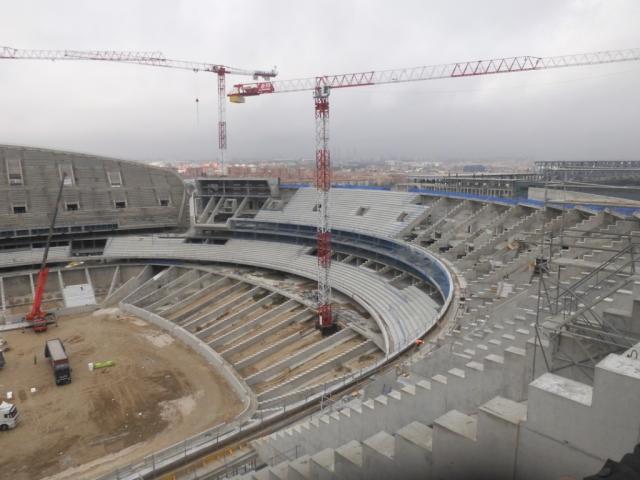

FEBRERO 2017

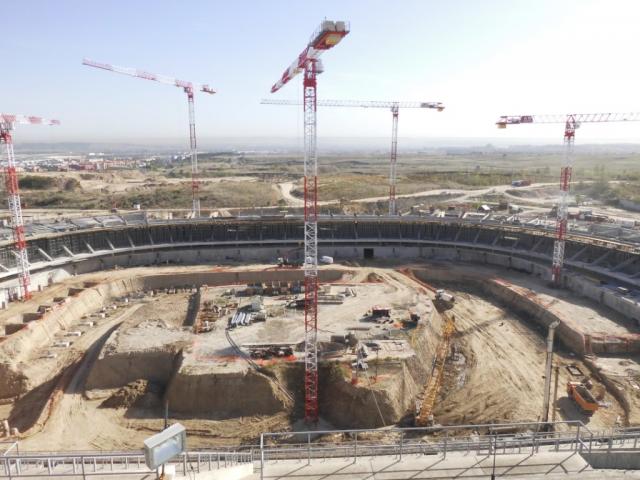

ENERO 2017
DICIEMBRE 2016

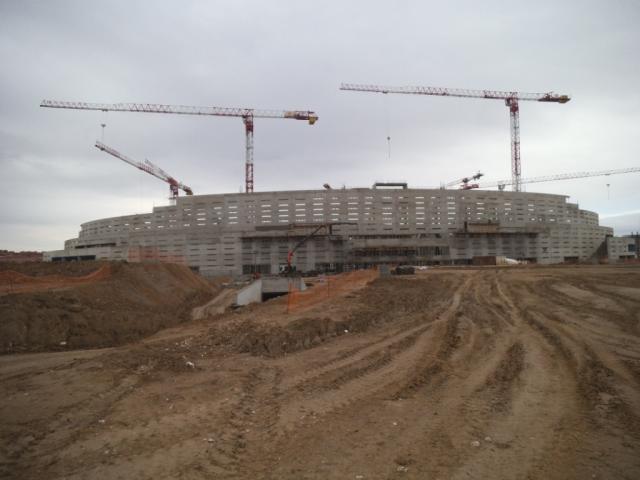

NOVIEMBRE 2016

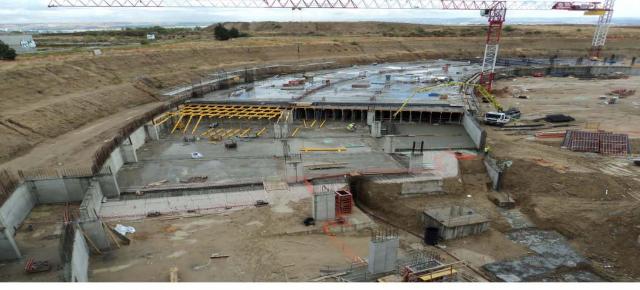

OCTUBRE 2016
SEPTIEMBRE 2016

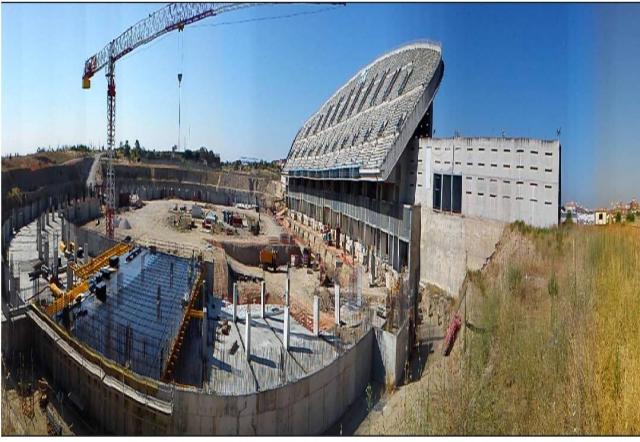

AGOSTO 2016
JULIO 2016
JUNIO 2016
MAYO 2016
ABRIL 2016

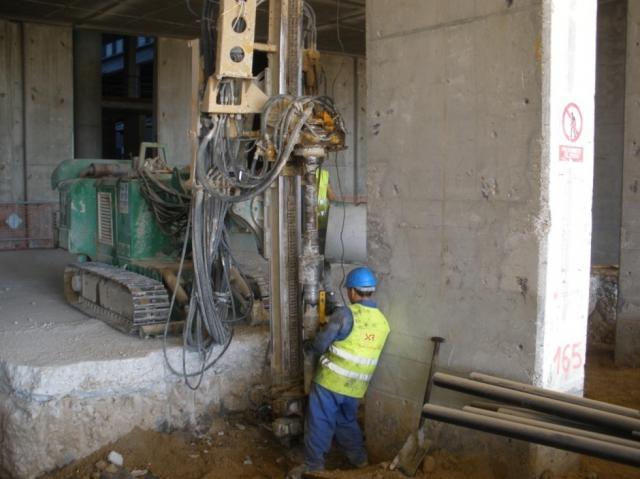

MARZO 2016
FEBRERO 2016
ENERO 2016
DICIEMBRE 2015
NOVIEMBRE 2015
OCTUBRE 2015
SEPTIEMBRE 2015
AGOSTO 2015
JULIO 2015
JUNIO 2015
MAYO 2015
ABRIL 2015
MARZO 2015
FEBRERO 2015
ENERO 2015
DICIEMBRE 2014
NOVIEMBRE 2014
OCTUBRE 2014
SEPTIEMBRE 2014

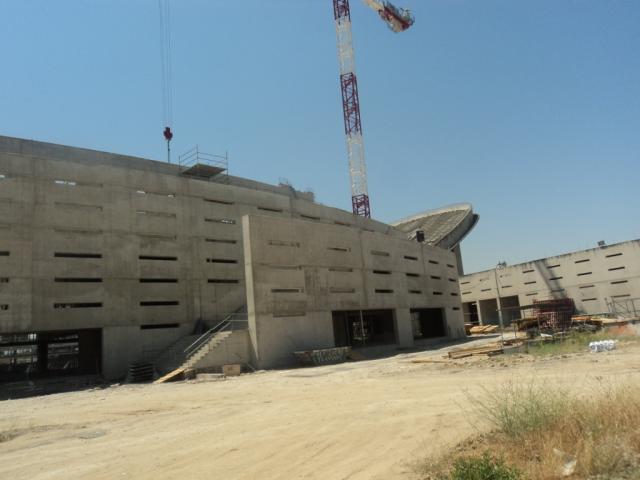

AGOSTO 2014
JULIO 2014
JUNIO 2014
MAYO 2014
ABRIL 2014
MARZO 2014
FEBRERO 2014
ENERO 2014
DICIEMBRE 2013
NOVIEMBRE 2013
OCTUBRE 2013

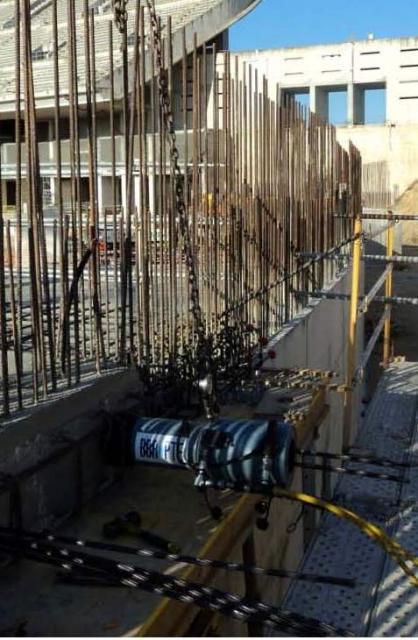

SEPTIEMBRE 2013

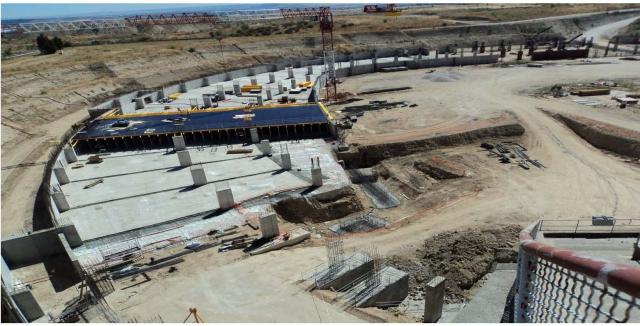

AGOSTO 2013

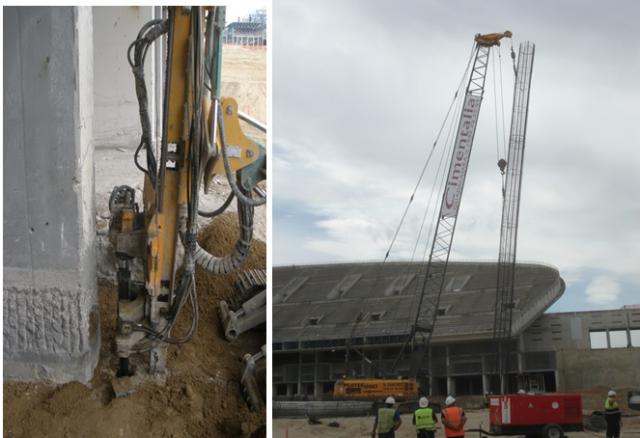

JULIO 2013
JUNIO 2013
MAYO 2013
ABRIL 2013
MARZO 2013
FEBRERO 2013

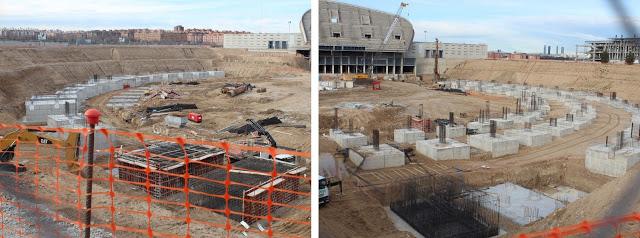

ENERO 2013

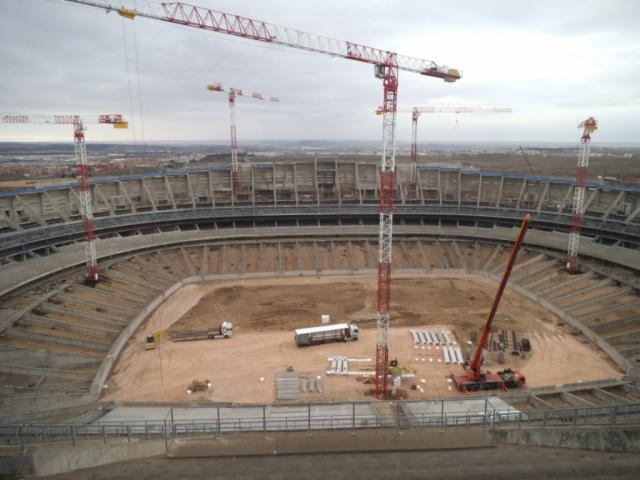

DICIEMBRE 2012

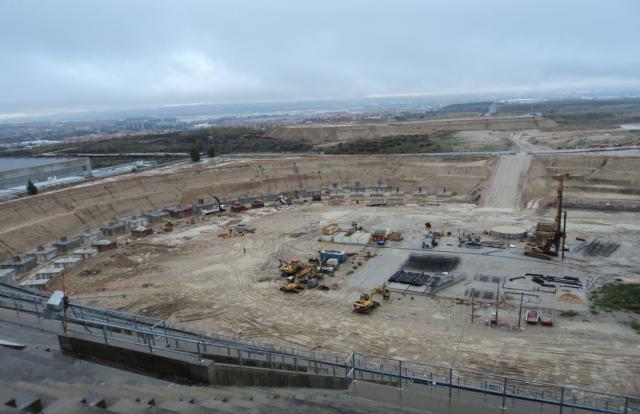

NOVIEMBRE 2012

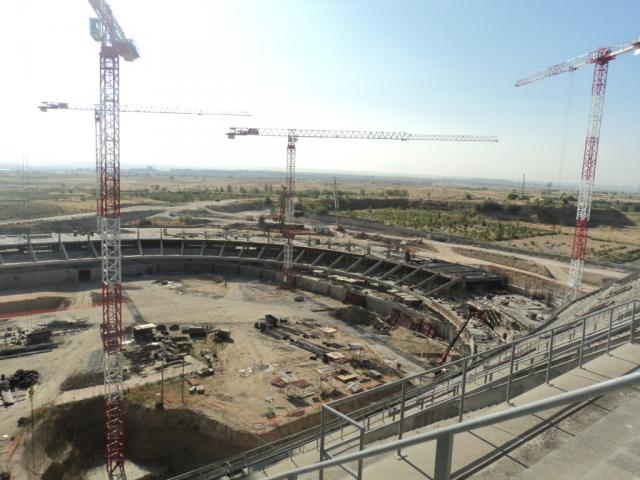

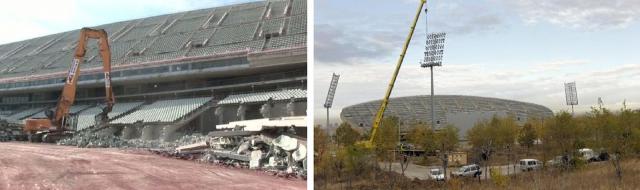

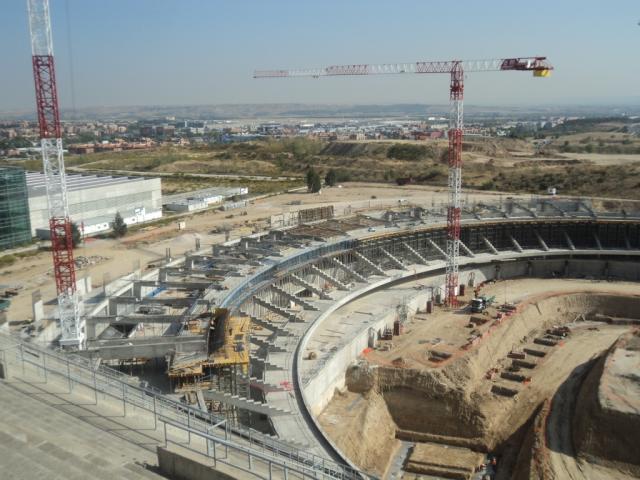

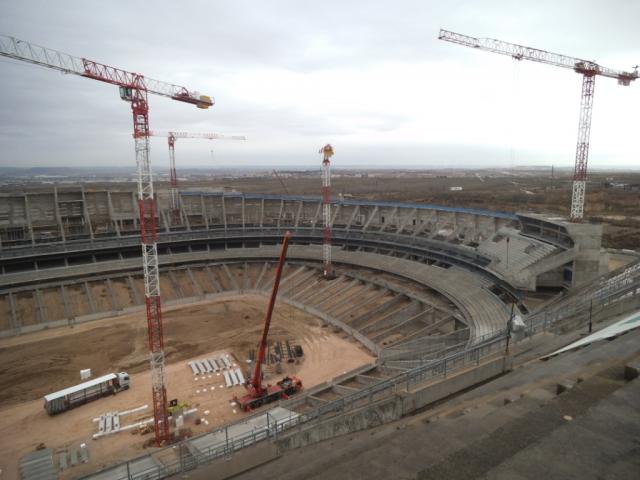

OCTUBRE 2012

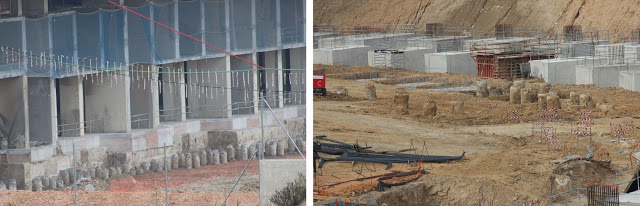

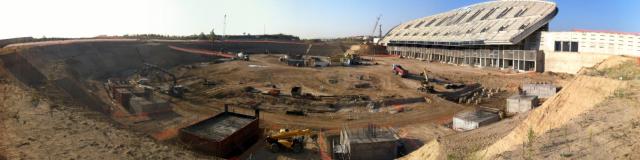

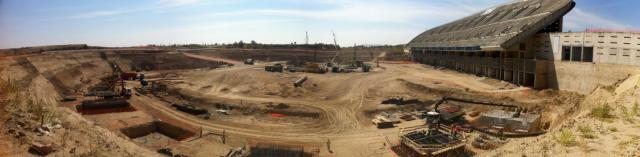

SEPTIEMBRE 2012
AGOSTO 2012

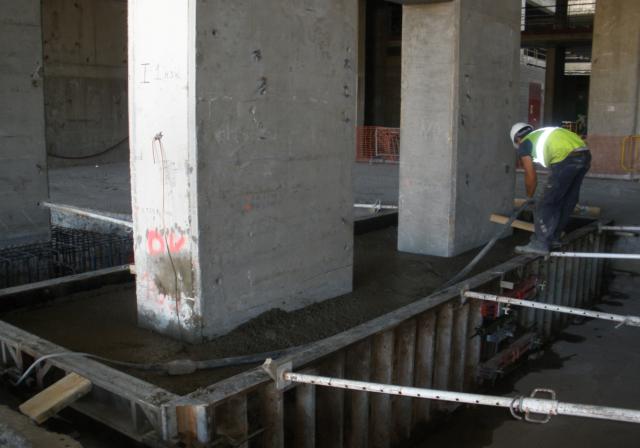

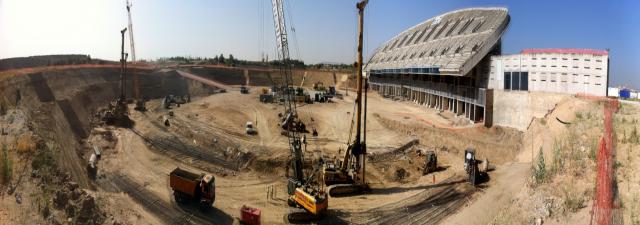

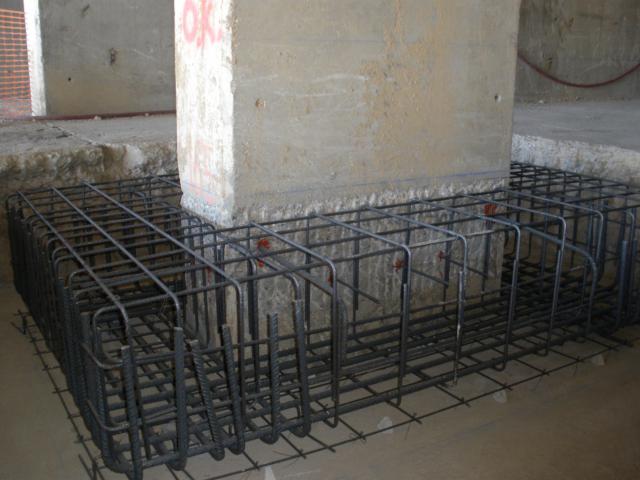

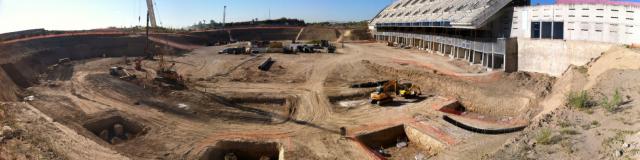

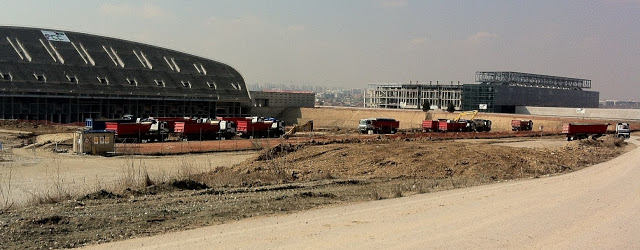

JULIO 2012

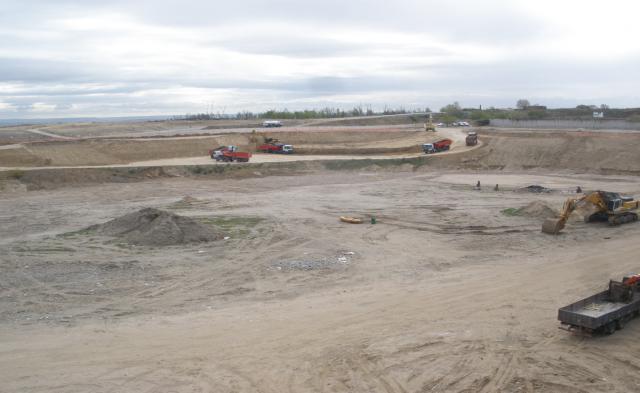

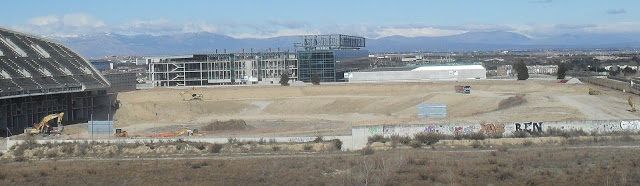

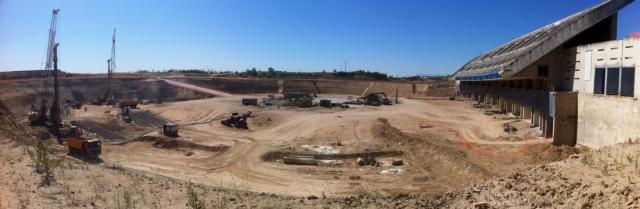

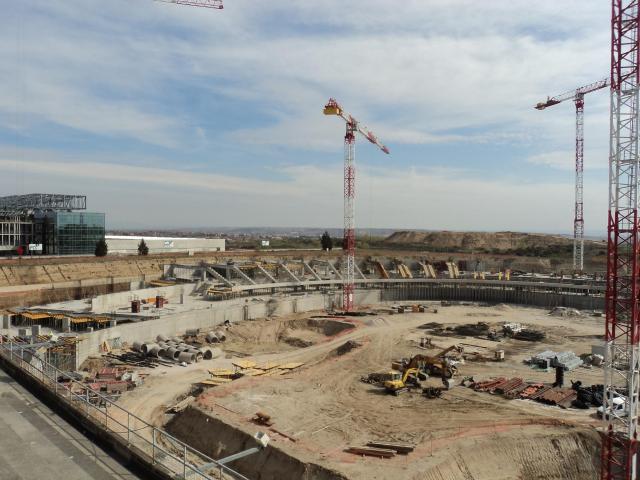

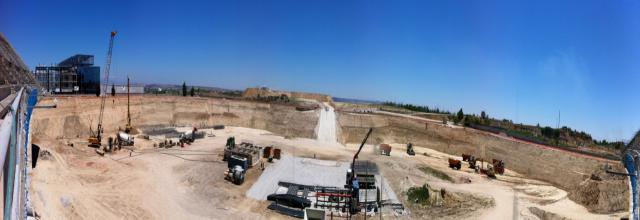

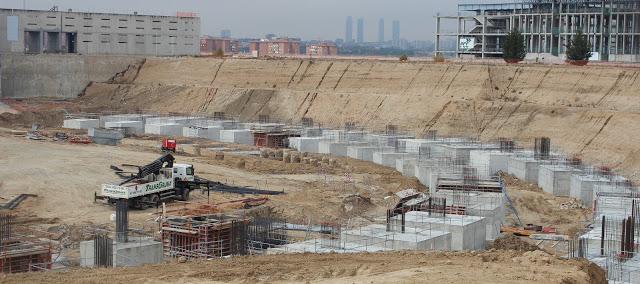

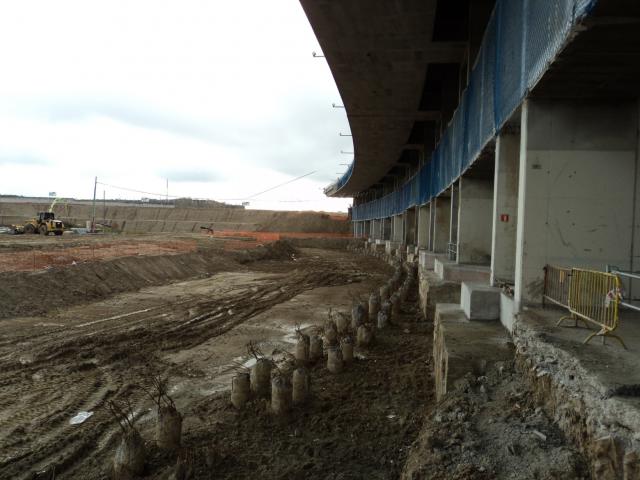

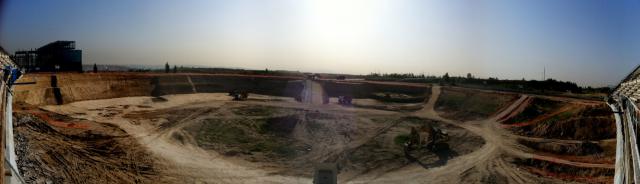

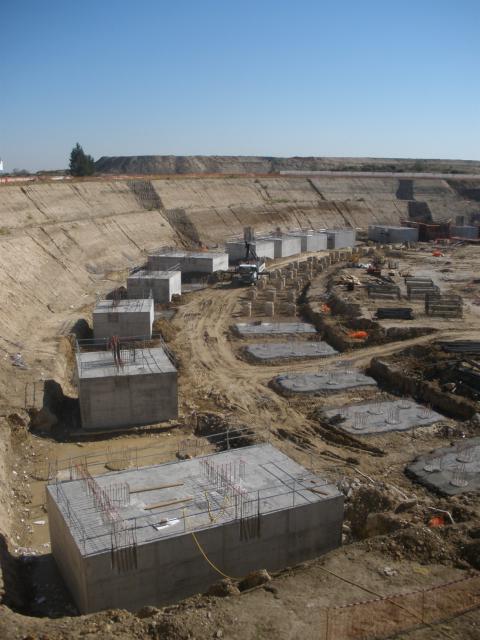

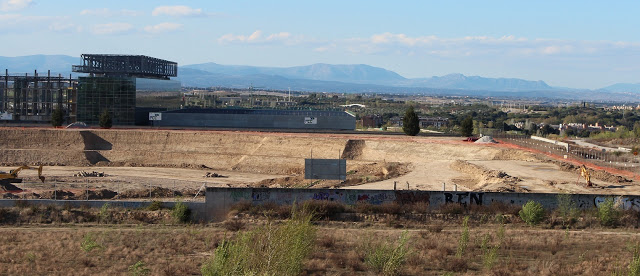

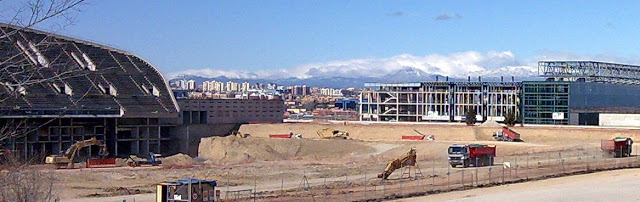

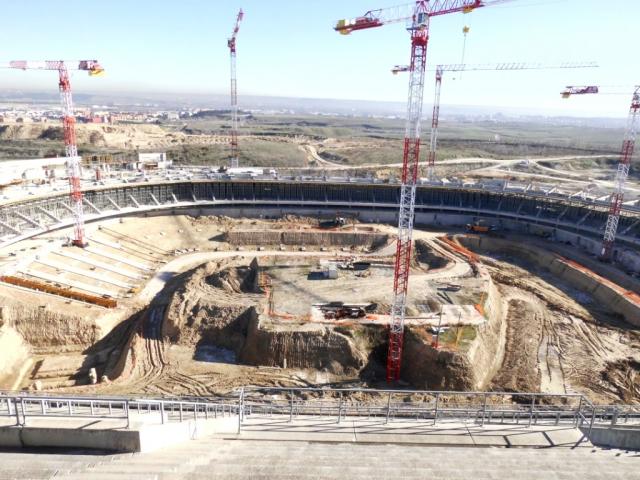

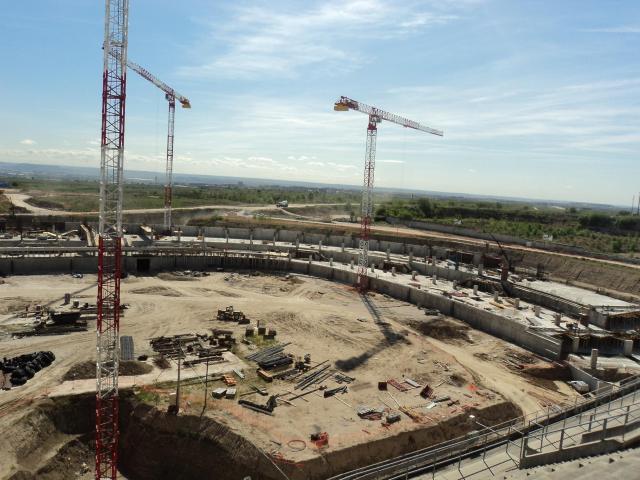

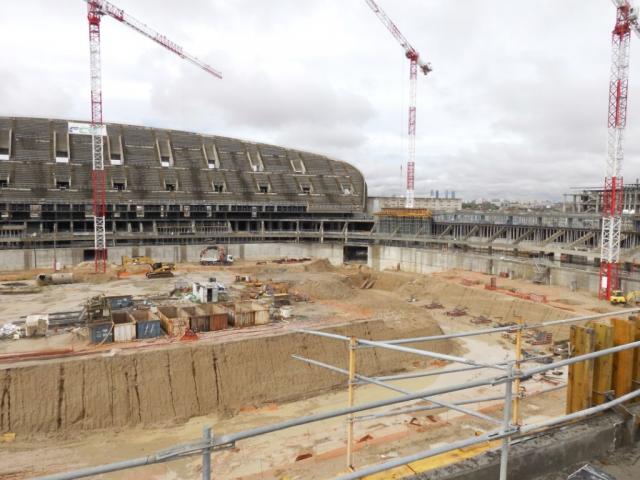

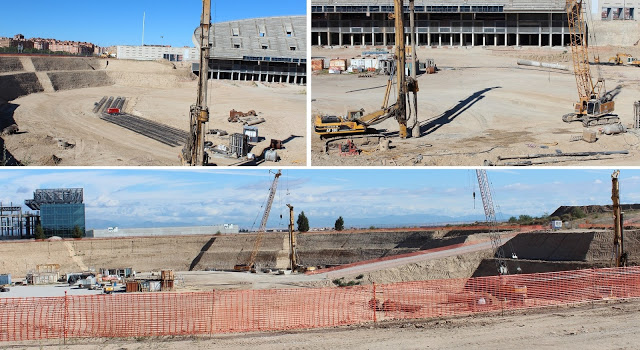

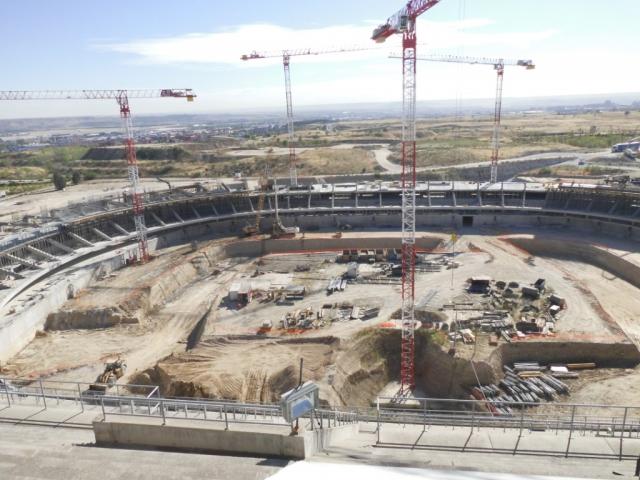

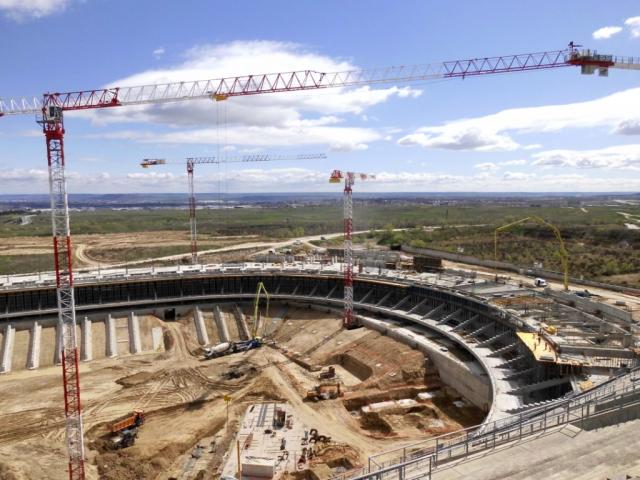

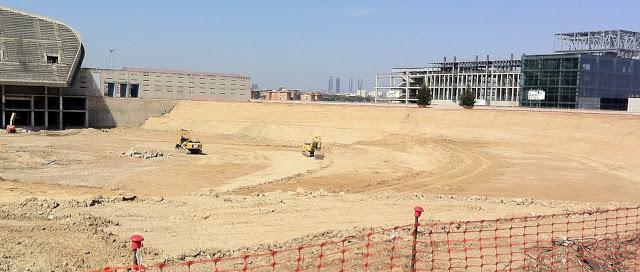

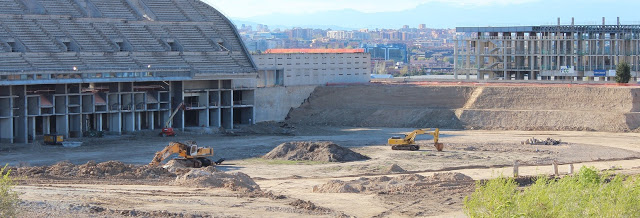

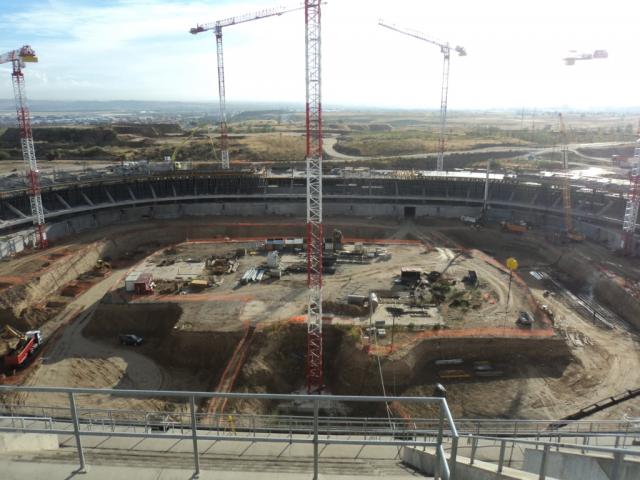

JUNIO 2012

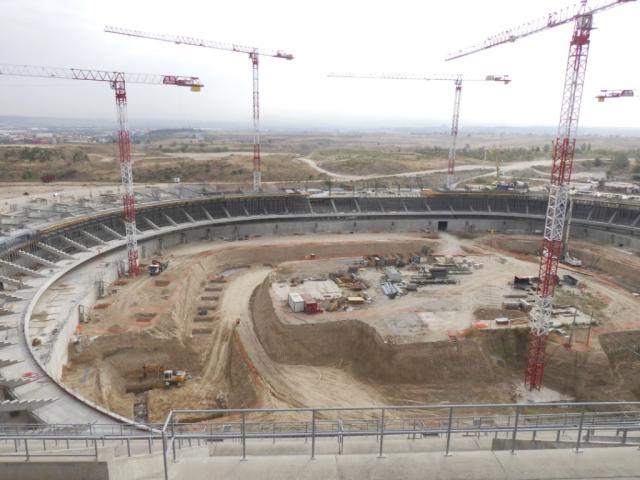

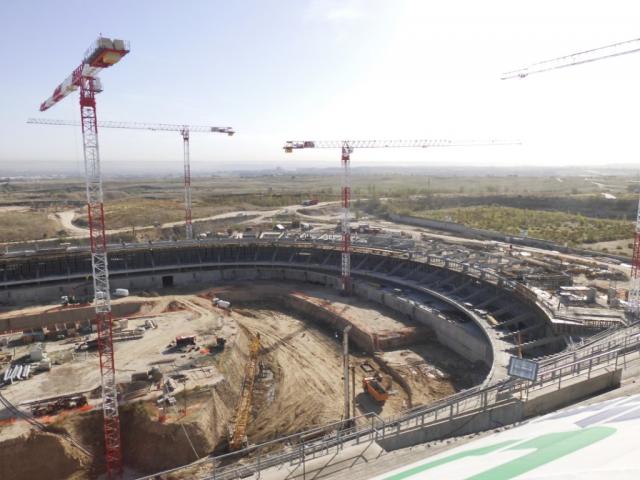

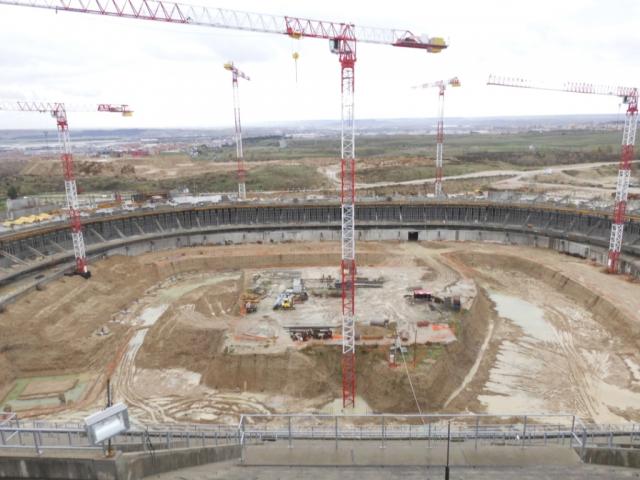

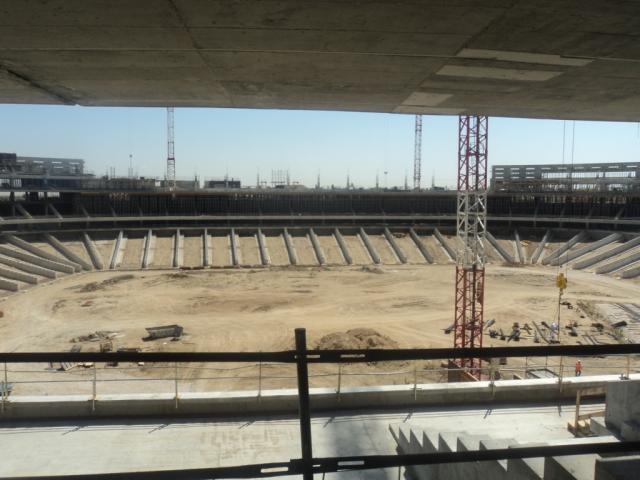

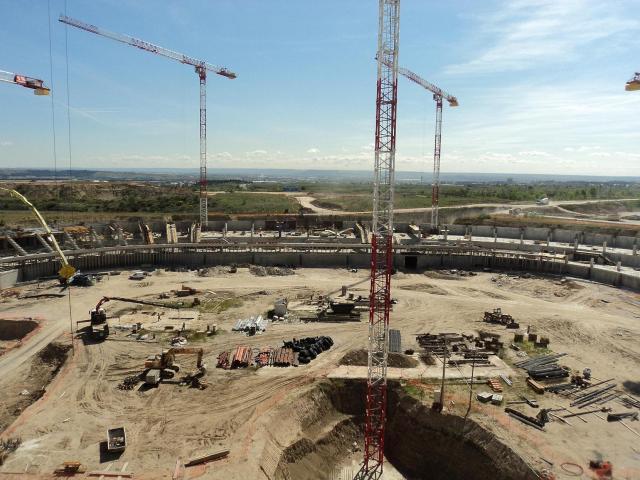

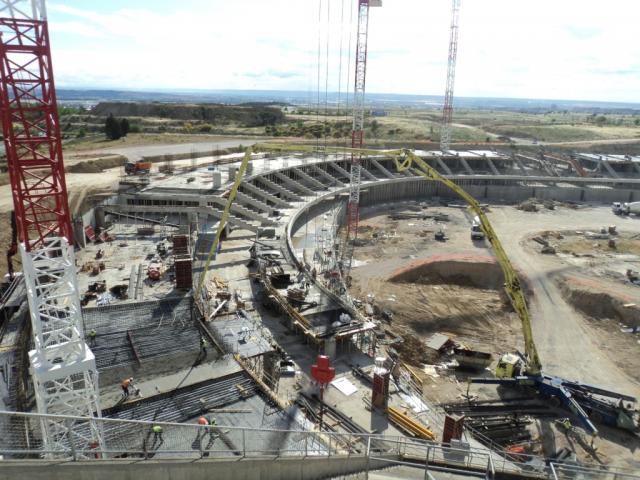

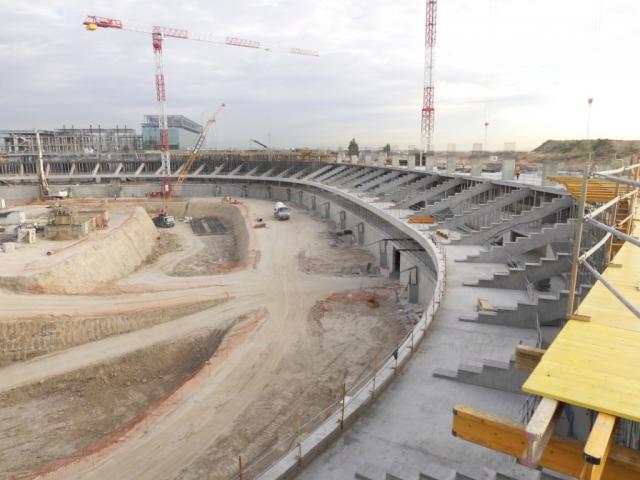

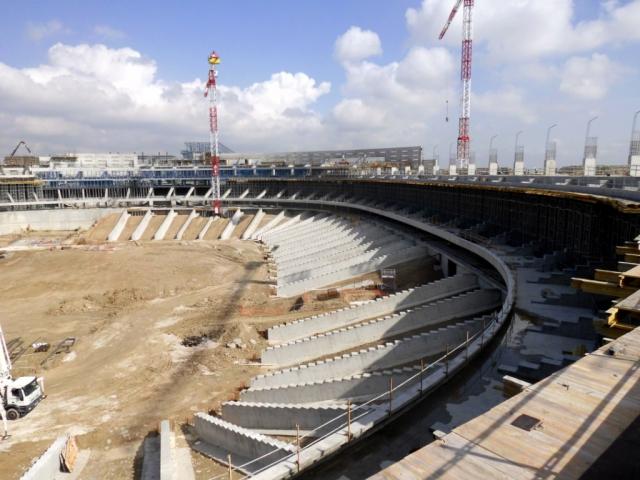

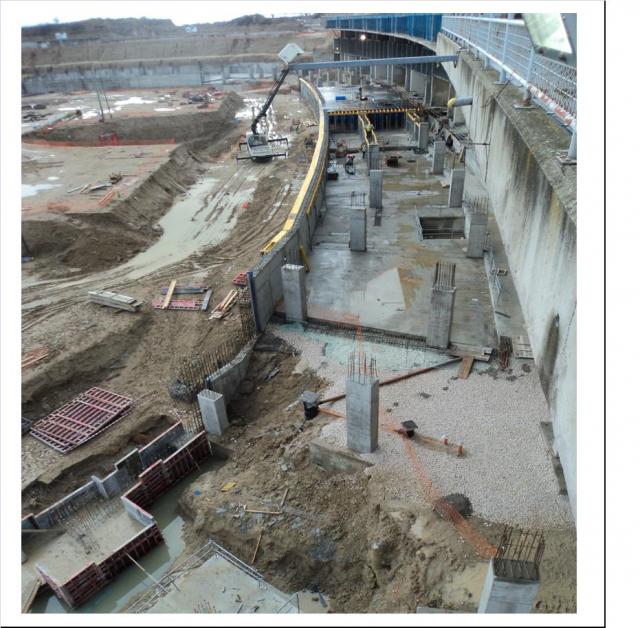

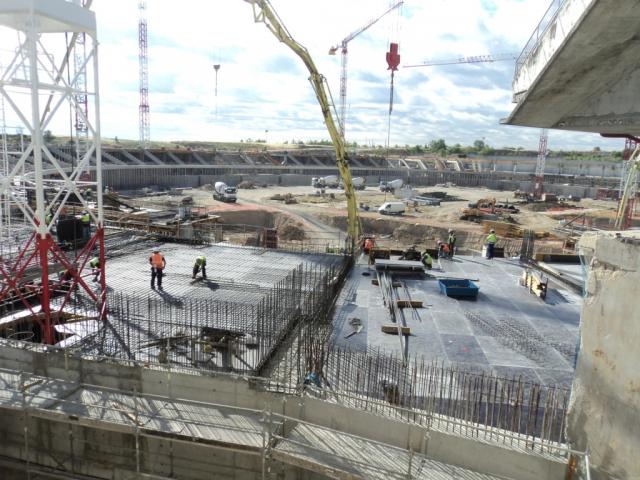

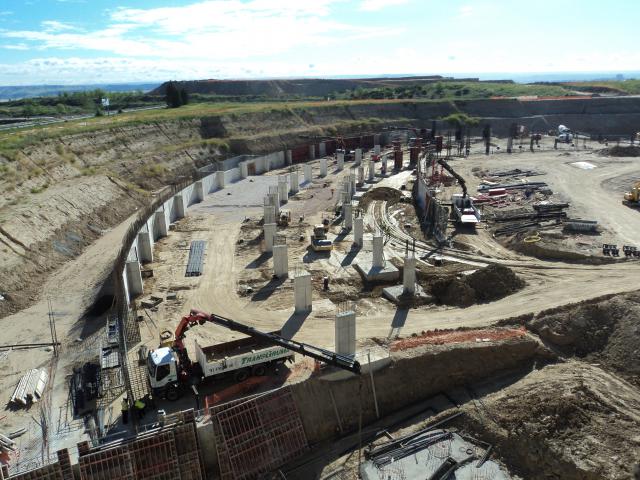

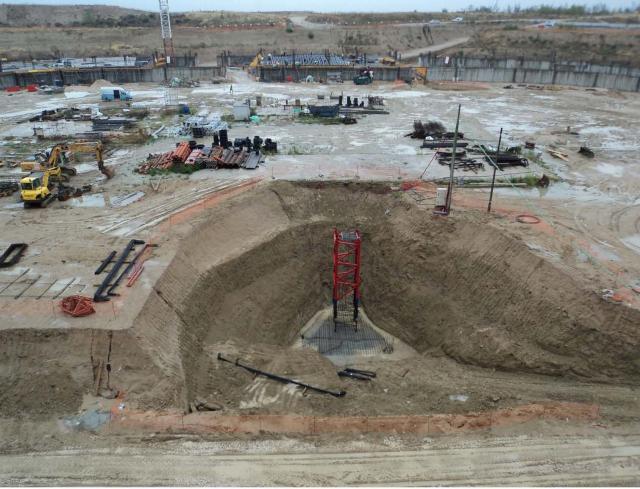

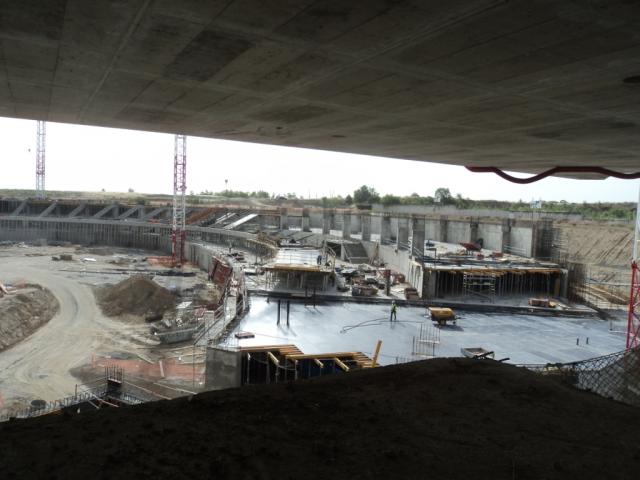

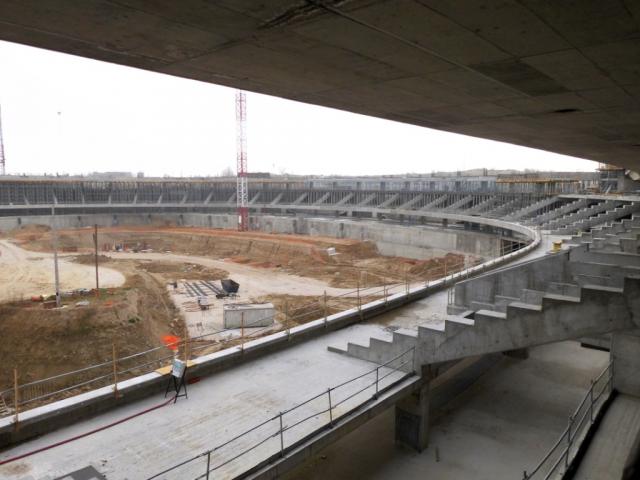

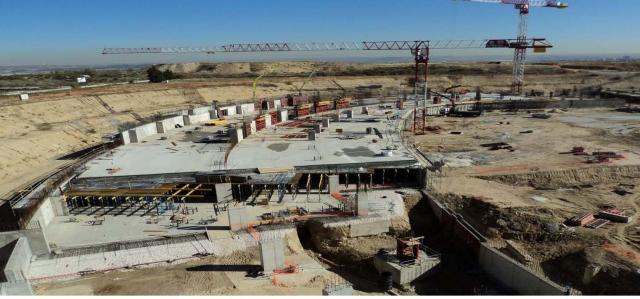

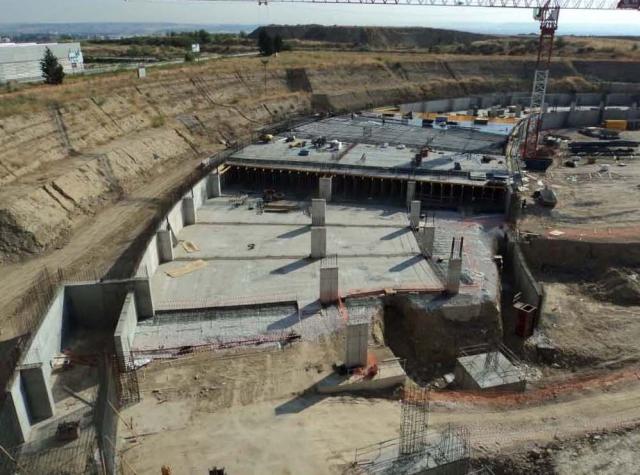

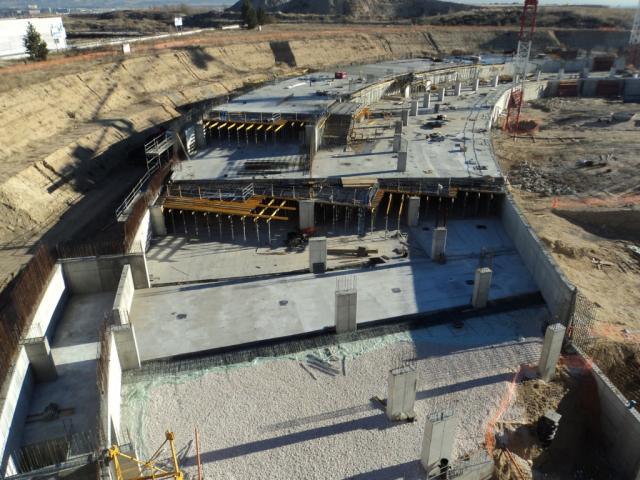

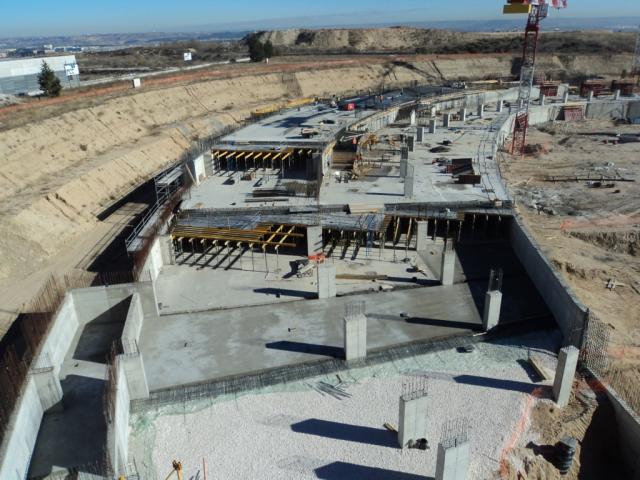

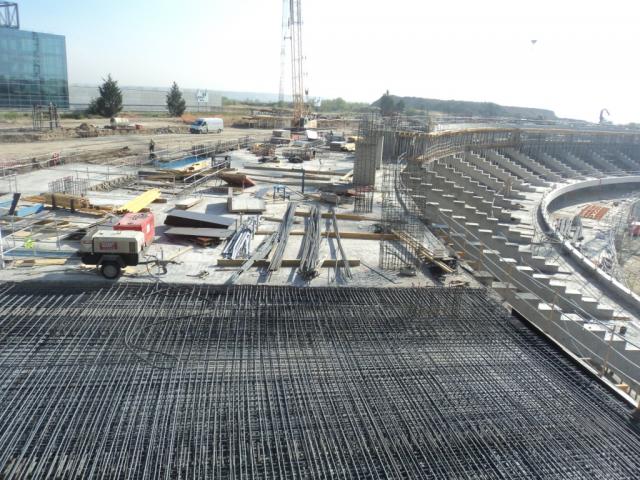

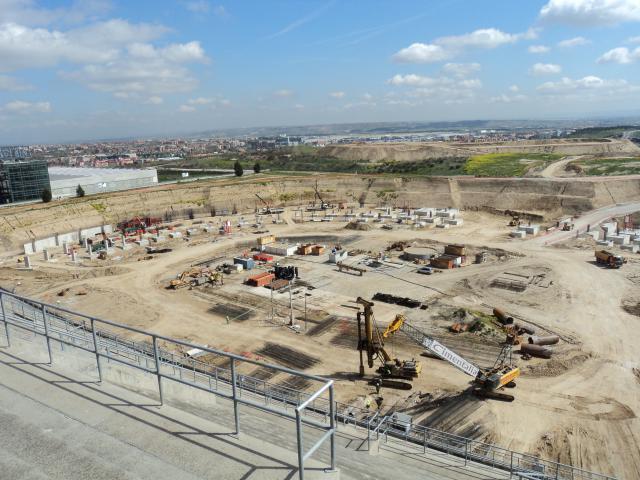

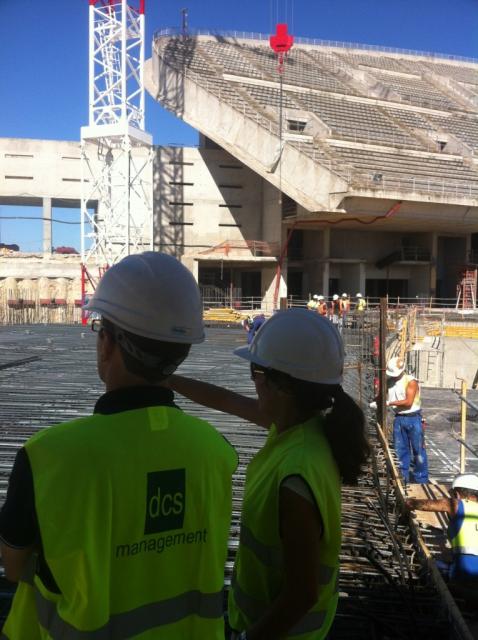

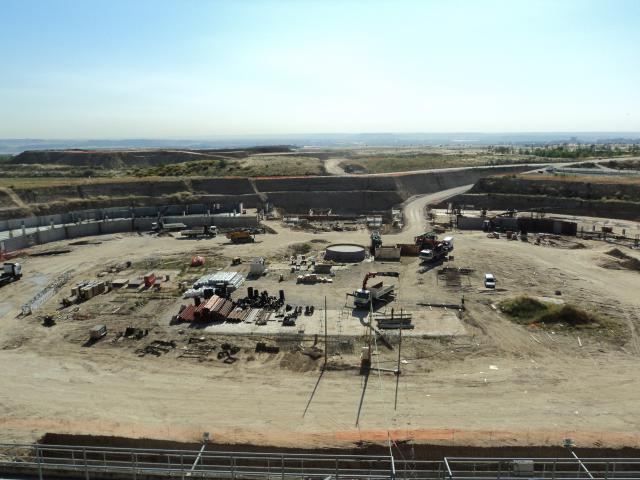

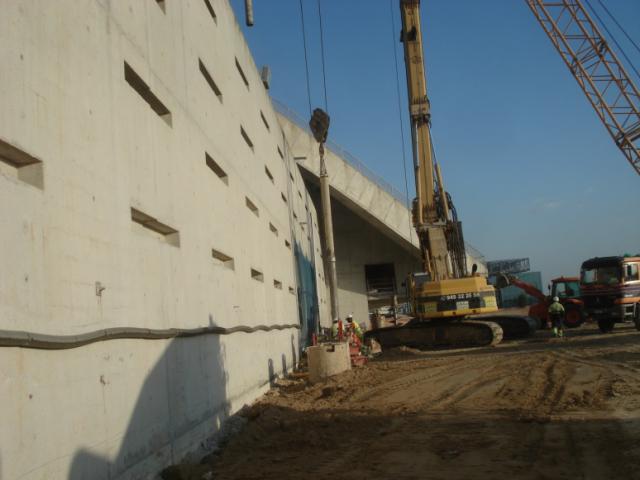

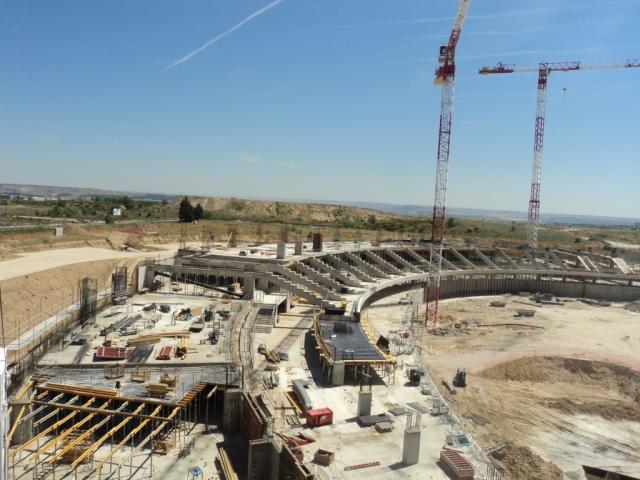

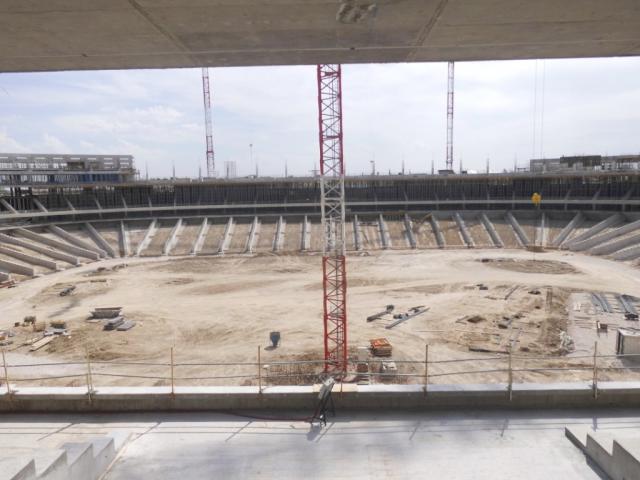

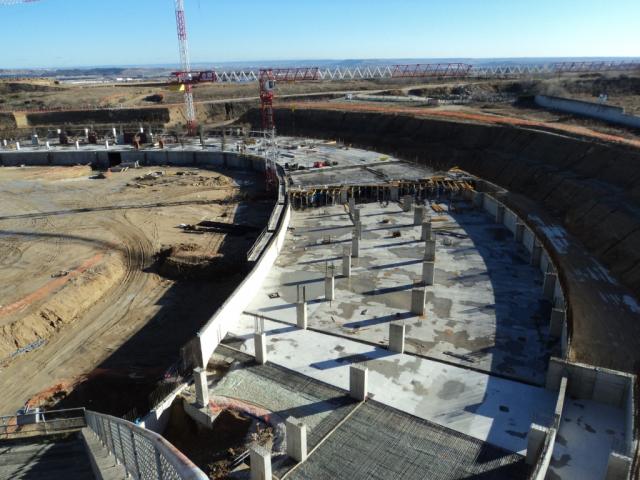

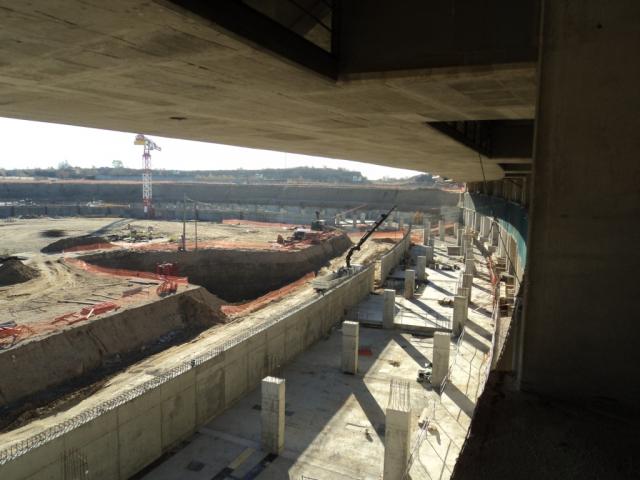

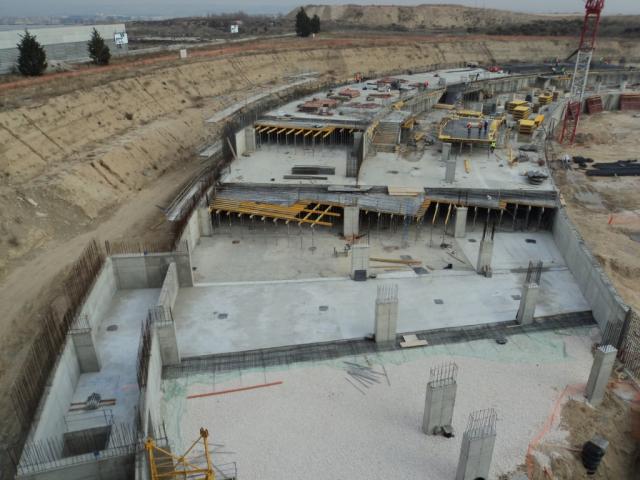

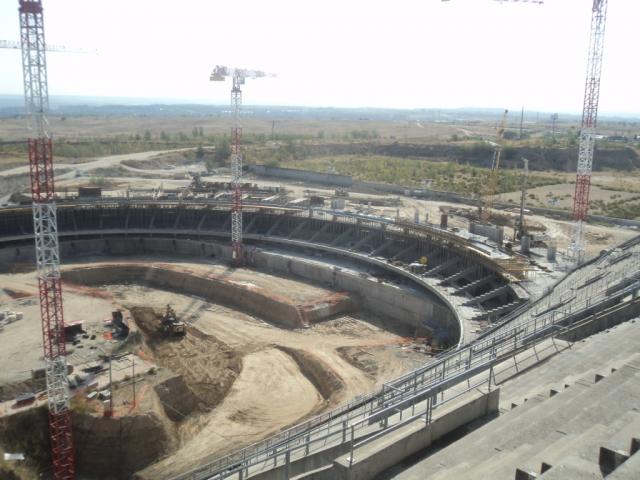

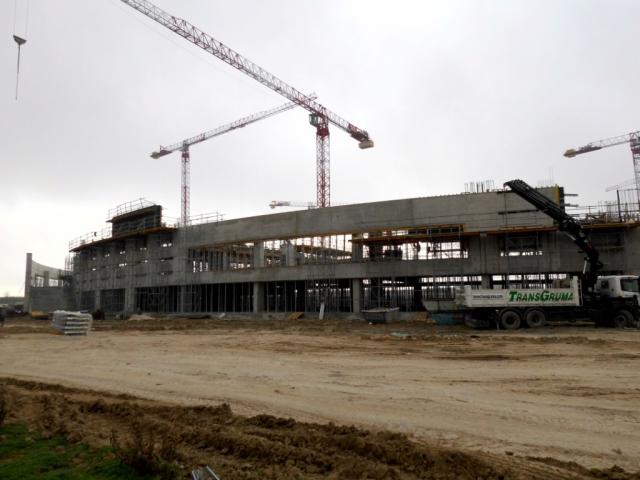

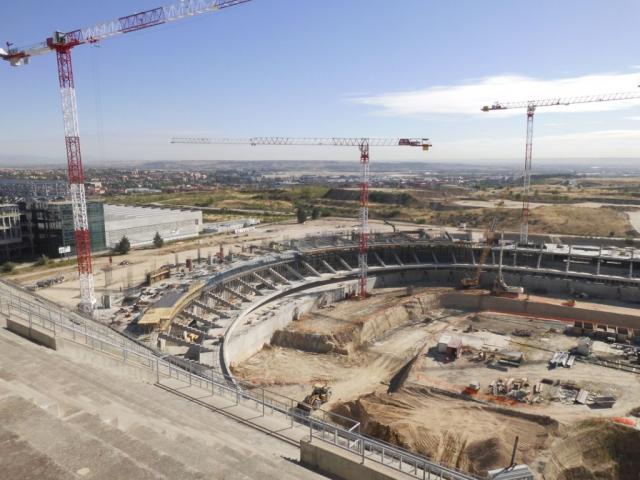

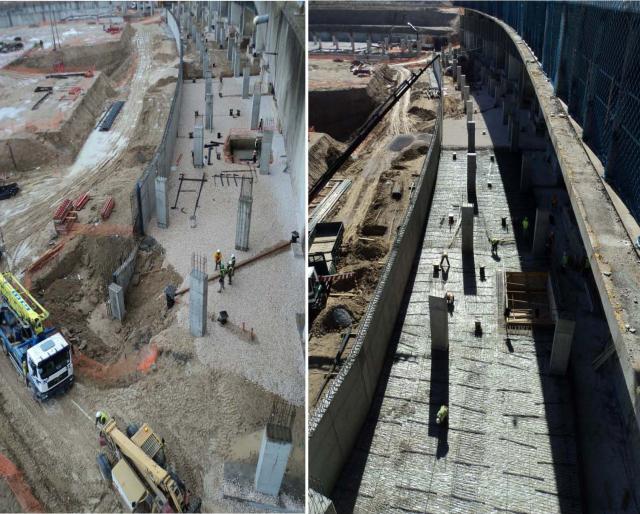

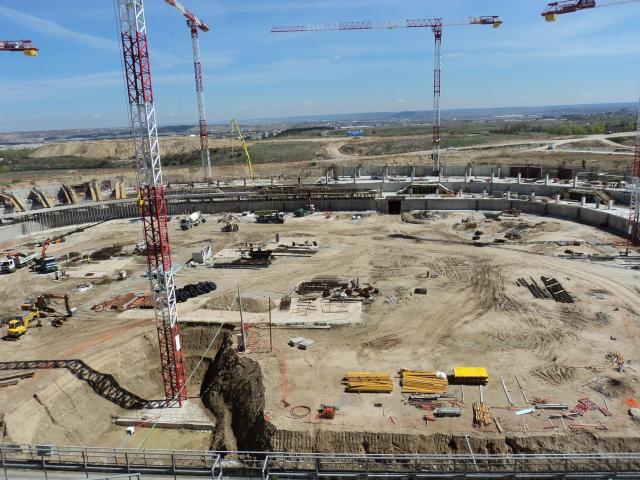

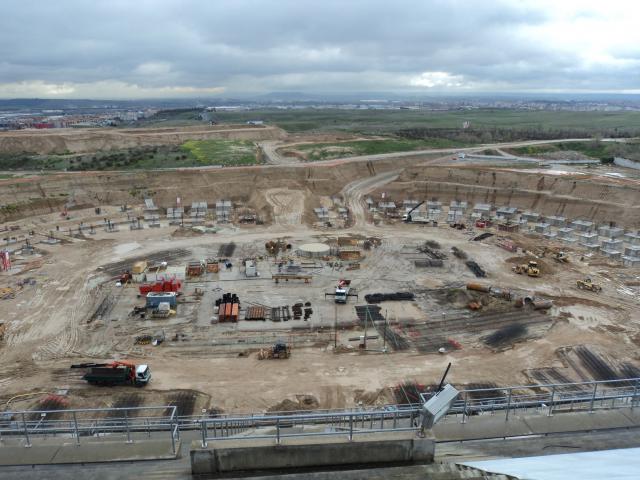

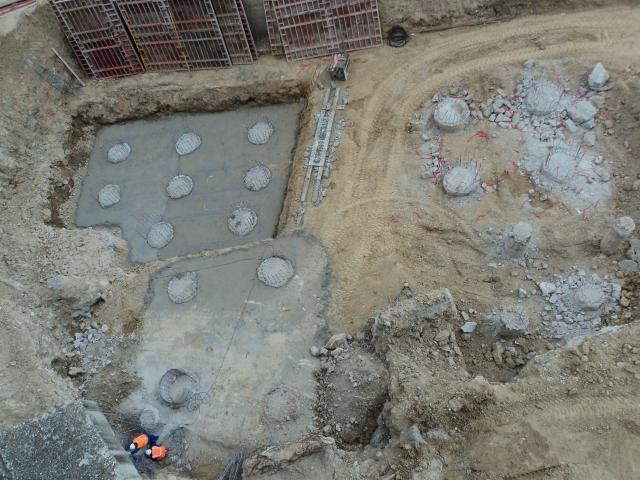

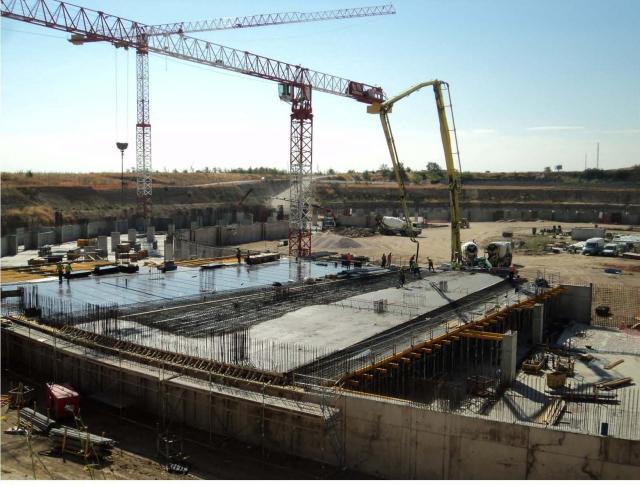

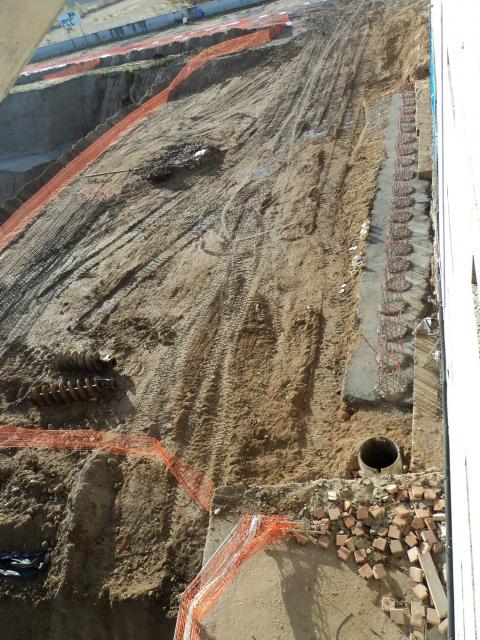

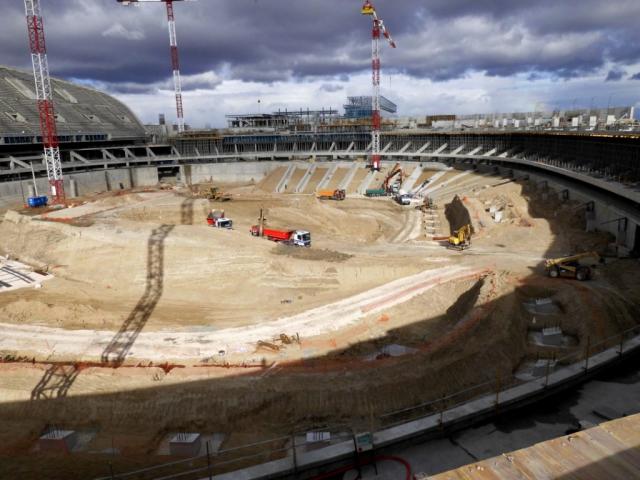

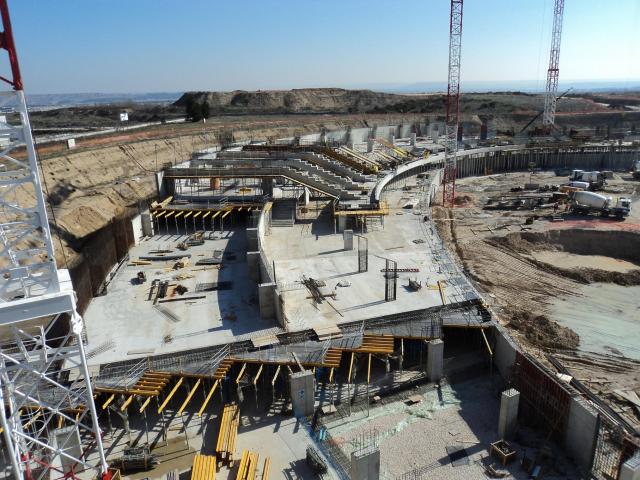

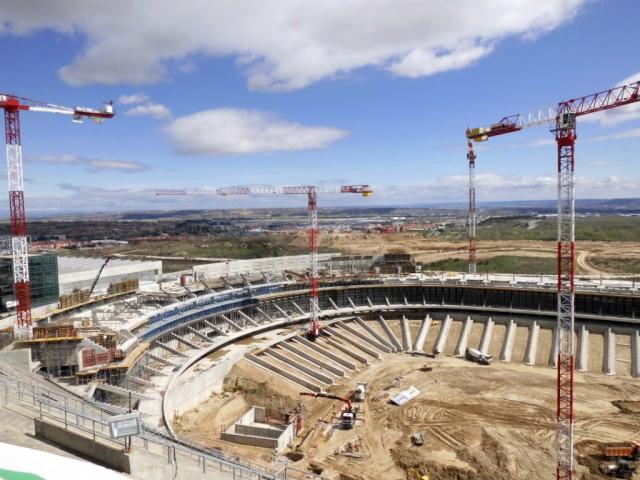

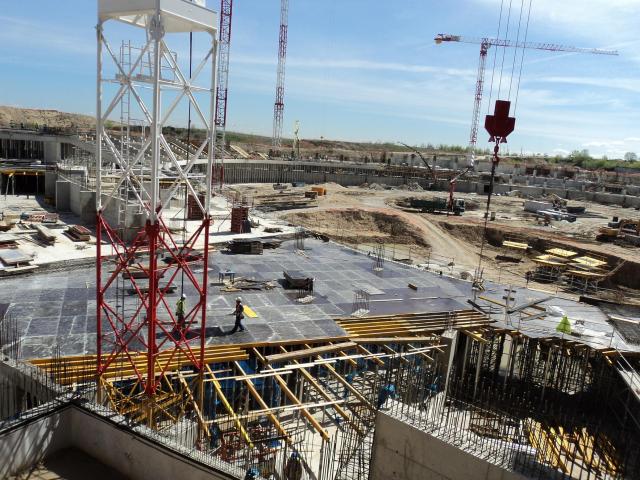

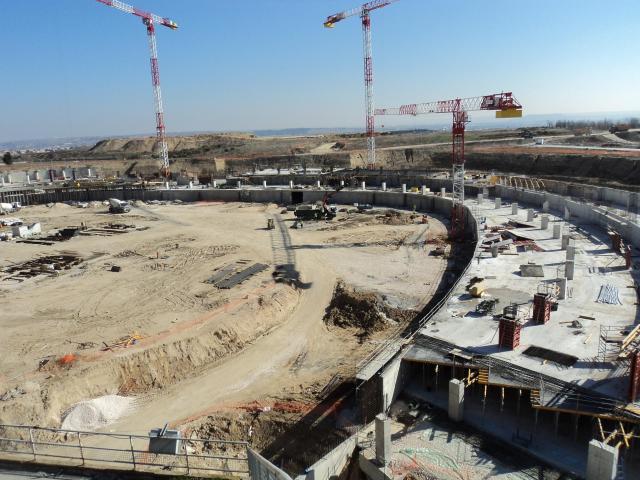

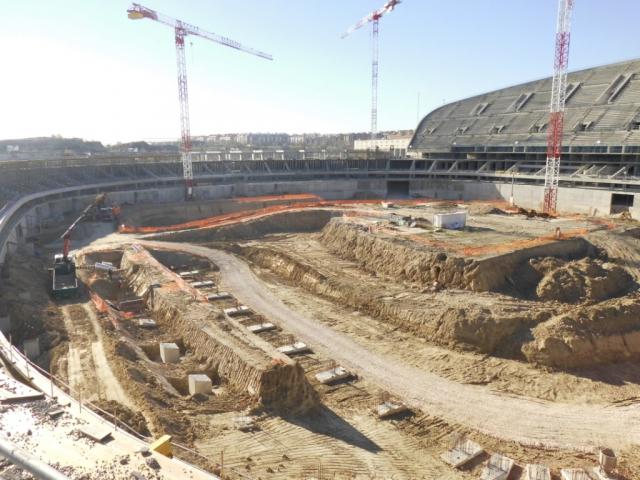

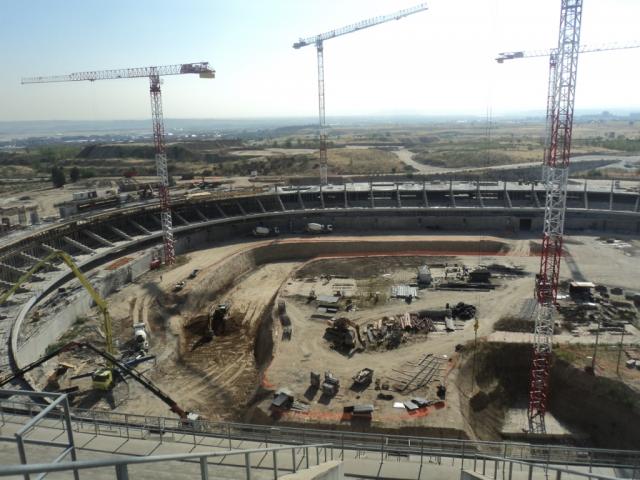

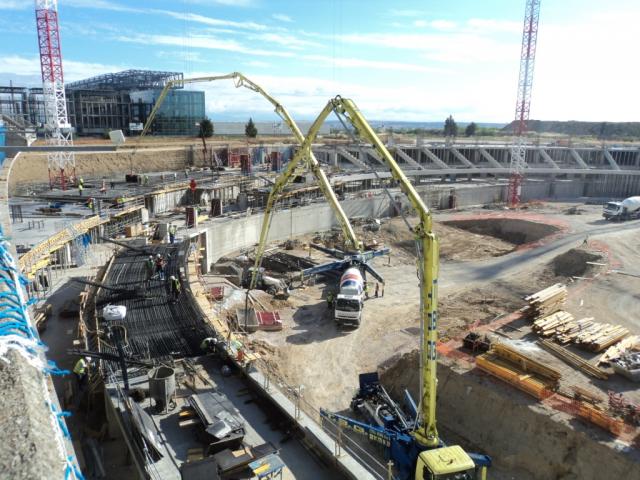

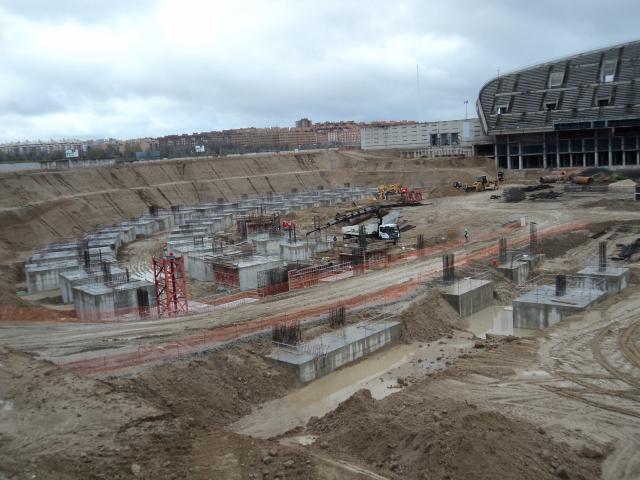

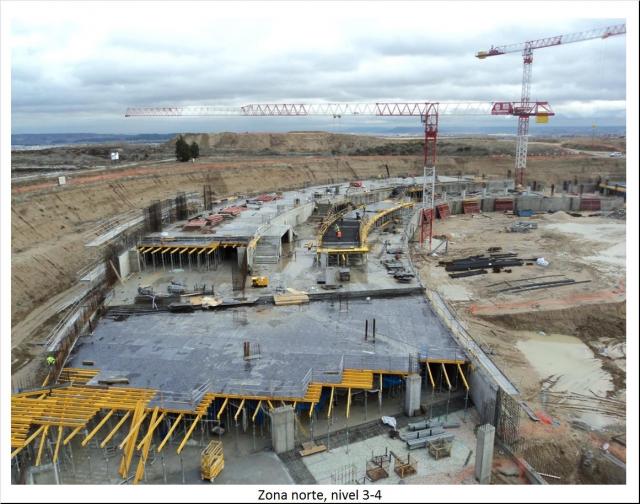

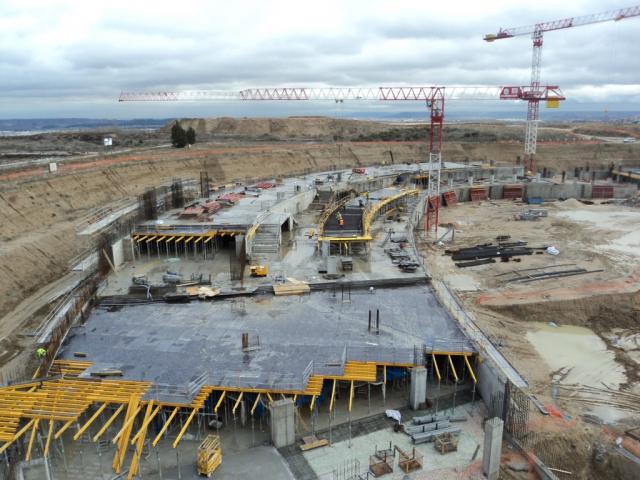

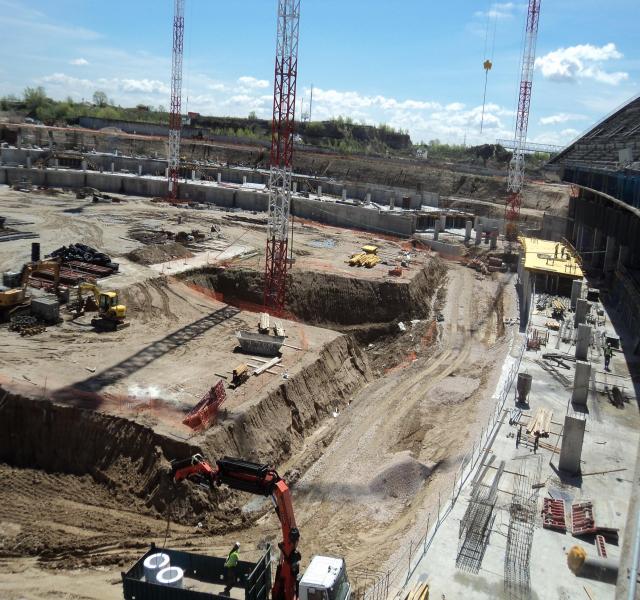

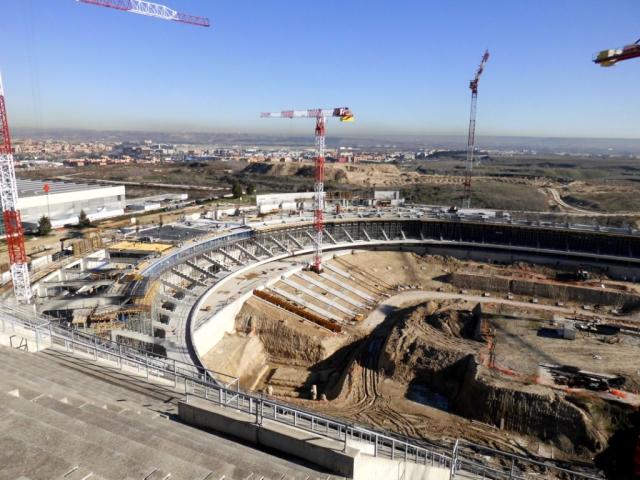

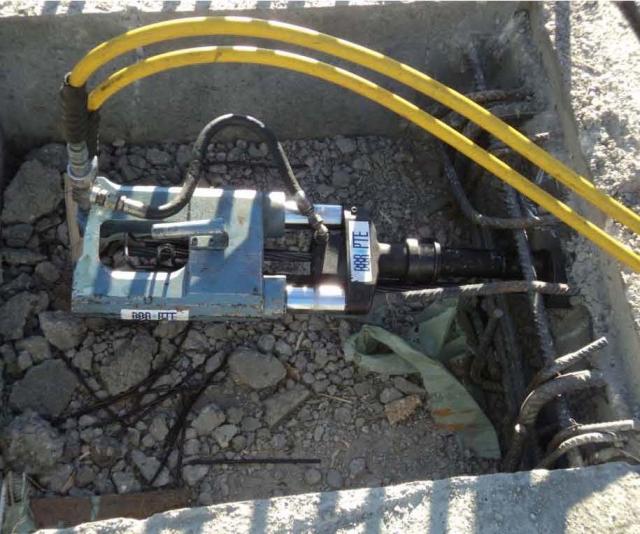

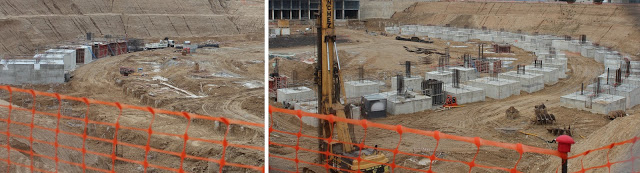

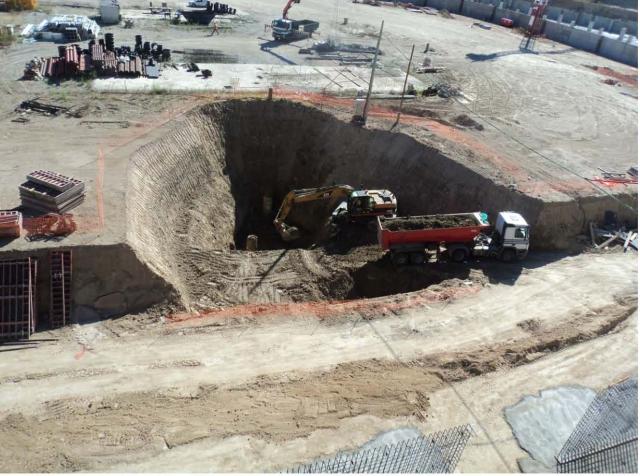

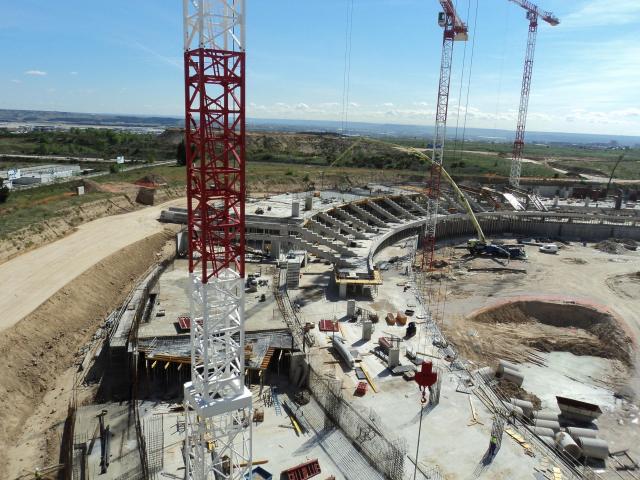

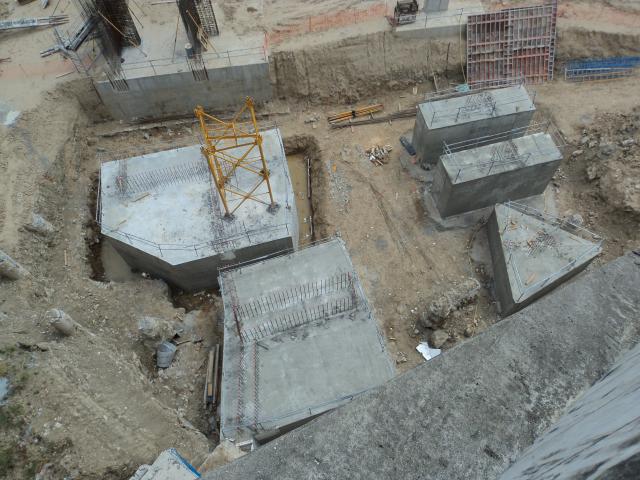

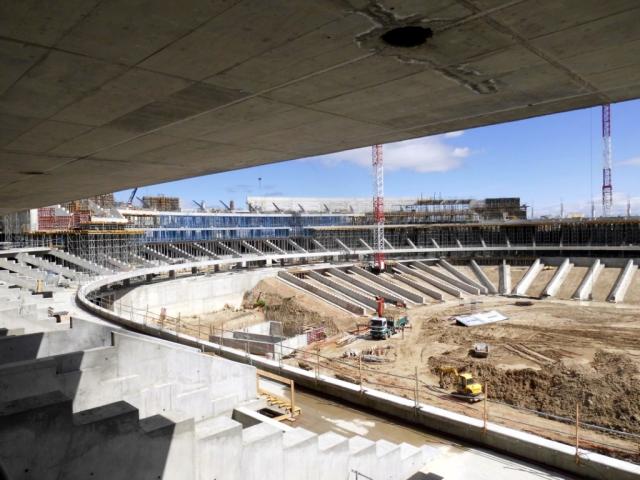

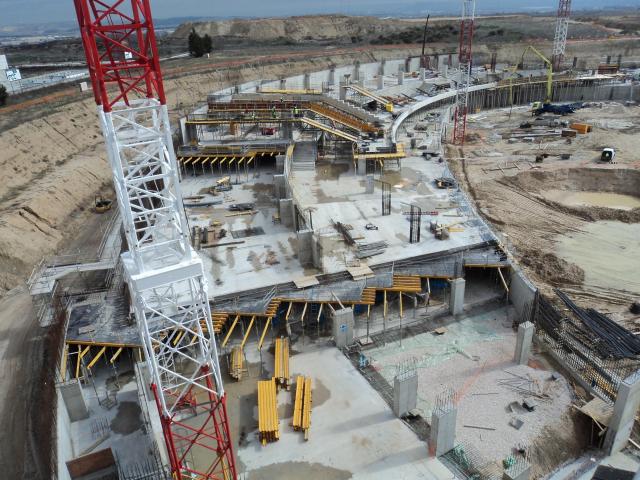

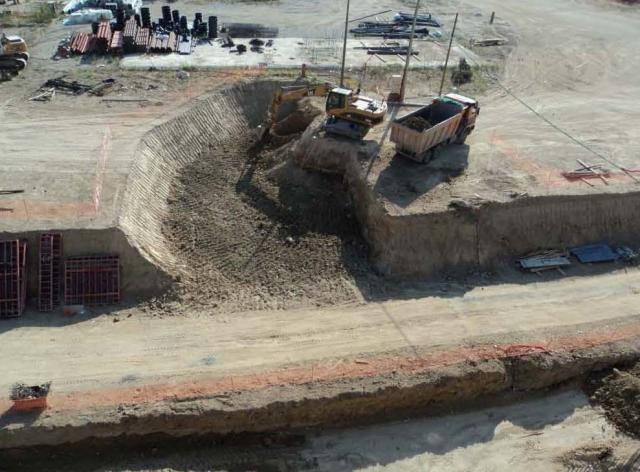

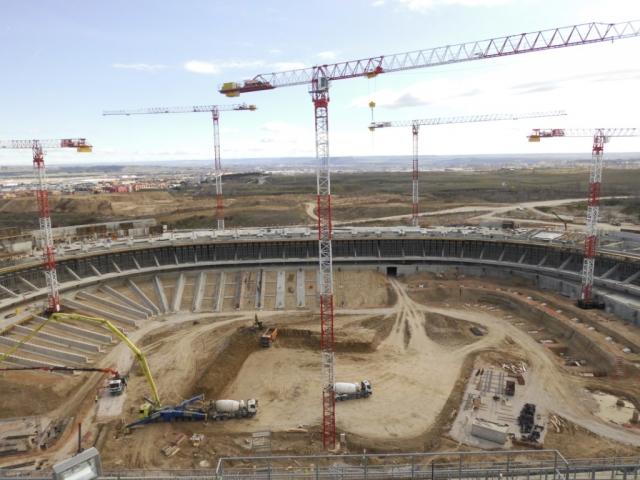

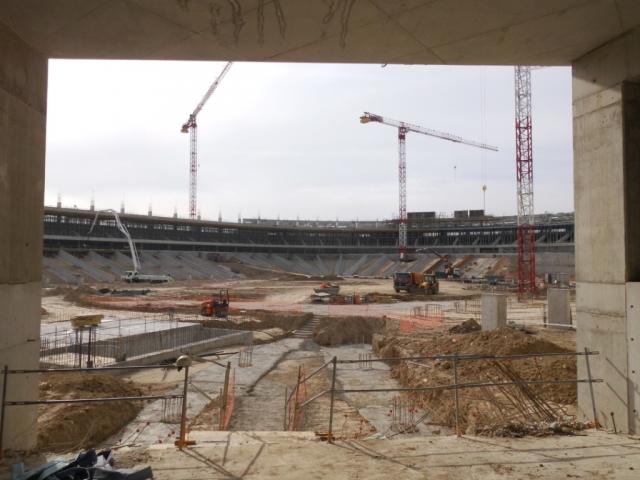

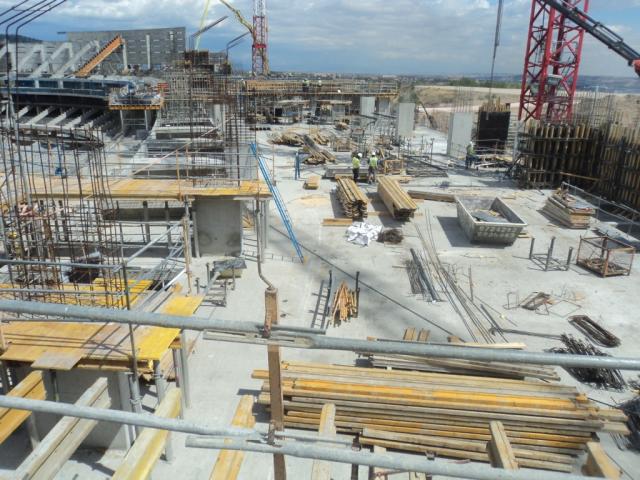

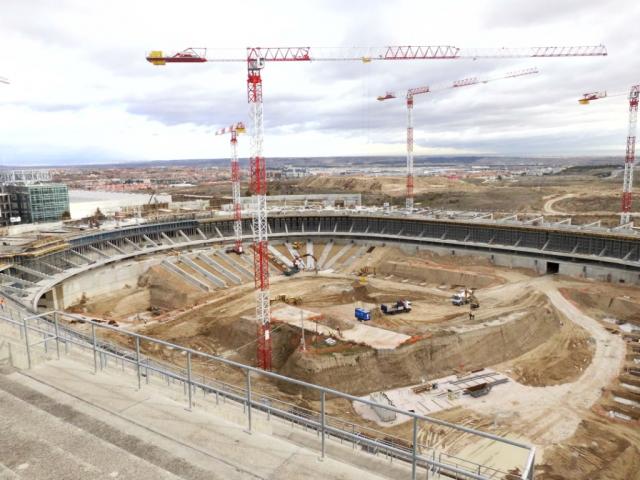

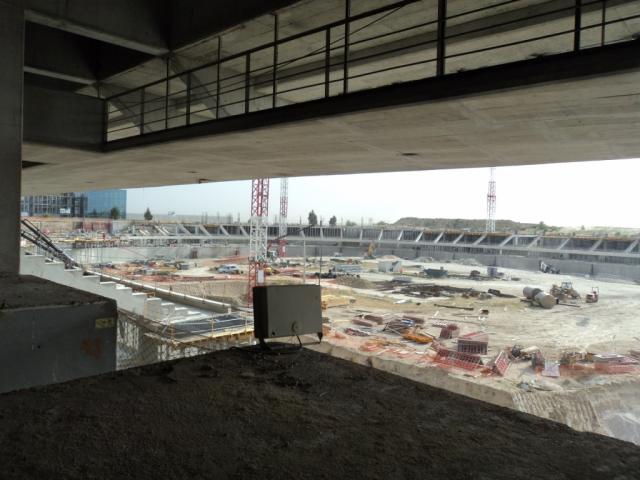

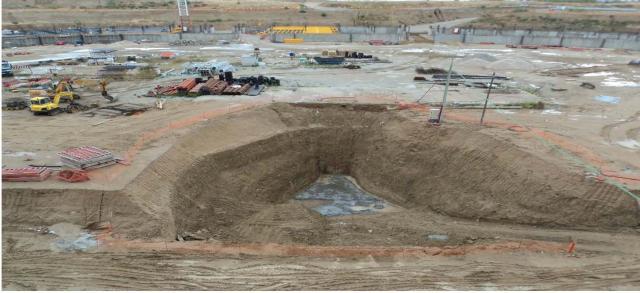

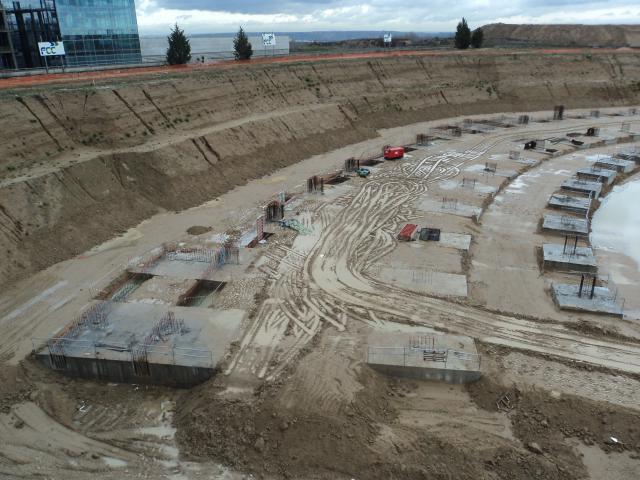

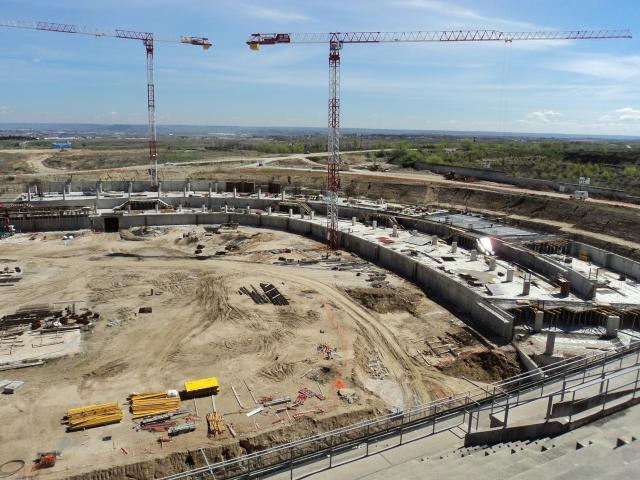

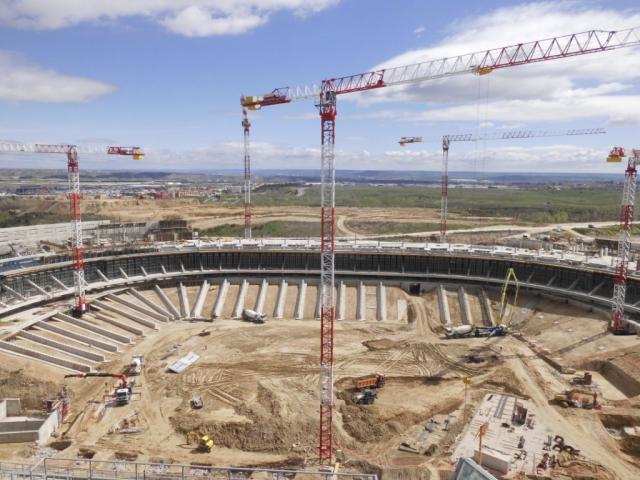

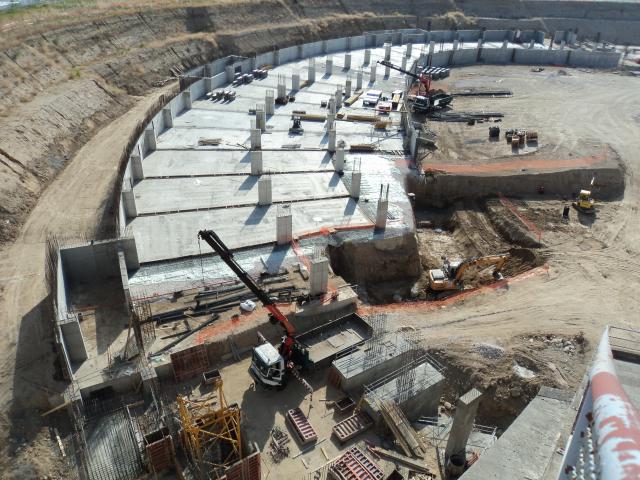

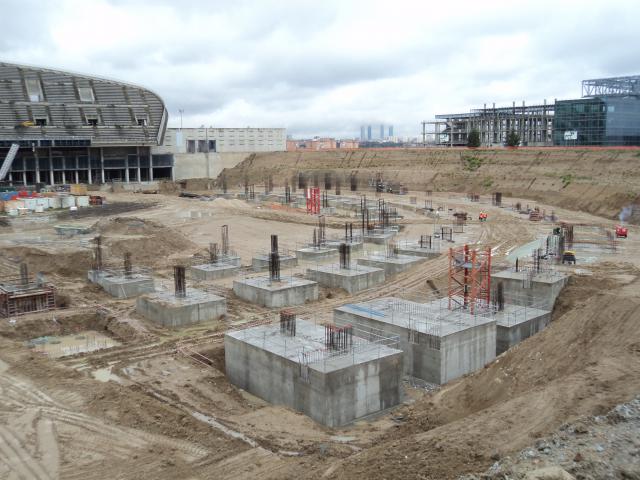

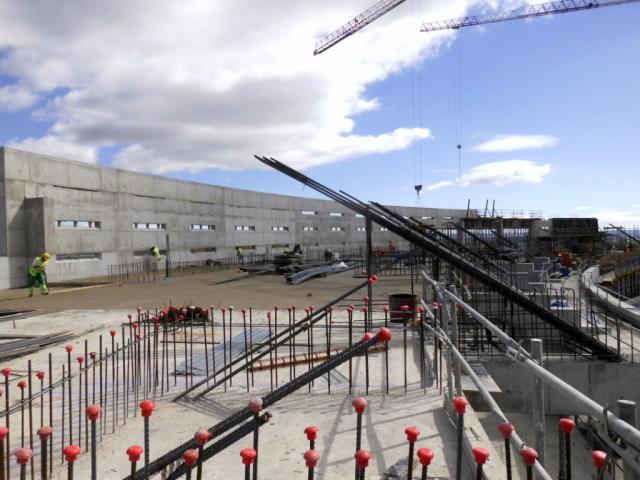

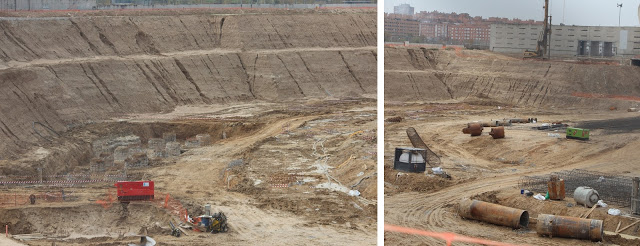

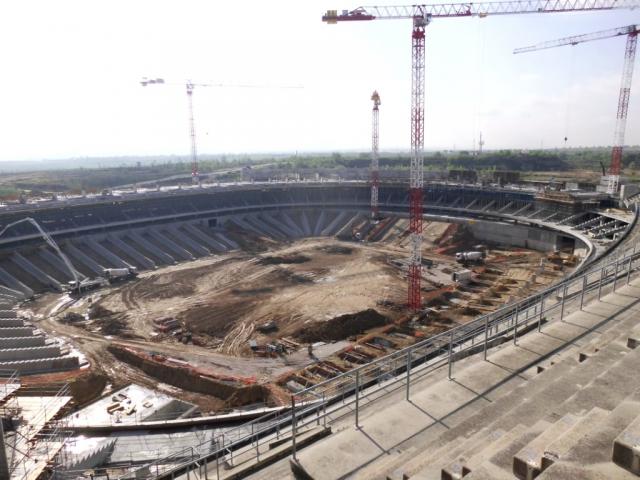

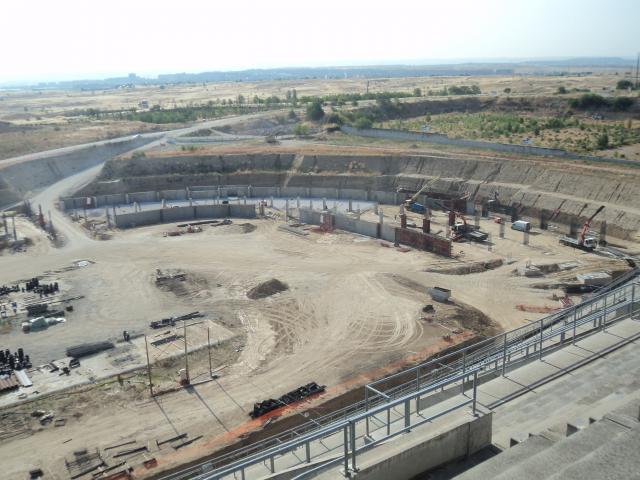

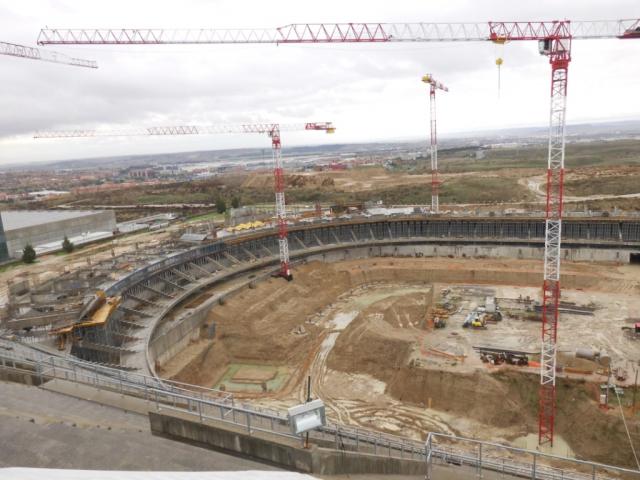

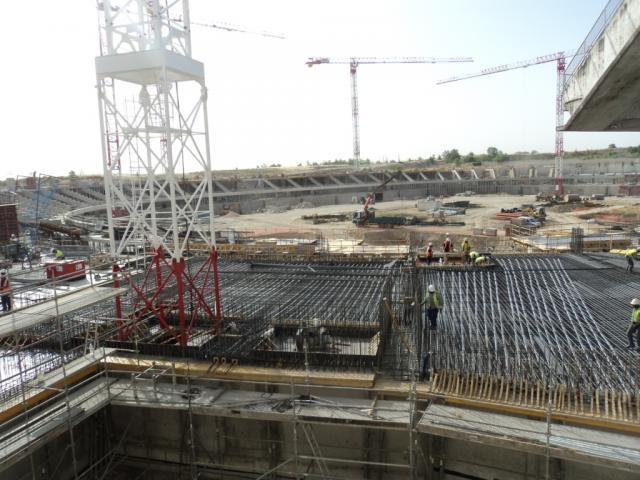

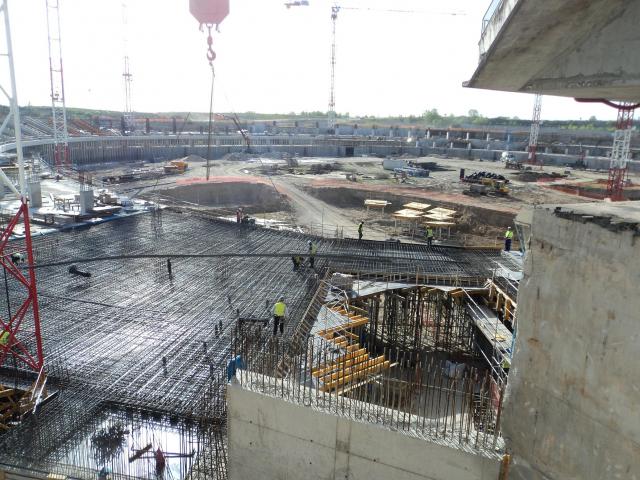

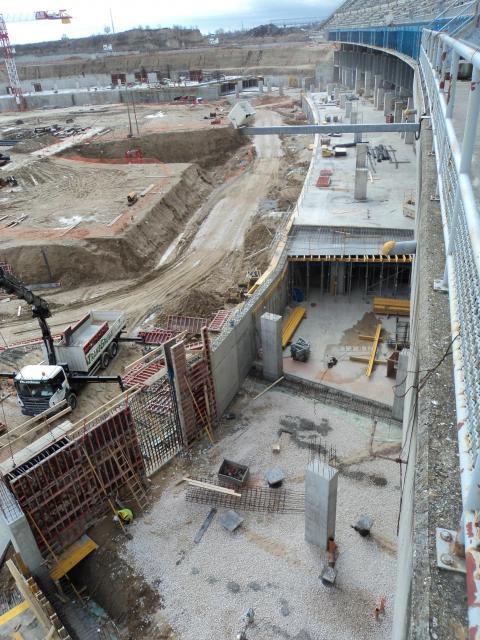

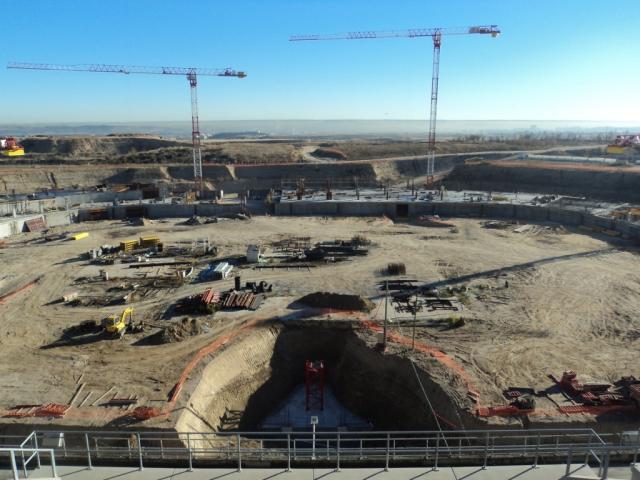

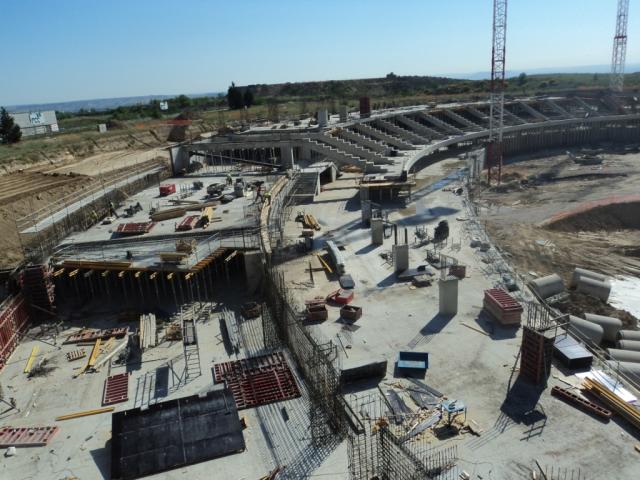

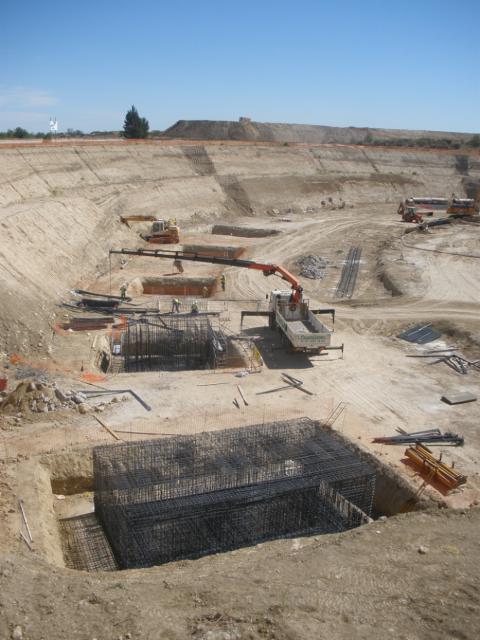

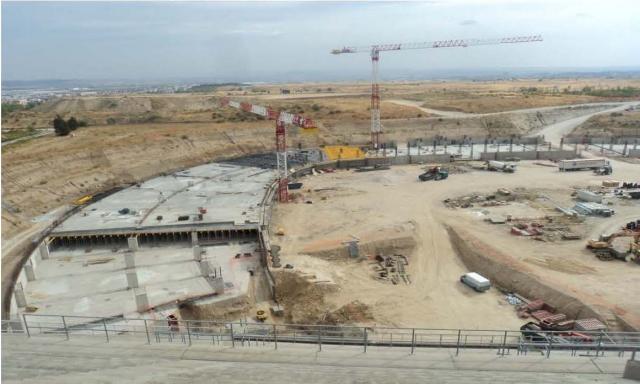

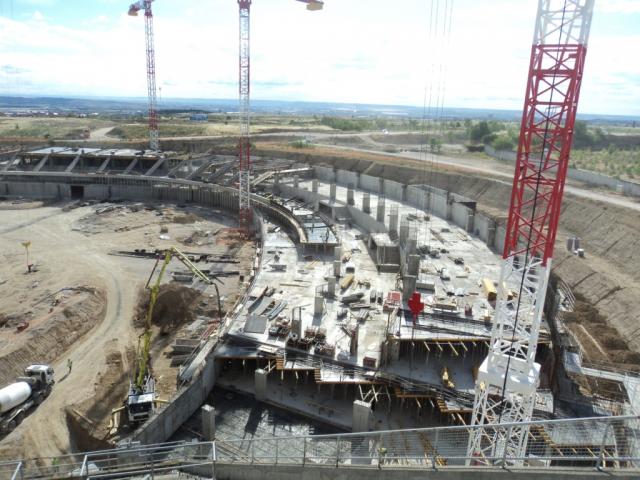

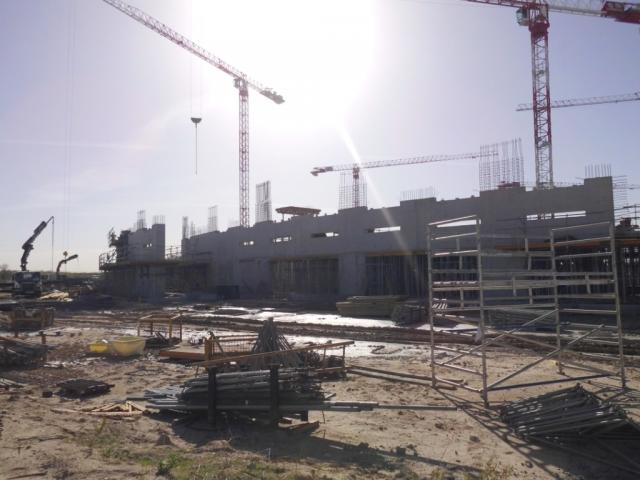

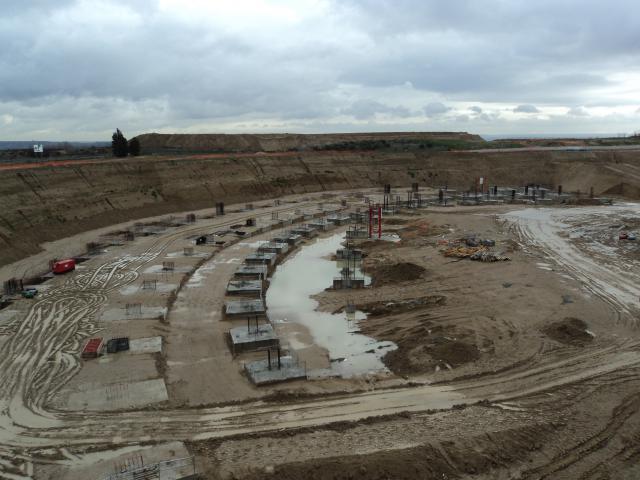

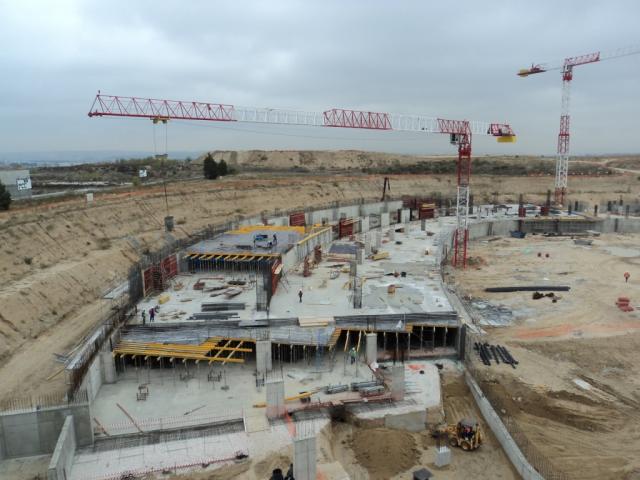

Finalización de los movimientos de tierra necesarios para la construcción en todo el cuenco perimetral de los graderíos medio y superior, y realización de los túneles de acceso al interior en zona Este.

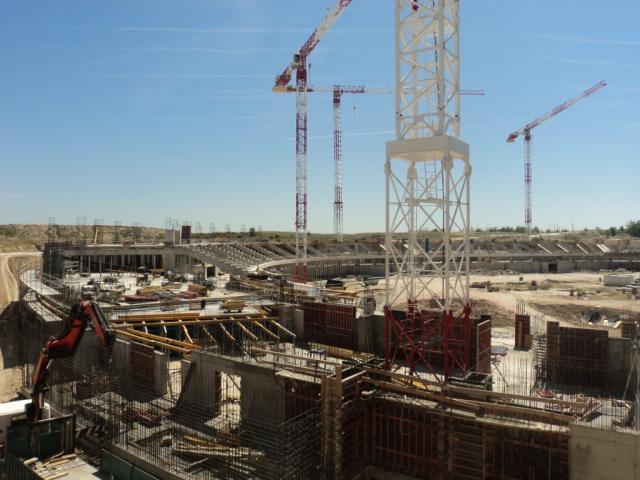

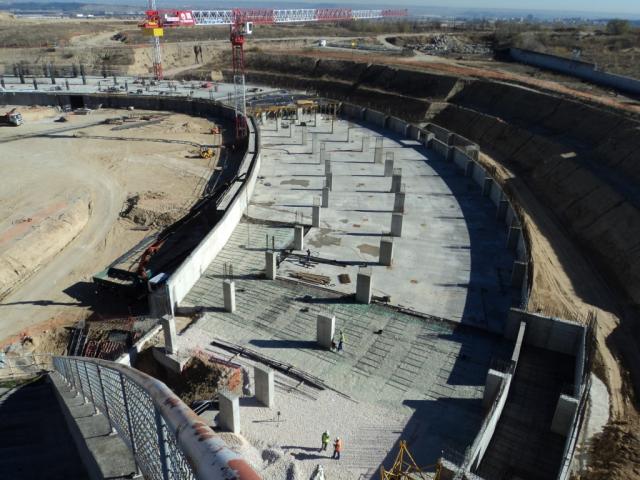

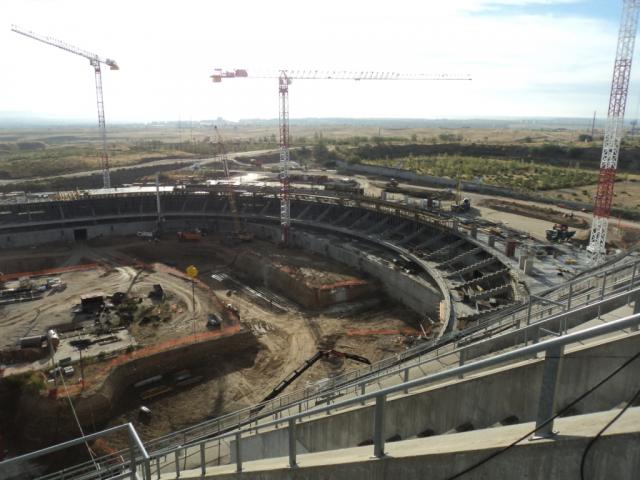

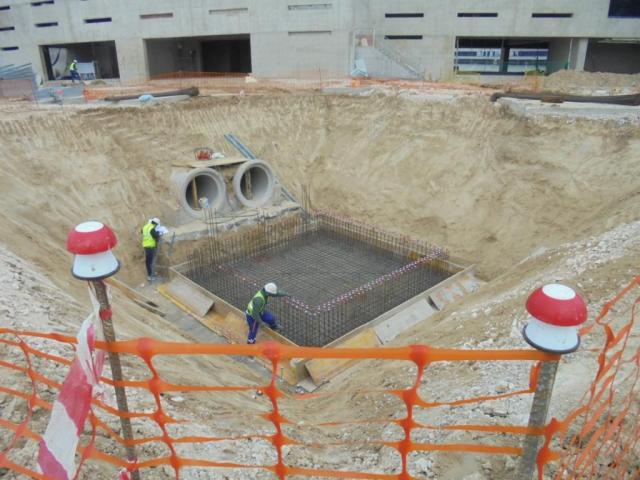

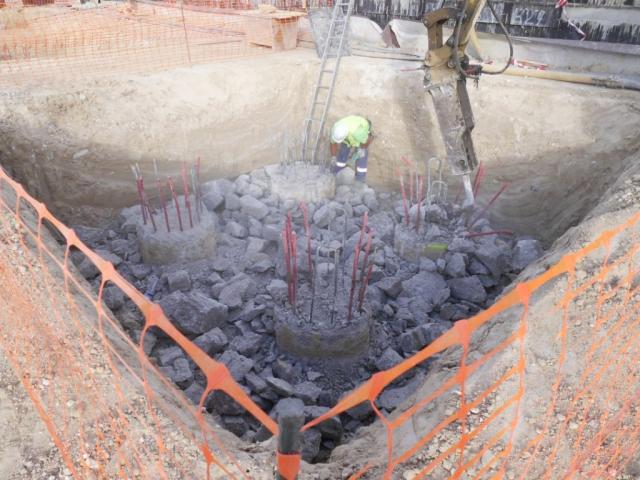

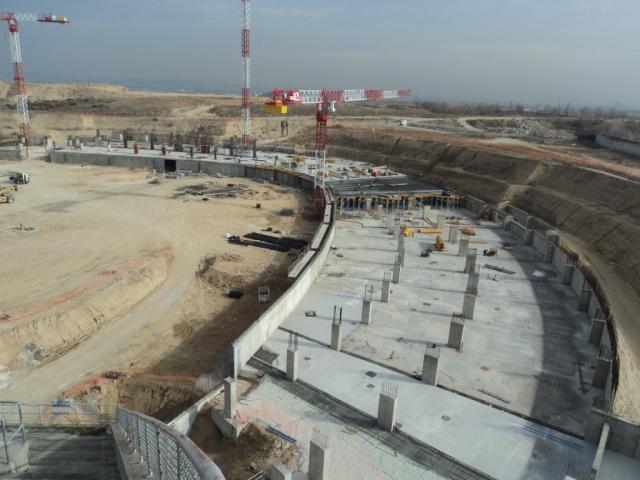

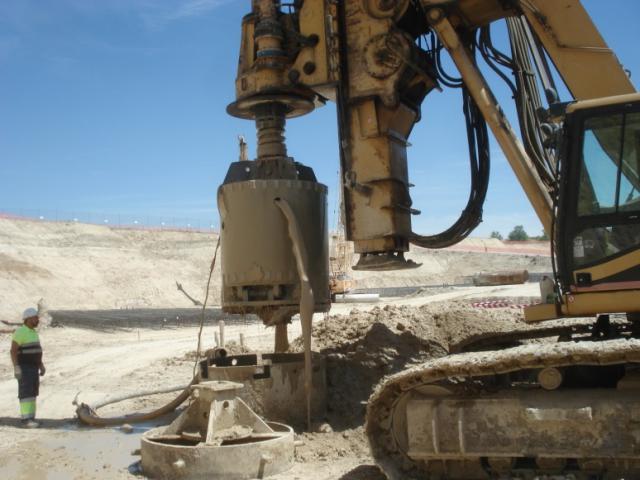

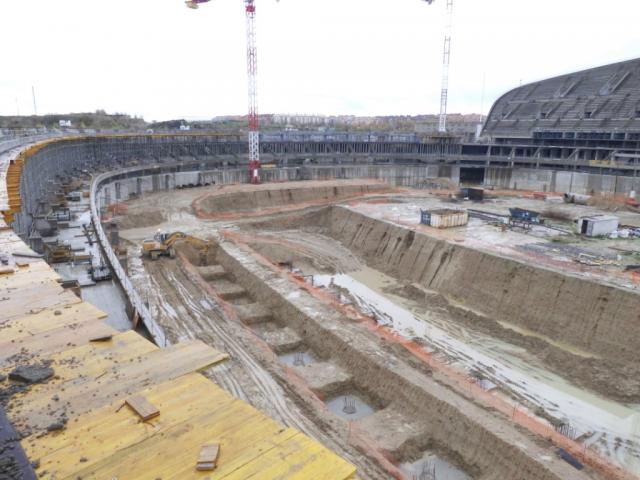

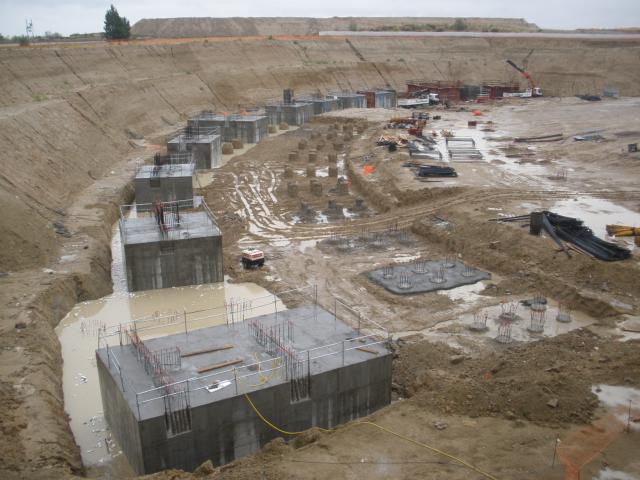

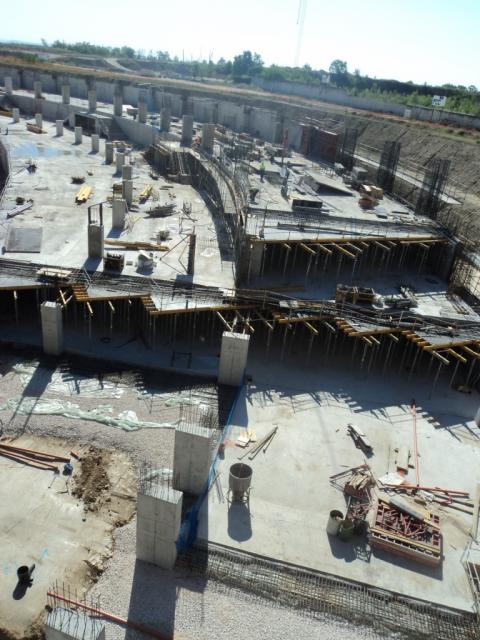

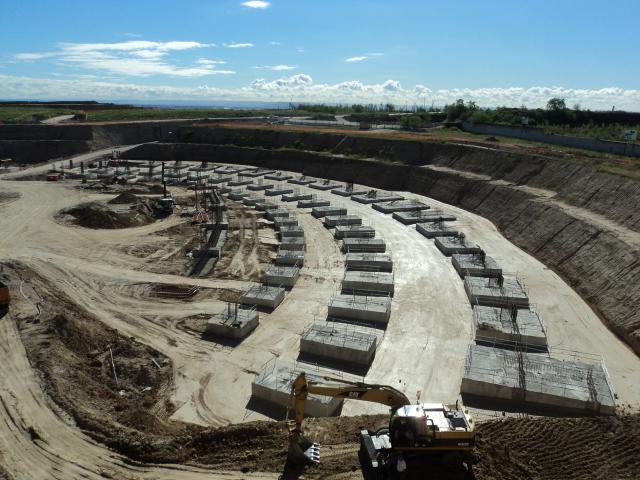

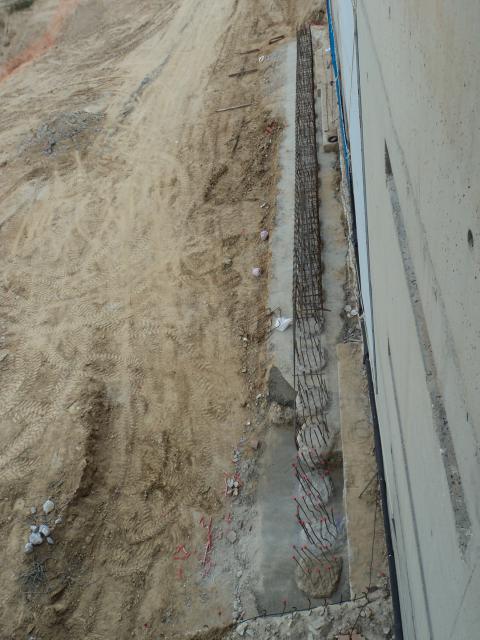

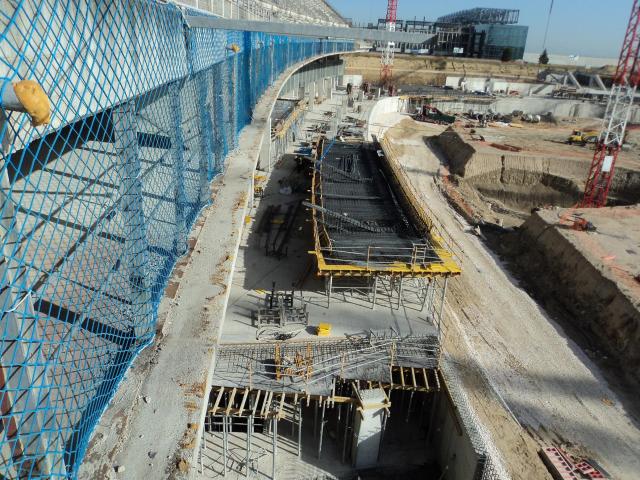

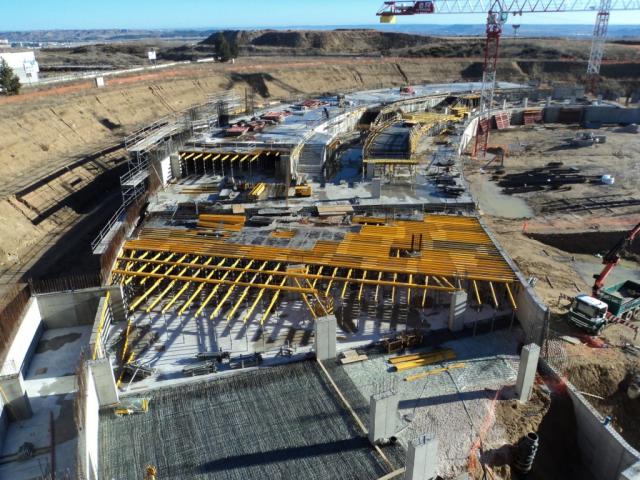

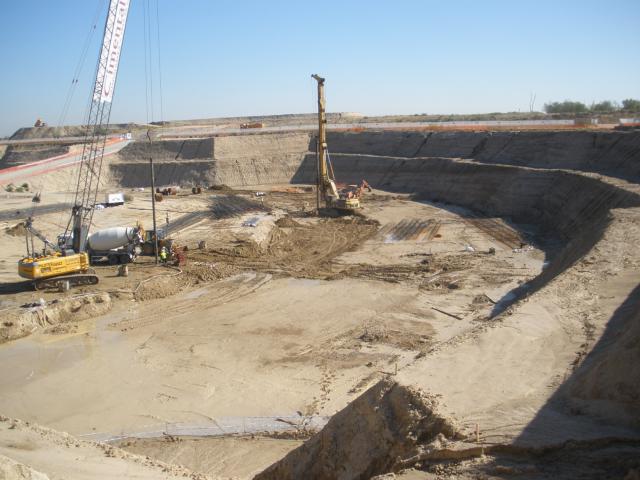

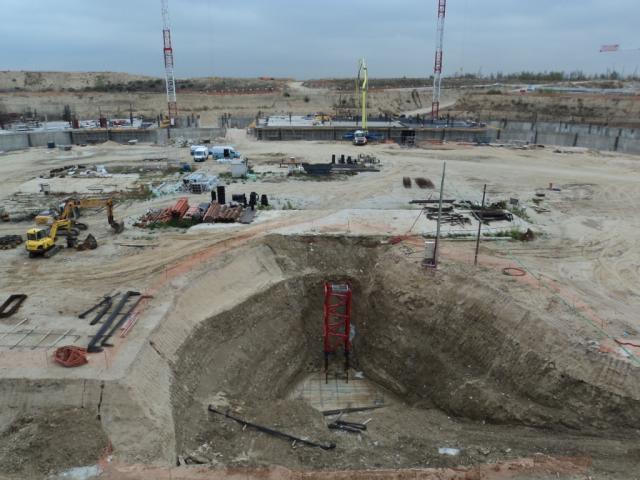

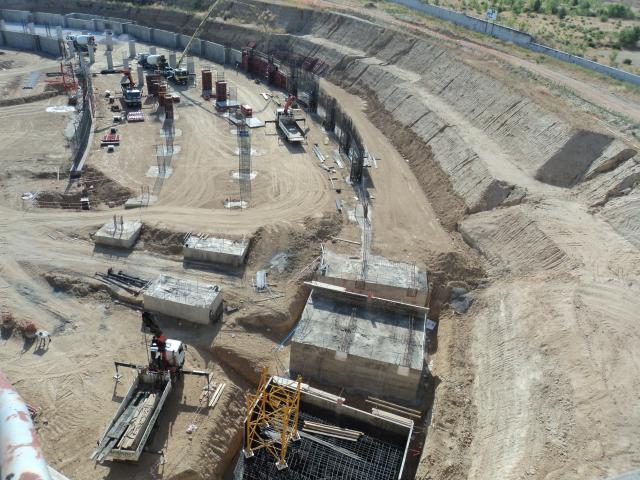

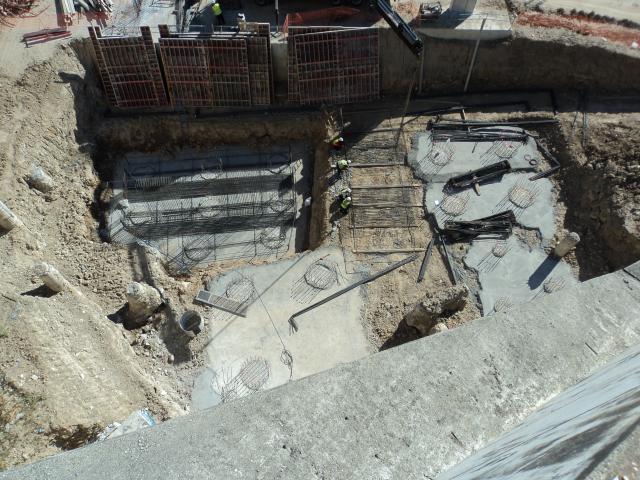

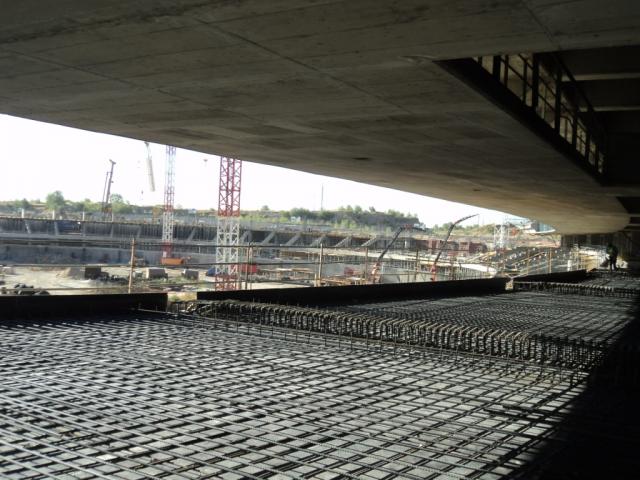

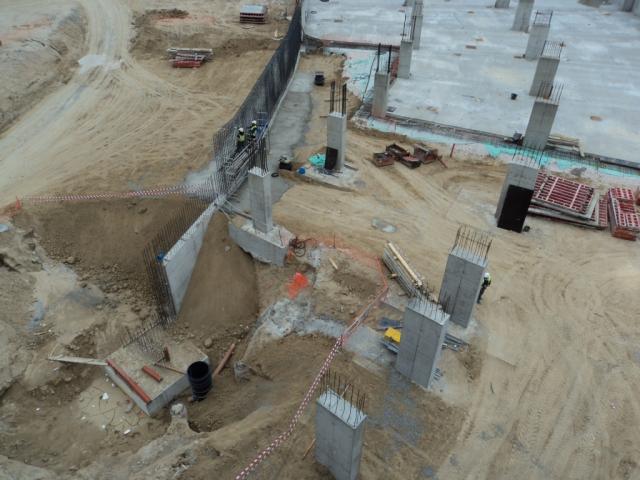

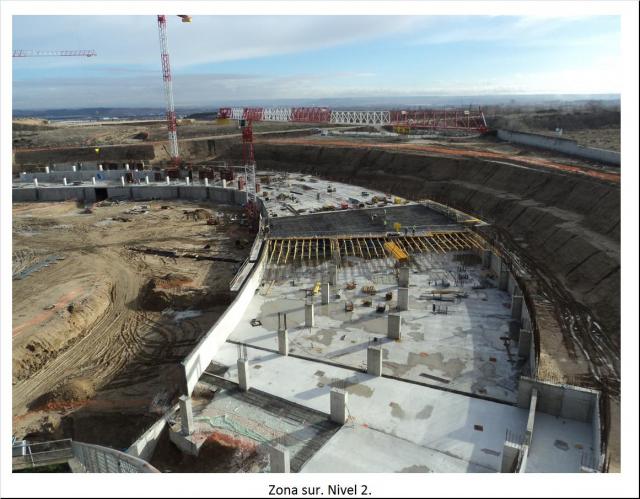

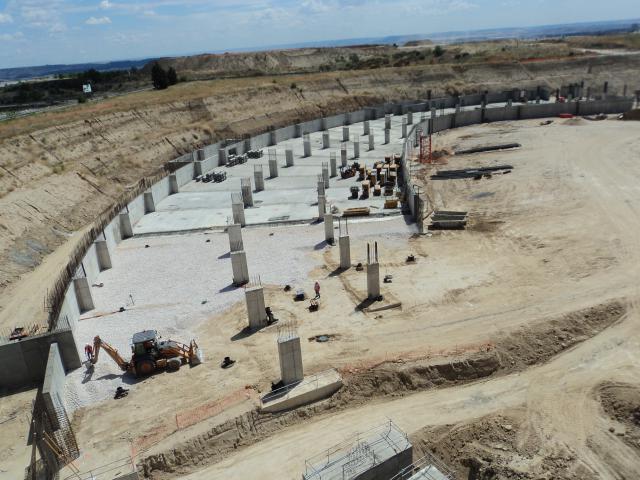

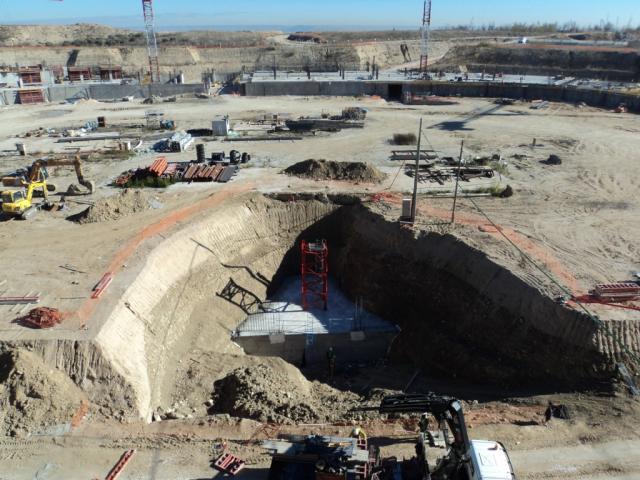

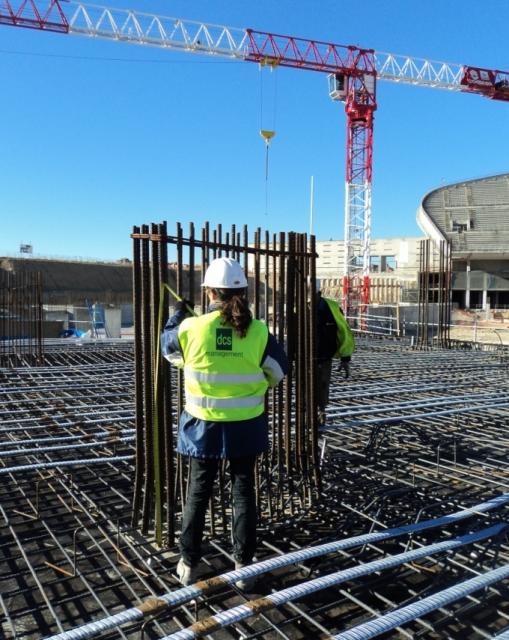

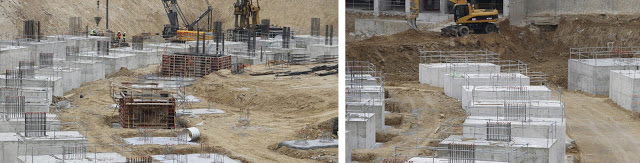

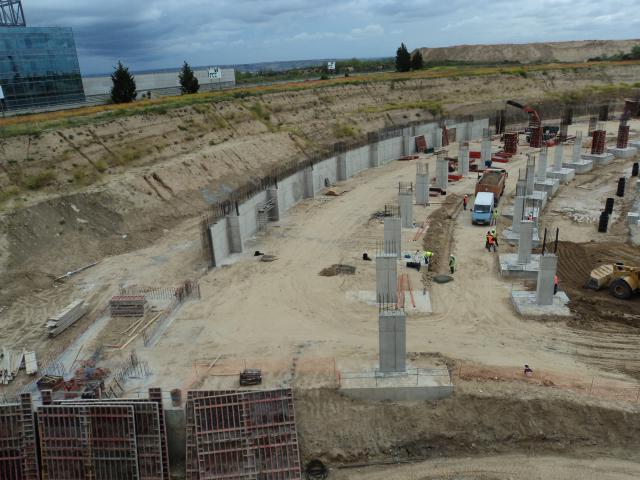

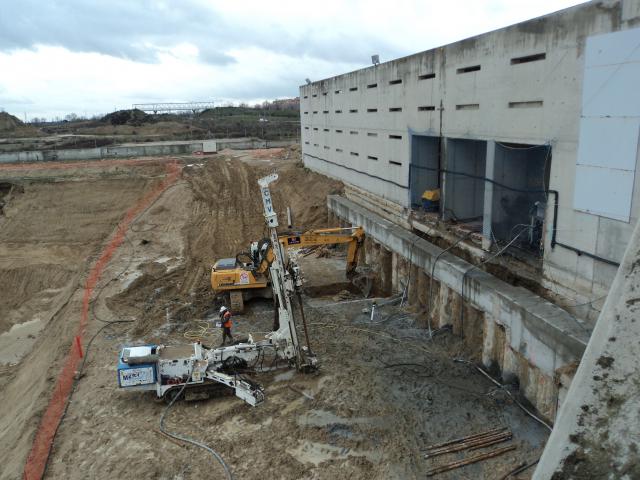

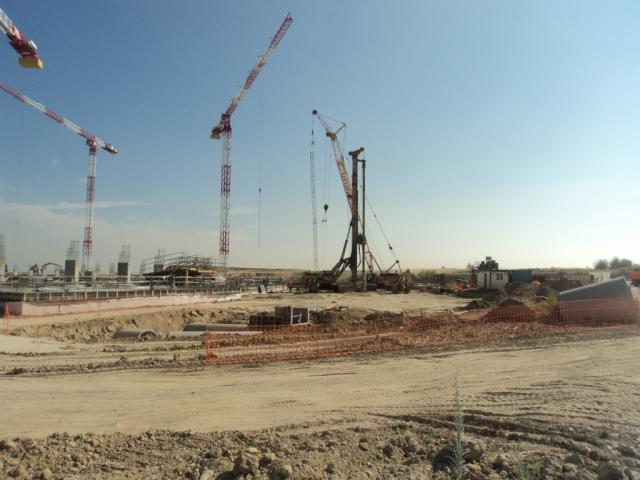

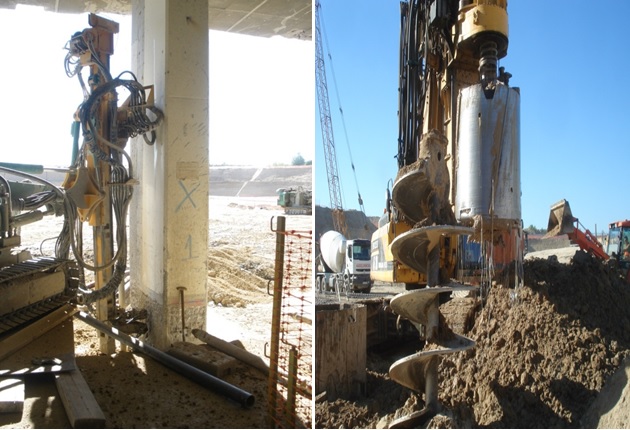

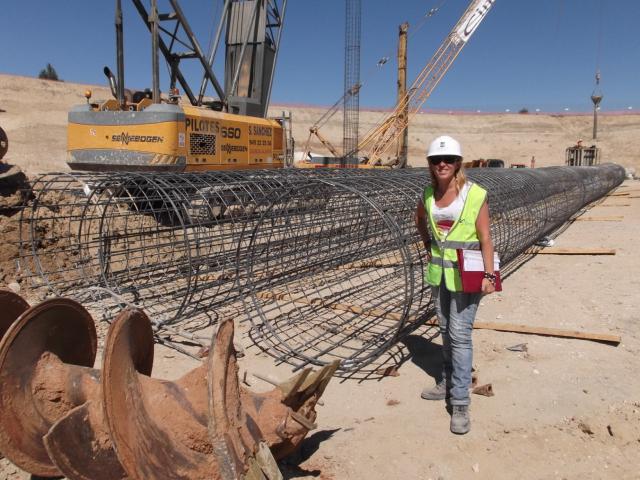

Prosigue la ejecución del micropilotaje en los refuerzos de zapatas interiores, necesarios para el incremento de las cargas que los nuevos usos imponen.

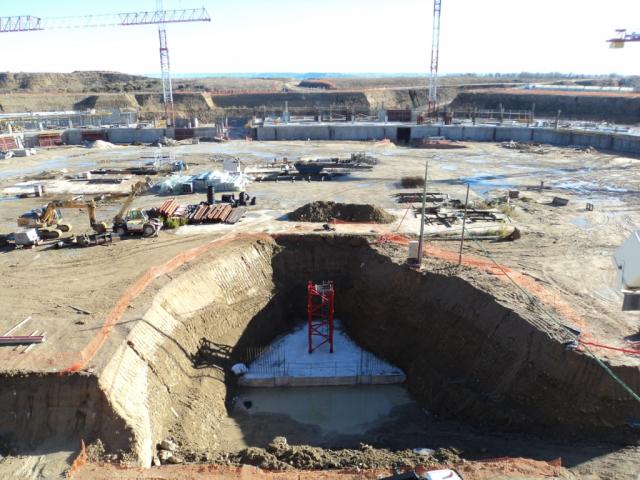

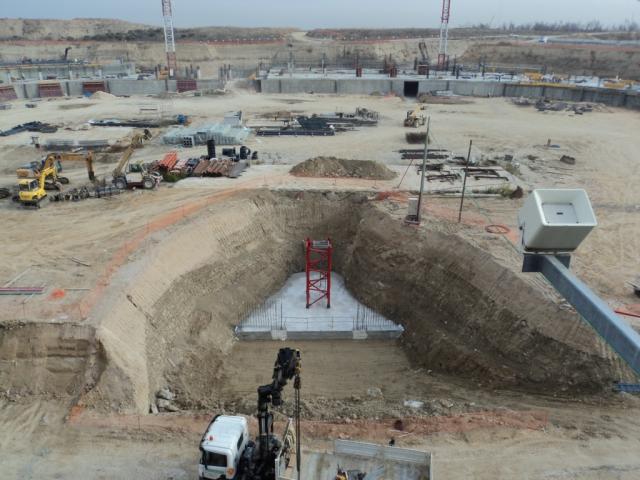

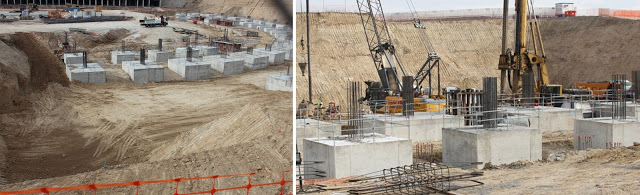

Inicio de la cimentación profunda a base de pilotes de diámetros 0.85 m.,y 1.50 m., y longitudes de hasta 40 m. , correspondientes a los graderíos medio y alto de las zonas de ampliación.
